プログラム完了報告書・ベネフィット実現報告書のテンプレート
プログラムの最後に作るのが、完了報告書です。3年かけて、10億円を使って、何が得られたのか。その答え合わせをする文書です。
この文書には、他の報告書にはない特徴があります。読む相手が、未来にいるということです。次の投資を検討する人、数年後に同じような取り組みを始める人。その人たちに向けて書きます。
PgMテンプレートのシリーズも、今回で最終回です。プログラムを正しく締めくくるための書き方を紹介します。
■ 背景・よくある課題
よくある状態 | なぜ起きるか | その結果 |
|---|---|---|
成功したことしか書かない | 失敗を書くと評価が下がると思っている | 次のプログラムが同じ失敗を繰り返す |
ベネフィットの実績が書かれていない | 測っていない、または測り方が決まっていない | 投資が回収できたかわからない |
作った成果物の一覧で終わる | プロジェクトの完了報告と同じ感覚で書いている | 効果の話が抜ける |
60ページの大作になる | すべてを詰め込もうとしている | 誰も読まない |
教訓が「コミュニケーションが大事」で終わる | 具体的に書く習慣がない | 読んでも何をすればいいかわからない |
関係者全員に配って終わり | 保管場所と検索の方法を決めていない | 3年後に誰も見つけられない |
■ 2つの報告書に分ける
完了報告にあたる文書は、性格の異なる2つに分けて作ります。
プログラム完了報告書 | ベネフィット実現報告書 | |
|---|---|---|
目的 | プログラムの終結を承認してもらう | 投資の効果を検証し、記録に残す |
作る時期 | 終結判定のとき | 終結の6か月後・12か月後 |
作る人 | PgM | 業務部門(PgMは支援) |
分量 | 8〜12ページ | 3〜5ページ |
主な読み手 | 運営委員会・経営層 | 経営層・次のプログラムの企画者 |
中身 | やったこと・使ったお金・得られた効果(途中経過)・教訓 | 効果の最終値・当初想定との差・その理由 |
分ける理由は、効果が出そろうのが終結の後だからです。終結時点では「いまのところ3指標が達成、残りは半年後に再測定」としか書けません。完了報告書をそこまで待たせると、終結できなくなります。
だから終結は完了報告書で承認し、効果の最終的な検証はベネフィット実現報告書に委ねます。この2段構えが、プログラム特有のやり方です。
■ プログラム完了報告書の中身
章 | 内容 | 目安 |
|---|---|---|
1 概要 | プログラムの目的、期間、投資額、結果の要約(1ページで全部わかるように) | 1ページ |
2 やったこと | 構成PJごとに、何を作り、いつ稼働したか | 2ページ |
3 ベネフィットの状況 | 指標ごとの開始時・目標・実績・達成率。未達の理由も | 2ページ |
4 お金 | 承認枠・計画・実績・差の理由。予備費の使い道 | 1ページ |
5 計画との差 | 当初計画から変わったこと(期間・範囲・体制)とその理由 | 1ページ |
6 教訓 | うまくいったこと/うまくいかなかったこと。次への提言 | 2〜3ページ |
7 引き継ぎ事項 | 終結後に残る作業・測定・課題と、その引き取り先 | 1ページ |
8 承認 | 運営委員会・スポンサーの承認欄 | 0.5ページ |
1章の概要を1ページで完結させることが、この文書でもっとも大事です。経営層は、ここしか読まないこともあります。目的・期間・投資額・得られた効果・未達の項目、この5つが1ページに収まっていれば十分です。
■ 記入例:ミライアパレル「OMO変革プログラム」
アパレル企業ミライアパレル(年商320億円・直営68店舗)が2024年4月から3年かけて進めたOMO変革プログラムの、完了報告書の要点です。
1章 概要(1ページ)
項目 | 内容 |
|---|---|
目的 | 店舗とECの在庫・会員・物流を一体化し、欠品と値引きを減らしてEC比率を高める |
期間 | 2024年4月 〜 2027年3月(36か月・計画どおり) |
投資 | 承認枠 10億5,000万円/実績 9億8,400万円(枠内・93.7%) |
構成PJ | 5本すべて完了(在庫一元化・店舗間移動最適化・会員統合・物流拠点再編・店舗業務デジタル化) |
結果 | 6指標のうち3指標が目標達成。年間の効果は4億1,200万円。投資の回収は約2.4年の見込み |
未達 | 3指標。うち2指標は2027年9月に再測定。1指標(物流コスト率)は目標の見直しが必要 |

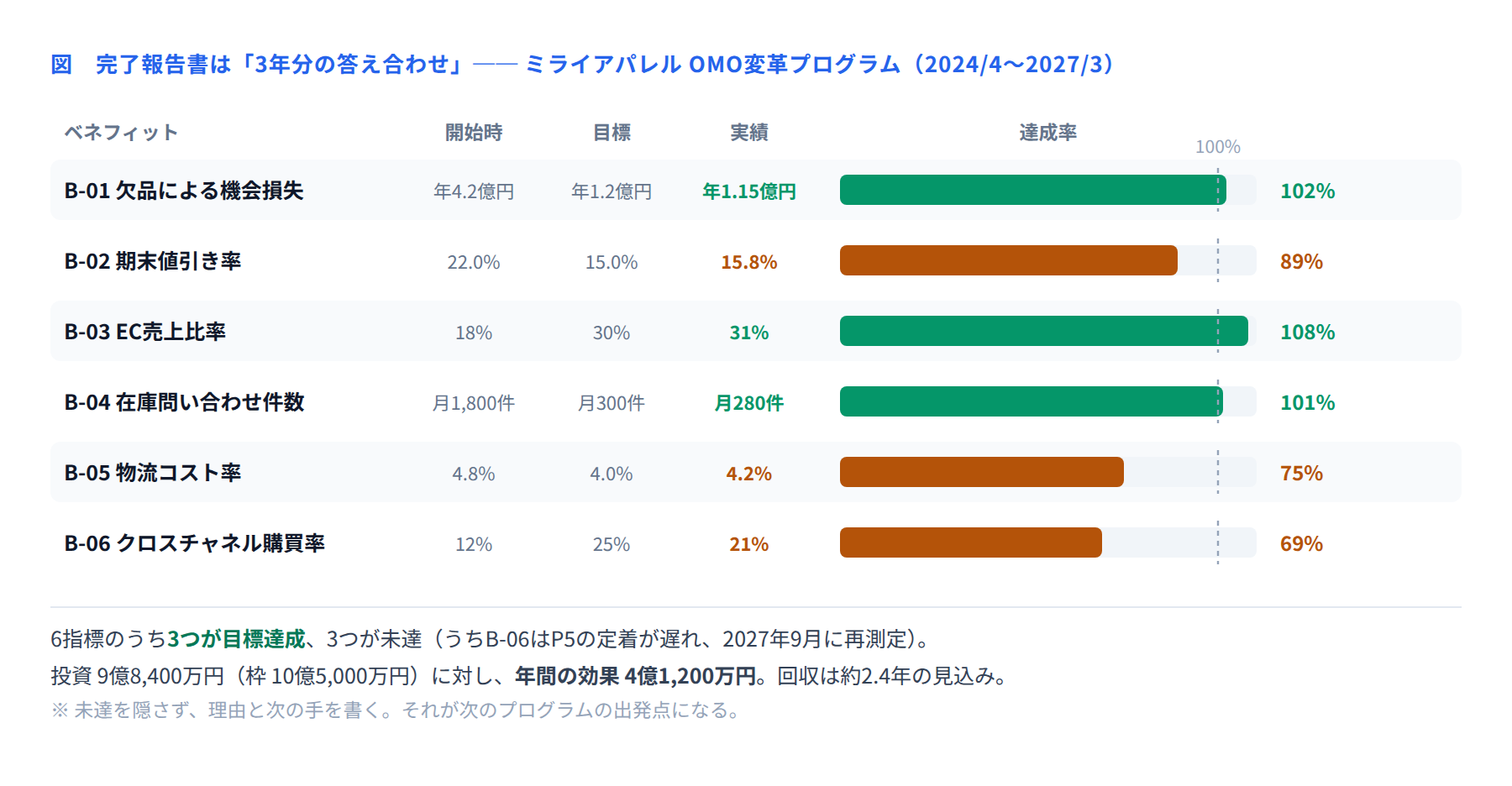

3章 ベネフィットの状況

3つが達成、3つが未達。この結果をそのまま書きます。未達を隠すと、この報告書の価値はゼロになります。次に同じことをする人が参考にできなくなるからです。
大事なのは、未達の理由を具体的に書くことです。ミライアパレルの3件はそれぞれ理由が違います。
指標 | 達成率 | 未達の理由 | 次の手 |
|---|---|---|---|
B-02 期末値引き率 | 89% | 2025年春夏の天候不順で市況が悪化し、業界平均の値引き率も1.2pt上昇した。市況を補正すると実質的には目標水準に近い | 2027年度の実績で再確認する |
B-05 物流コスト率 | 75% | P4(物流拠点再編)で3拠点目を開設したが、想定より稼働率が上がるのに時間がかかっている。2027年3月時点で稼働率は68%(想定85%) | 稼働率が85%に達する2027年度下期に再測定。目標値そのものが楽観的だった可能性も検証する |
B-06 クロスチャネル購買率 | 69% | P5(店舗業務デジタル化)の稼働が2026年12月で、定着に必要な期間が足りなかった | 2027年9月に再測定。測定は営業企画部が継続する |
B-05の行に「目標値そのものが楽観的だった可能性も検証する」と書いていることに注目してください。目標の立て方そのものを疑うのは、書きにくいことです。しかしここを書いておくと、次のプログラムの目標設定が現実的になります。
4章 お金
項目 | 当初計画 | 実績 | 差 |
|---|---|---|---|
承認枠 | 10億5,000万円 | — | — |
構成PJの合計 | 9億7,180万円 | 9億4,150万円 | ▲3,030万円 |
プログラム予備費 | 7,820万円 | 4,250万円(使用) | 残 3,570万円 |
合計 | 10億5,000万円 | 9億8,400万円 | ▲6,600万円 |
予備費4,250万円の使い道も、内訳を書きます。「P1の移行データ補正に480万円」「P1の追加テストに320万円」「P3の会員データ統合の追加作業に1,450万円」「P2の遅延対応に1,120万円」「P4の設備調整に880万円」。何に使ったかが残っていると、次のプログラムの予備費の見積りに使えます。
6章 教訓
もっとも読まれる章であり、もっとも書き方が難しい章です。コツは、「何が起きて、どうしたら、どうなったか」の形で書くことです。
分類 | 教訓 | 次への提言 |
|---|---|---|
うまくいった | P1を最も複雑な関東エリアから始めたため、そこで出た問題を他の2エリアで先回りして防げた。問い合わせ件数が214件→96件→41件と減った | 段階展開では、最も複雑な対象を先頭に置く |
うまくいった | ベネフィットの測定担当を業務部門にしたため、PJ完了後も測定が続いた。効果が伸びたのはPJ完了の6か月後からだった | 測定はPJではなく業務部門に持たせる |
うまくいかなかった | P2とP3の要員が重なることに気づいたのが2025年1月で、その時点では手を打てず、P2の稼働が1か月遅れた | 要員配分計画を四半期ではなく月次で更新する。とくに複数PJが重なる時期 |
うまくいかなかった | 物流コスト率の目標4.0%を、他社事例だけを根拠に設定した。自社の拠点稼働率の立ち上がり方を考慮していなかった | ベネフィット目標は、自社の過去の実績から立ち上がりの曲線を推定して設定する |
うまくいかなかった | 運営委員会の資料が当初28ページあり、事前に読んでくる委員が3割しかいなかった。月次報告を差分形式に変えてから9割になった | 報告書は最初から差分形式で作る |
「コミュニケーションを密にすべき」のような抽象的な教訓は書きません。数字と、何をしたかが入っていない教訓は、読んでも行動が変わりません。
■ ベネフィット実現報告書
終結の6か月後と12か月後に、業務部門が作ります。3〜5ページで足ります。
章 | 内容 |
|---|---|
1 測定の結果 | 全指標の最新値と、終結時点からの変化 |
2 当初想定との差 | 目標に対してどうだったか。達成した指標も維持できているか |
3 差の理由 | プログラムの要因/外部要因/目標設定の問題、を切り分けて書く |
4 今後 | 測定を続けるか、やめるか。追加の手を打つか |
2章で「達成した指標も維持できているか」を見るのが大事です。稼働直後は良くても、1年後に元に戻っていることがあります。そうなっていたら、定着に問題があったということです。
ミライアパレルの2027年9月(終結6か月後)の報告では、B-06 クロスチャネル購買率が21%→24%まで伸び、目標25%に近づきました。一方でB-04 在庫問い合わせ件数は月280件→月340件とやや増えています。理由は、新入社員の配属時期に問い合わせが増えるという季節的なものでした。こうした発見は、終結時点では得られません。
■ 運用ルール
タイミング | やること | 誰が |
|---|---|---|
終結の3か月前 | 教訓の収集を始める。各PJのPM・業務部門にヒアリングする | PMO |
終結の1か月前 | 完了報告書の草案を作り、関係者にレビューしてもらう | PgM |
終結判定のとき | 完了報告書を運営委員会に提出し、承認を得る | PgM・運営委員会 |
承認後 | 所定の場所に保管する。検索できるよう、キーワードを付ける | PMO |
終結の6か月後 | ベネフィット実現報告書(1回目)を作る | 業務部門 |
終結の12か月後 | ベネフィット実現報告書(2回目)を作り、測定を終える | 業務部門 |
「教訓の収集を3か月前から始める」のがポイントです。終結してから思い出そうとしても、細かいことは忘れています。PJが終わるたびに少しずつ集めておくのが理想です。
保管については、検索できる形にすることを忘れないでください。3年後に「在庫管理のプログラムって前にやったよね」と探す人が、たどり着けるかどうか。ファイル名に年度・分野・キーワードを入れておくだけで、だいぶ違います。
■ よくある失敗と直し方
失敗 | 何が起きるか | 直し方 |
|---|---|---|
未達を書かない | 次のプログラムが同じ失敗を繰り返す | 未達の指標と理由を必ず書く。目標設定の問題も疑う |
60ページの大作にする | 誰も読まない | 本編は8〜12ページ。詳細は別冊にする |
概要が1ページに収まっていない | 経営層に要点が伝わらない | 目的・期間・投資額・効果・未達の5つで1ページ |
教訓が抽象的 | 読んでも行動が変わらない | 「何が起きて、どうしたら、どうなったか」を数字で書く |
終結時点で効果を結論づける | まだ伸びる効果を見逃す | ベネフィット実現報告書を6か月後・12か月後に作る |
保管場所が決まっていない | 3年後に誰も見つけられない | 所定の場所に保管し、検索キーワードを付ける |
■ 導入効果
項目 | 前回のプログラム | 今回 |
|---|---|---|
完了報告書のページ数 | 58ページ | 11ページ(別冊42ページ) |
経営層が読んだ割合 | 不明 | 運営委員全員(1章は全員が読んだと回答) |
未達の指標について書いた記述 | なし(達成した2指標のみ掲載) | 3指標すべて、理由と次の手を記載 |
終結後の効果測定 | なし | 6か月後・12か月後の2回 |
次のプログラムの計画で参照された回数 | 0回 | 6回(目標設定・要員計画・展開順序・報告形式など) |
最後の行が、この文書の価値そのものです。参照されなければ、完了報告書を書く意味はありません。参照されるのは、読める長さで、具体的で、失敗も書いてあるからです。
■ まとめ
完了報告にあたる文書は2つに分けます。終結時の完了報告書と、6か月後・12か月後のベネフィット実現報告書です。
効果が出そろうのは終結の後です。だから終結を待たせず、検証は後の報告書に委ねます。
概要は1ページで完結させます。目的・期間・投資額・効果・未達の5つです。
未達を隠しません。理由を具体的に書き、目標設定そのものも疑います。
教訓は「何が起きて、どうしたら、どうなったか」を数字で書きます。抽象的な教訓は行動を変えません。
検索できる形で保管します。3年後の誰かがたどり着けるかどうかが、この文書の価値を決めます。
これでPgMテンプレートのシリーズは全30回が完結しました。立ち上げのプログラム憲章から、計画・実行・監視、移行・定着、そして終結まで。ひとつずつ揃えていけば、プログラムの全体が見えるようになります。まずは自分のプログラムに足りないものを1つ選んで、作ってみてください。
