「研修はやりました」。稼働後にうまくいかないとき、こう言われることがあります。たしかにやってはいます。ただ、置く場所と中身がずれていたことがほとんどです。

プログラムでは、複数のプロジェクトが次々に稼働します。そのたびに現場は新しいやり方を覚えることになります。研修を1本ずつのPJに任せると、同じ人が半年に3回、ばらばらの形式で呼び出されることになります。

この記事では、プログラム全体で研修を設計するための計画表を紹介します。


■ 背景・よくある課題

よくある状態

なぜ起きるか

その結果

稼働の直前にまとめて4時間

研修をPJの一工程として扱っている

稼働するころには半分忘れている

全員に同じ内容を教える

対象を分けていない

自分に関係ない話が7割で、集中が切れる

PJごとに形式がばらばら

プログラムとして設計していない

受ける側が毎回やり方を覚え直す

操作の説明だけをする

「使い方を教えればよい」と考えている

なぜ変えるのかがわからず、やらされ感が残る

理解度を測っていない

受講者数だけを報告している

わかっていない人が誰かわからない

稼働後の支援がない

研修が終わればPJの仕事は終わり

実際につまずくのは使い始めてから


■ 研修は3回に分ける

人は、1回教わったことを1か月後には3割しか覚えていません。合計時間を同じにしたまま、置くタイミングと中身を変えるだけで、定着の度合いは大きく変わります。

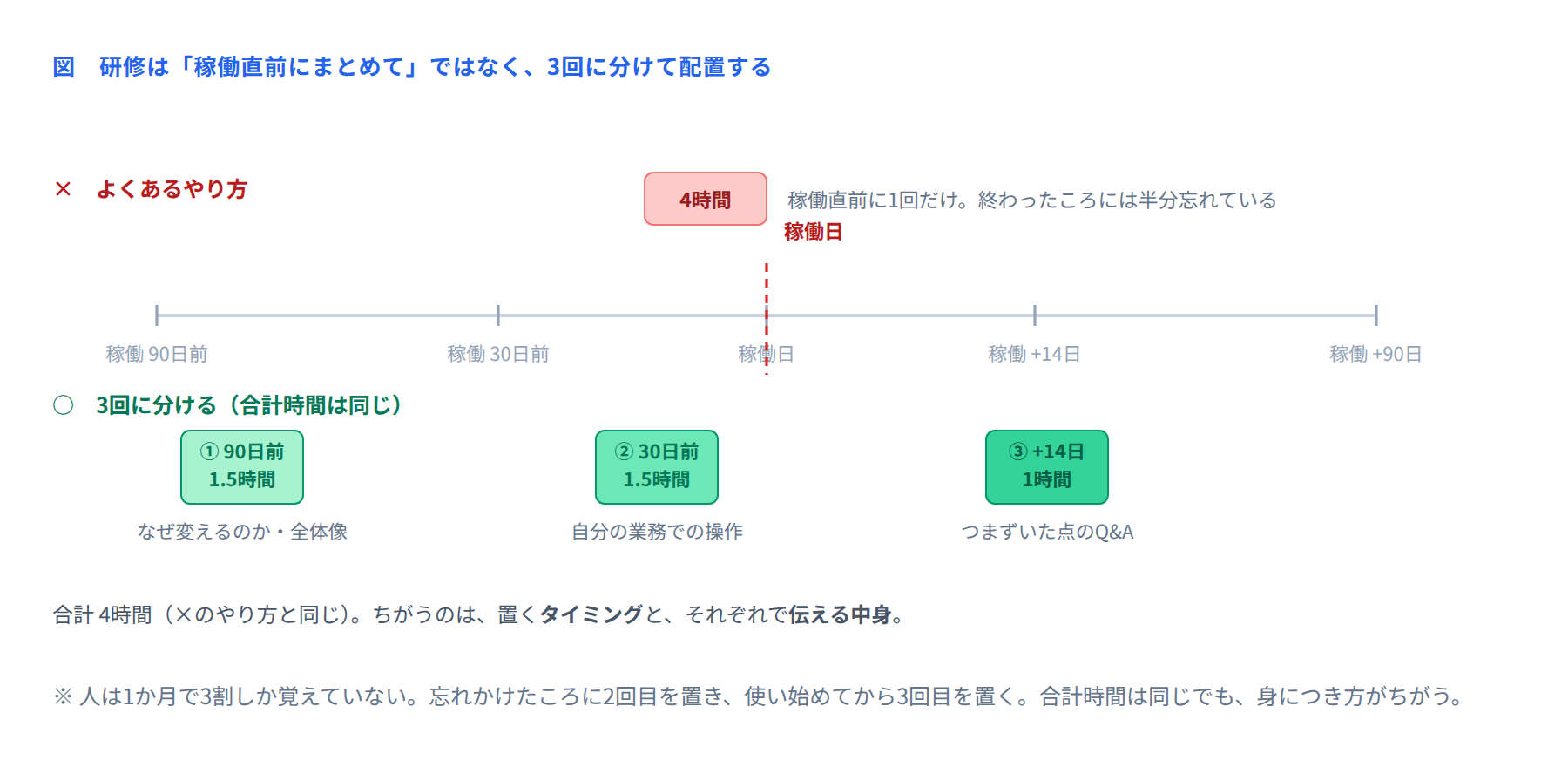

図 研修を置くタイミング

3回それぞれの役割を整理します。

回

時期

伝えること

伝えないこと

①

稼働の90日前

なぜ変えるのか。全体像。自分の仕事がどう変わるか

細かい操作。まだ画面がなくてよい

②

稼働の30日前

自分の業務での操作。実際の画面で手を動かす

自分が使わない機能

③

稼働の14日後

実際につまずいた点のQ&A。現場から出た工夫の共有

①②で済んだこと

①で「なぜ」を伝えておくことが、いちばん効きます。理由がわからないまま操作だけ覚えた人は、少し違う場面になると手が止まります。理由がわかっている人は、自分で判断できます。

③の「稼働後14日」も、忘れられがちですが重要です。本当の質問が出てくるのは、使い始めてからです。研修の場でどれだけ質問を募っても、使う前には質問は出てきません。


■ テンプレートの全体像

教育・研修計画表は、対象グループ×研修回を行にした12項目の表です。

#

項目

書くこと

1

対象グループ

職種・役割で分ける。部署では分けない

2

人数

何名いるか。会場と回数の見積りに使う

3

関係するPJ

C1・C2など。複数PJにまたがる対象を見つけるため

4

回

①②③のどれか

5

実施時期

稼働日を基準にした日数で書く(例:稼働−90日)

6

時間

1回あたりの所要時間

7

形式

集合/オンライン/動画/OJT

8

到達目標

終わったときに何ができるようになっているか

9

確認の方法

理解度をどう測るか。小テスト/実技

10

講師

誰がやるか。ベンダー/社内/先行部署の担当者

11

教材

手順書・動画・FAQ。作成の担当と期限も

12

受講率・理解度の実績

実施後に記入する

1の対象グループを職種で分けるのが、プログラムでは特に大事です。部署で分けると、同じ部署に「毎日使う人」と「月1回しか使わない人」が混ざります。混ざった相手に話すと、どちらにも合わない内容になります。


■ 記入例:リンクスタッフ「人材マッチング基盤プログラム」

人材派遣会社リンクスタッフ(年商128億円・社員310名・支店16か所・登録スタッフ8,400名)が進める人材マッチング基盤プログラムの、C1(派遣スタッフ管理刷新・2026年4月稼働)に向けた研修計画です。

対象

人数

回

時期

時間

形式

到達目標

講師

コーディネーター

168名

①

稼働−90日

1.5h

オンライン(録画あり)

マッチング業務がどう変わるかを説明できる

PgM・業務部門長

コーディネーター

168名

②

稼働−30日

1.5h

集合(16名×11回)

登録・検索・紹介の一連を手順書なしでできる

ベンダー+先行支店の担当2名

コーディネーター

168名

③

稼働+14日

1h

オンライン(支店単位)

自分のつまずきを解消し、工夫を共有できる

先行支店の担当2名

営業

92名

①

稼働−90日

1h

オンライン

取引先への説明ができる

PgM

営業

92名

②

稼働−30日

1h

オンライン

案件登録と進捗確認ができる

ベンダー

支店長

16名

①

稼働−90日

2h

集合(1回)

支店での推進計画を自分で作れる

PgM・役員

管理部門

50名

②

稼働−30日

1.5h

集合(2回)

給与・請求への連携内容を確認できる

ベンダー

設計のポイントを3つ挙げます。

  • 支店長には①だけ、ただし2時間:支店長は毎日使う人ではありません。必要なのは操作ではなく、支店での推進計画を自分で作れることです。だから②は不要で、①を厚くします。講師に役員が入っているのも同じ理由です。

  • ②の講師に先行支店の担当を入れた:ベンダーの説明だけでは「理想の使い方」になります。実際に使っている人が「ここはこうしたほうが早い」と言うと、納得感がまったく違います。

  • ③は支店単位のオンライン:つまずく内容は支店ごとに違います。全社一斉にすると、自分に関係ない質問を聞く時間が増えます。

理解度の確認

対象・回

確認の方法

合格の基準

不合格のときの対応

コーディネーター②

実技(新規登録→検索→紹介までを15分で)

手順書を見ずに完了

翌週の補講(30分・個別)

営業②

小テスト(10問)

8問以上正解

録画を見直したうえで再受験

管理部門②

実技(月次の連携処理を1回通す)

エラーなく完了

稼働前にベンダーと個別に実施

大事なのは、不合格のときの対応を先に決めておくことです。決めていないと、測ったあとに何もできません。結果として「受講率100%」とだけ報告する、中身のない研修になります。


■ 運用ルール

タイミング

やること

誰が

稼働の6か月前

対象グループを洗い出し、計画表の骨格を作る

PgM・PM・業務部門

稼働の4か月前

教材の作成を開始する。手順書は業務部門が書く

業務部門・ベンダー

各回の2週間前

受講の案内を出す。日程を業務の繁忙と重ねない

PMO

各回の直後

受講率と理解度を記録する

PMO

②の1週間後

不合格者への補講を実施する

ベンダー・先行担当

③の後

出た質問をFAQに反映し、次のPJの研修に生かす

PMO

プログラムならではの工夫が最後の行です。C1の③で出た質問は、C2・C3の研修を作るときの材料になります。プログラムでは研修を4回作ることになるので、1回目の学びを残す価値が大きいのです。

もう1つ、手順書は業務部門が書くことにしています。ベンダーが書くと、機能の説明書になります。業務部門が書くと、自分たちの言葉で書かれた手順書になります。


■ 活用シーン

  • 複数PJの研修をまとめる:同じ対象に複数のPJの研修が重なるとき、まとめて1回にできないかを検討できます。

  • ベンダー契約の範囲を決める:回数・人数・形式が決まれば、見積りの前提がはっきりします。

  • 稼働日の判断材料:受講率と理解度が基準に達していないなら、稼働を延ばす判断もありえます。

  • 定着していない部署を見つける:③の参加率が低い支店は、定着に問題がある可能性があります。


■ よくある失敗と直し方

失敗

何が起きるか

直し方

稼働直前に1回だけ

稼働するころには忘れている

同じ合計時間を、90日前・30日前・14日後の3回に分ける

部署で対象を分ける

使用頻度の違う人が混ざり、どちらにも合わない

職種・役割で分ける

操作だけを教える

少し違う場面で手が止まる

①で「なぜ変えるのか」を必ず伝える

受講率だけを報告する

わかっていない人が見えない

理解度を測り、不合格時の対応を先に決めておく

手順書をベンダーが書く

機能の説明書になり、現場で使われない

業務部門が自分たちの言葉で書く

稼働後の回がない

本当の質問に答える場がない

稼働+14日の回を計画に入れる

繁忙期に研修を入れる

欠席が増え、補講が膨らむ

業務部門と日程を先に合わせる


■ 導入効果

リンクスタッフでは、以前の基幹システム更新(稼働直前に4時間×1回)と、今回のC1を比べると次のようになりました。

項目

前回(1回集中)

今回(3回に分割)

研修の合計時間

4時間

4時間

受講率

84%

97%

②の実技の合格率

—(測っていない)

初回81%/補講後100%

稼働後1か月の問い合わせ件数

486件

172件

稼働後3か月の利用率(対象者比)

72%

94%

ヘルプデスクの応対工数

月82時間

月29時間

研修の合計時間は変えていません。受講率が上がったのは、1回あたりが短くなって業務の合間に入れやすくなったからです。同じ4時間でも、1回4時間と3回に分けた4時間では、参加のしやすさが違います。


■ まとめ

  • 研修は稼働直前に1回ではなく、90日前・30日前・14日後の3回に分けます。合計時間は同じで構いません。

  • ①では「なぜ変えるのか」、②では「自分の業務での操作」、③では「つまずいた点」を扱います。

  • 対象は部署ではなく職種・役割で分けます。使用頻度が違う人を混ぜません。

  • 理解度を測り、不合格のときの対応を先に決めます。受講率だけの報告は中身がありません。

  • 手順書は業務部門が書きます。ベンダーが書くと機能の説明書になります。

  • ③で出た質問をFAQに残し、次のPJの研修に生かします。

次回は、新しいしくみに切り替えたあと、古い運用をきちんとやめるための「旧運用の停止計画(レガシー廃止チェックリスト)」のテンプレートを紹介します。
