移行・展開計画表(ロールアウト計画)のテンプレート

システムができあがっても、それだけでは何も変わりません。現場が使い始めて、はじめて効果が出ます。

その「使い始める」ところを設計するのが、移行・展開計画表(ロールアウト計画)です。どこから始めるか、どの順番で広げるか、うまくいかなかったらどうするか。ここを決めずに稼働日を迎えると、現場が混乱します。

この記事では、複数の拠点・部門へ広げていくときの計画表の作り方を紹介します。


■ 背景・よくある課題

よくある状態

なぜ起きるか

その結果

全拠点を同じ日に切り替える

期間を短くしたい/管理が楽だと思っている

問題が出たら全社が止まる。戻せない

先行拠点の学びを次に生かしていない

スケジュールが先に決まっていて、見直す余地がない

同じ問題を拠点の数だけ繰り返す

切り戻しの手順がない

「失敗しない前提」で計画している

問題が出たとき、その場で判断することになる

旧運用をいつまでも残す

やめる判断をする人が決まっていない

現場の負担が2倍のまま1年経つ

展開の判断基準がない

「様子を見て」で進めている

誰も止められず、問題を抱えたまま次の拠点へ進む


■ 3つの展開方式

展開のやり方は、大きく3つに分かれます。

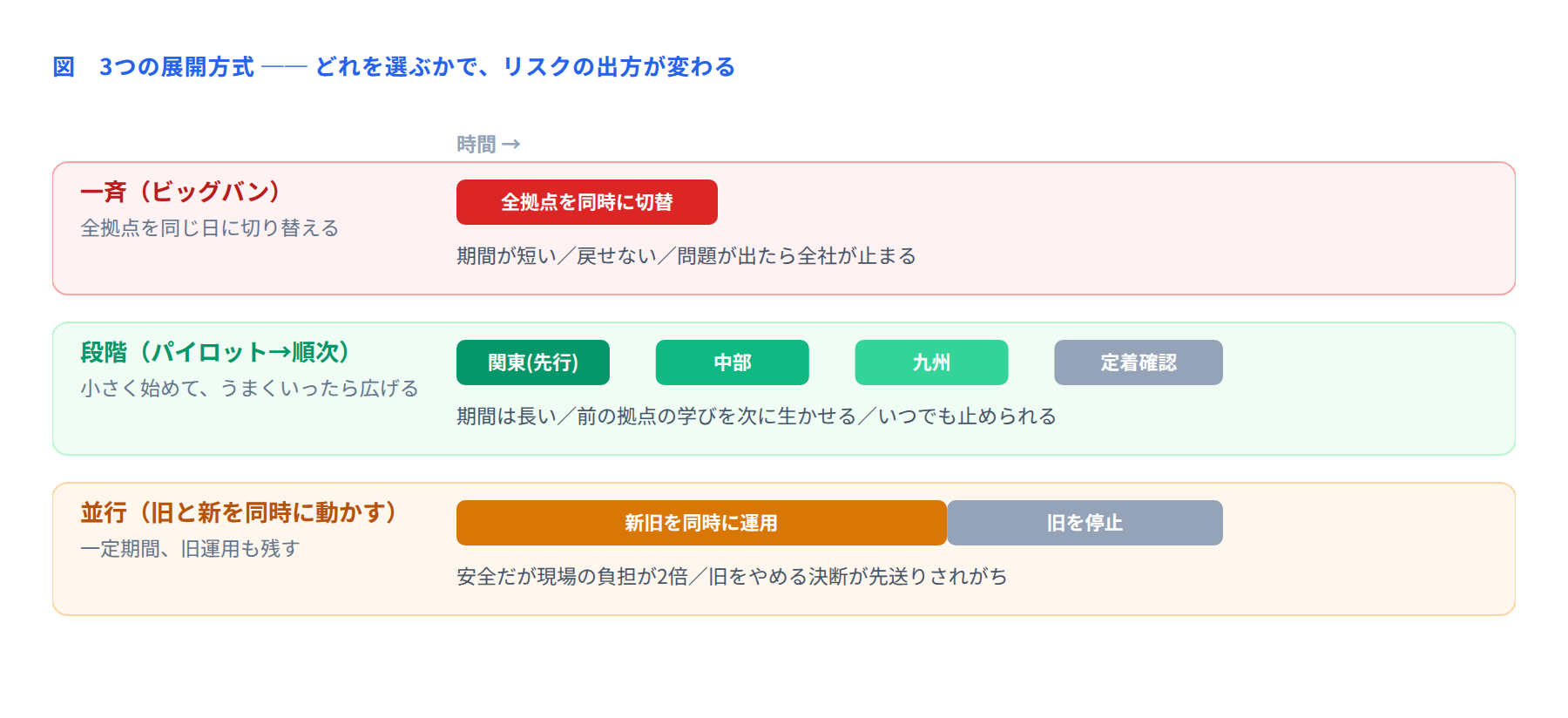

図 3つの展開方式

プログラムでは、段階(パイロット→順次)が基本です。理由は2つあります。1つは、複数のプロジェクトが動いているので、一斉に切り替えると問題の原因がどのPJにあるのかわからなくなること。もう1つは、プログラムは長いので、途中で学んだことを次に生かせる余地があることです。

ただし、一斉が正しい場面もあります。法改正の施行日に合わせるとき、新旧の並行運用が業務的に不可能なとき(たとえば会計の締め)などです。方式は目的から選びます。「安全そうだから」では選びません。

方式

向いている場面

向かない場面

一斉

施行日が決まっている/並行運用が業務的に不可能

拠点数が多い/業務が拠点ごとに違う

段階

拠点・部門が複数ある/業務のやり方に差がある

期限が厳しく、順次に回す時間がない

並行

止められない基幹業務/データの正しさを確かめたい

現場の人手に余裕がない


■ テンプレートの全体像

移行・展開計画表は、展開の単位(拠点・部門・業務)を行にした14項目の表です。

#

項目

書くこと

1

展開の単位

拠点名・部門名。どこまでを1回で切り替えるか

2

対象の規模

利用者数・処理件数など。準備の重さを見積もる材料

3

順番

第1波/第2波…。なぜこの順番かの理由も書く

4

切替日

いつ本番に切り替えるか

5

準備開始日

研修・データ移行の準備をいつから始めるか

6

移行するデータ

何を、どれだけ、いつの時点で移すか

7

研修

誰に、いつ、何時間

8

現地支援

切替後の何日間、誰が張りつくか

9

切替の判定基準

この条件を満たしたら切り替える(Go判定)

10

切り戻しの判断基準

この状態になったら戻す(No-Go判定)

11

切り戻しの手順・期限

どうやって戻すか。何時までなら戻せるか

12

旧運用の停止日

いつ旧をやめるか。未定にしない

13

次の波に進む条件

前の波が何を満たしたら次へ進むか

14

責任者

拠点側の責任者。個人名

この14項目のうち、忘れられやすいのが10・11・12・13です。いずれも「うまくいかなかったとき」と「やめるとき」の話です。ここを書いておかないと、計画表は「うまくいく前提の願望表」になります。


■ 記入例:加美乃フーズ「生産管理システム刷新(C1)」

食品メーカー加美乃フーズが、生産管理システムを3工場へ展開したときの計画です。C1は2025年2月17日に全3工場で稼働しました。

波

拠点

規模

切替日

現地支援

次へ進む条件

第1波

関東工場(5ライン)

利用者48名/日次の製造指示 約320件

2024/11/18

切替後10営業日、PJ側3名が常駐

① 日次の計画作成が2時間以内で完了 ② 重大な不具合0件 ③ 現場からの問い合わせが1日5件以下

第2波

中部工場(4ライン)

利用者36名/約240件

2025/01/20

切替後7営業日、PJ側2名+関東の担当1名

同上

第3波

九州工場(2ライン)

利用者22名/約130件

2025/02/17

切替後5営業日、PJ側1名+中部の担当1名

—(最終)

設計のポイントが3つあります。

  • いちばん大きい拠点を先頭にした:関東は5ラインで最も複雑です。ここで出る問題は、他の2工場でも出ます。小さい拠点から始めると、大きい拠点の問題が最後に出て、逃げ場がなくなります。

  • 現地支援を10日→7日→5日と減らした:学びがたまる前提で計画しています。減らせなかったら、それ自体が「定着していない」というサインです。

  • 前の波の担当者を次の波に連れていく:関東の現場担当が中部に、中部の担当が九州に入りました。同じ立場の人からの説明が、いちばん早く伝わります。

切替の判定と切り戻し

項目

第1波(関東工場)の内容

切替のGo判定

① 移行データの検証が完了(品目8,400件・取引先620件の全件照合) ② 受入テストの未解決が重大0件・中程度3件以下 ③ 利用者48名の研修修了率100% ④ 工場長の合意

判定の会議

切替日の5営業日前(2024/11/11)に実施。PgM・PM・工場長・情報システム部長

切り戻しの基準

切替後48時間以内に、①製造指示が出せない ②在庫数が実態と合わない ③復旧の見込みが4時間以上立たない のいずれか

切り戻しの期限

切替後72時間(2024/11/21 午前9時)まで。それ以降は旧システムのデータが使えなくなるため、前進あるのみ

旧運用の停止日

2024/12/16(切替の4週間後)。並行期間は4週間と決めた

切り戻しの期限を明記していることに注目してください。「いつまでなら戻せるか」は、切替前に必ず計算しておきます。72時間を過ぎると戻せない、と全員が知っていれば、48時間目の判断が真剣になります。

結果として、第1波では切り戻しは発生しませんでした。ただし、日次の計画作成が2時間以内という条件を満たすまでに3週間かかり、第2波の切替日を当初計画の2025年1月6日から1月20日へ2週間ずらしています。次へ進む条件を決めておいたから、ずらす判断ができました。


■ 運用ルール

タイミング

やること

誰が

展開開始の3か月前

方式を決め、計画表の骨格を作る。運営委員会で承認

PgM・PM

各波の切替5営業日前

Go/No-Go判定会議を開く

PgM・PM・拠点責任者

切替当日

時刻ごとの手順書に沿って実施。切り戻し期限を全員が共有

PM・拠点責任者

各波の完了後

次へ進む条件を確認し、ふりかえりを1時間行う

PgM・PM・拠点責任者

ふりかえりの翌週

学びを次の波の計画に反映する(研修の内容・支援日数・手順書)

PM

旧運用の停止日

停止を実施。延ばす場合は運営委員会の承認を得る

PgM

最後の行が重要です。旧運用の停止を延ばすときは、必ず承認を通すことにします。現場の判断で延ばせるようにすると、いつまでも旧運用が残ります。加美乃フーズでは、4週間の並行期間を守り、予定どおり2024年12月16日に旧システムを停止しました。


■ 活用シーン

  • 拠点との調整:切替日と現地支援の内容を早めに示すことで、拠点側が人の手配をしやすくなります。

  • 運営委員会の判断材料:次へ進む条件が満たされているかを、数字で報告できます。

  • 他のPJの計画づくり:C1の実績(支援日数・問い合わせ件数)が、C2以降の見積りに使えます。

  • ベンダーとの契約:現地支援の日数と要員が、契約の範囲として明確になります。


■ よくある失敗と直し方

失敗

何が起きるか

直し方

小さい拠点から始める

大きい拠点の問題が最後に出て、逃げ場がない

複雑さが最大の拠点を先頭にする。時間に余裕のある時期に置く

次へ進む条件がない

問題を抱えたまま次の拠点へ進む

数字で書ける条件を3つ決める。満たさないなら日程をずらす

切り戻しの期限を決めていない

戻せると思っていたら戻せなかった

データの観点から「何時まで戻せるか」を計算し、全員に伝える

旧運用の停止日が未定

現場の負担が2倍のまま続く

切替と同時に停止日を決める。延ばすには承認が要る運用にする

ふりかえりをしない

同じ問題を拠点の数だけ繰り返す

各波の完了後に1時間のふりかえりを必須にする

現地支援を短くしすぎる

問い合わせに答える人がいなくなる

第1波は多めに。実績を見て次の波から減らす


■ 導入効果

項目

第1波(関東)

第2波(中部)

第3波(九州)

現地支援の日数

10営業日

7営業日

5営業日

切替後1週間の問い合わせ件数

214件

96件

41件

日次の計画作成が2時間以内になるまで

3週間

10営業日

5営業日

重大な不具合

0件

0件

0件

切り戻しの発生

なし

なし

なし

問い合わせ件数が214件→96件→41件と減っているのは、拠点が小さくなったからだけではありません。第1波で出た質問をもとに手順書とFAQを直し、研修の内容を変えたからです。段階展開の価値は、この学習のところにあります。


■ まとめ

  • 展開方式は一斉・段階・並行の3つ。プログラムでは段階(パイロット→順次)が基本です。

  • 順番は、いちばん複雑な拠点を先頭に。そこで出る問題は他でも出ます。

  • 「次の波に進む条件」を数字で決めます。満たさないなら日程をずらします。

  • 切り戻しの基準と期限を、切替前に計算して全員で共有します。

  • 旧運用の停止日を、切替と同時に決めます。延ばすには承認が要る運用にします。

  • 各波の後に1時間のふりかえりを行い、学びを次の波に反映します。

次回は、新しいやり方を現場に受け入れてもらうための「チェンジマネジメント計画・組織変革アセスメント」のテンプレートを紹介します。
