ベネフィット実現トラッキング表のテンプレート
プログラムは、システムを作るために動いているのではありません。ねらった効果を出すために動いています。
ところが実際には、プロジェクトが全部終わった時点で「完了しました」と報告し、そこで終わりになることがよくあります。効果が出たかどうかは、誰も確かめないまま。
この記事では、ベネフィットが本当に出ているかを毎月追いかけるための「ベネフィット実現トラッキング表」を紹介します。ベネフィット定義書(何を、どれだけ、いつまでに)ができている前提で、その後を扱います。
■ 背景・よくある課題
よくある状態 | なぜ起きるか | その結果 |
|---|---|---|
PJ完了とともに測定をやめる | 測定の担当がPMになっている | 効果が伸びる時期をまるごと見逃す |
測り方が毎回変わる | 定義書に測定手順を書いていない | 前回と比べられず、改善したのか判断できない |
良い数字だけ報告する | 効果が出ていないと責められる | 手を打つのが遅れる |
市況の追い風を成果に数える | 他の要因を切り分けていない | プログラムの本当の貢献がわからない |
目標を下げて達成にする | 未達を認めたくない | 投資判断そのものが意味を失う |
とくに1つめが、プログラム特有の落とし穴です。なぜそうなるのかを、次の図で見てみましょう。

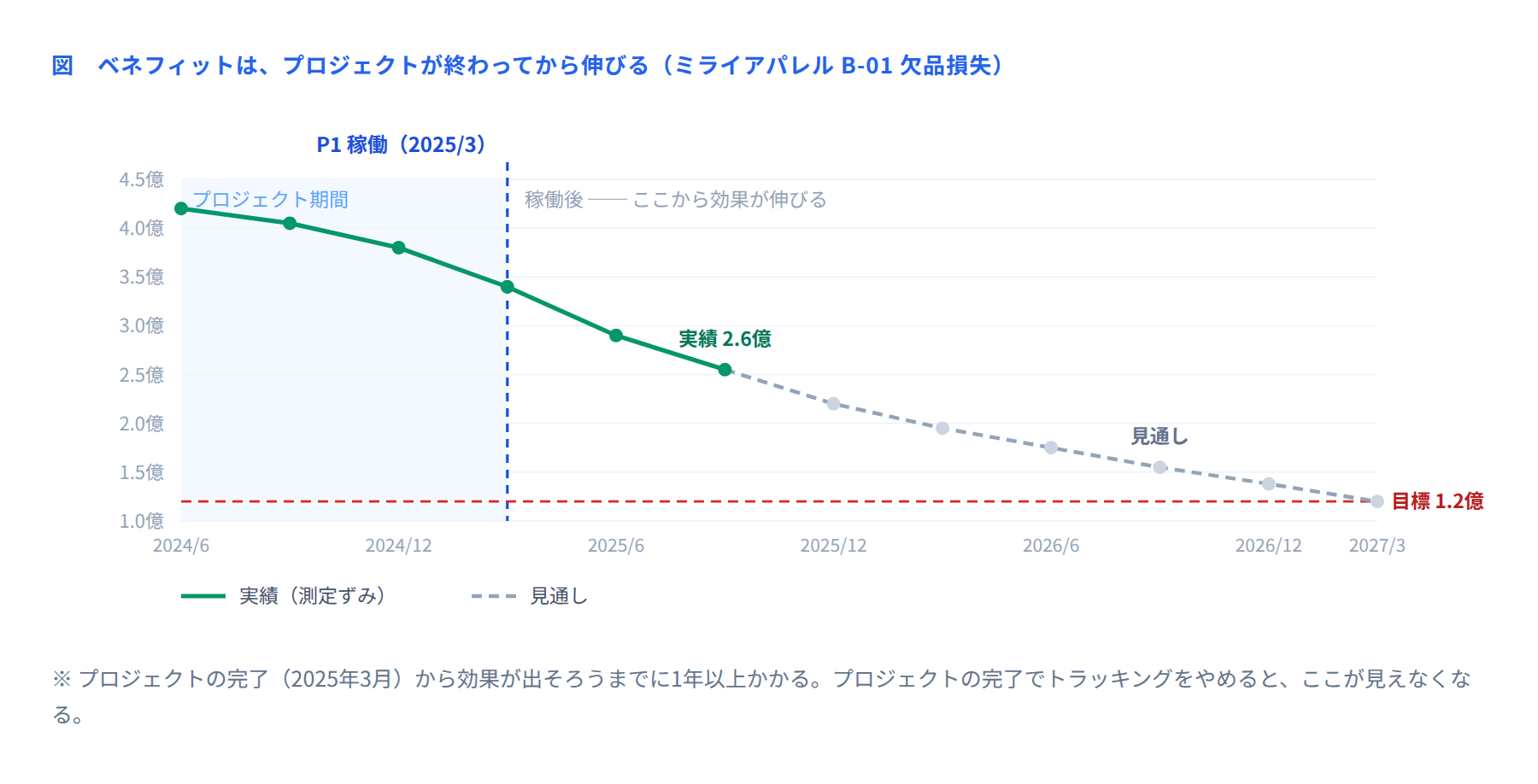

■ 効果はプロジェクトの後から伸びる
アパレル企業ミライアパレルのOMO変革プログラムで、最初のプロジェクトP1(在庫一元化・UNITE)が目指したベネフィットB-01「欠品による販売機会損失」の推移です。

P1は2025年3月に稼働しました。その時点で欠品損失は年4.2億円から3.4億円へ。改善はしていますが、目標の1.2億円にはほど遠い水準です。
ところが稼働の半年後、2025年9月には2.6億円まで下がっています。理由は3つあります。
店舗が新しい在庫画面に慣れるまでに3か月かかった
在庫データがたまり、発注の精度が上がるまでに半年かかった
P2(店舗間移動最適化)が動き始め、欠品をさらに減らしはじめた
ベネフィットは、システムが動いた瞬間に出るものではありません。定着して、データがたまって、他のPJが重なって、はじめて目標に近づきます。だからこそ、PJ完了後も測り続ける必要があります。
■ テンプレートの全体像
ベネフィット実現トラッキング表は、ベネフィットIDを行にした12項目の表です。
# | 項目 | 書くこと |
|---|---|---|
1 | ベネフィットID・名称 | B-01など。定義書と同じIDを使う |
2 | 測定の方法 | どのシステムの、どのデータを、どう計算するか |
3 | 測定の頻度 | 月次/四半期。指標によって変える |
4 | 基準値(ベースライン) | プログラム開始時の値と、その測定日 |
5 | 最終目標・期限 | いつまでにいくつにするか |
6 | 中間目標 | 四半期ごとの通過点。ここが実務では一番大事 |
7 | 今回の実績 | 測定した値と測定日 |
8 | 前回差 | 前回の測定からの変化 |
9 | 達成率 | (基準値−実績)÷(基準値−目標)で計算する |
10 | 寄与したPJ | どのPJが効いているか |
11 | 外部要因 | 市況・法改正など、プログラム以外の要因 |
12 | 信号・コメント | 青/黄/赤と、一言の説明 |
作るときに手を抜きたくなるのが6の中間目標です。最終目標だけを置くと、2年間ずっと「未達」のままになり、誰も見なくなります。四半期ごとの通過点を置くと、毎回「今回は届いた/届かなかった」という判断ができます。
■ 記入例:ミライアパレル「OMO変革プログラム」2025年9月
ID | 指標 | 基準値 | 中間目標 | 実績 | 達成率 | 最終目標 | 信号 |
|---|---|---|---|---|---|---|---|
B-01 | 欠品による機会損失 | 年4.2億円 | 年2.8億円 | 年2.6億円 | 53% | 年1.2億円 | 青 |
B-02 | 期末値引き率 | 22.0% | 18.0% | 18.4% | 51% | 15.0% | 黄 |
B-03 | EC売上比率 | 18% | 22% | 21% | 25% | 30% | 黄 |
B-04 | 在庫問い合わせ件数 | 月1,800件 | 月800件 | 月740件 | 71% | 月300件 | 青 |
B-05 | 物流コスト率 | 4.8% | 4.8% | 4.7% | 13% | 4.0% | 青 |
B-06 | クロスチャネル購買率 | 12% | 12% | 14% | 15% | 25% | 青 |
B-05とB-06の達成率が13%・15%と低いのに信号が青なのは、中間目標が基準値と同じだからです。この2つはP4(物流拠点再編)とP5(店舗業務デジタル化)が動いてから伸びる指標なので、2025年9月時点では動かなくてよいことになっています。
中間目標を置いておくと、こうした「まだ動かなくてよい指標」と「動くはずなのに動いていない指標」を区別できます。B-03(EC売上比率)は中間目標22%に対して21%。数字としては伸びていますが、予定より遅れているので黄です。
寄与したPJと外部要因
ID | 寄与したPJ | 外部要因 | コメント |
|---|---|---|---|
B-01 | P1(主)・P2(一部) | なし | P2の本稼働後にさらに下がる見込み |
B-02 | P1 | 2025年春夏は天候不順で市況が悪く、業界平均の値引き率も1.2pt上昇 | 市況を補正すると実質19.6%相当。中間目標は未達 |
B-03 | P3(進行中) | なし | P3の会員統合が2026年3月に稼働するまで、大きくは動かない |
B-04 | P1 | なし | 目標を前倒しで達成する見込み |
B-02の行に注目してください。実績18.4%は中間目標18.0%に対してわずかな未達ですが、市況を補正すると実質19.6%相当で、もっと大きな未達です。外部要因の欄は、追い風のときにこそ効きます。良い数字が出たときに「これは自分たちの成果か」と問う習慣が、プログラムの信頼性を支えます。
■ 達成率の計算のしかた
達成率は、次の式で計算します。
要素 | B-01の場合 |
|---|---|
基準値 | 4.2億円 |
最終目標 | 1.2億円 |
改善させたい幅 | 4.2 − 1.2 = 3.0億円 |
いま改善した幅 | 4.2 − 2.6 = 1.6億円 |
達成率 | 1.6 ÷ 3.0 = 53% |
「実績÷目標」で計算しないよう注意してください。B-01を「2.6÷1.2=217%」と計算しても意味がありません。どれだけ動かしたいか(分母)と、どれだけ動いたか(分子)で見るのが正しい計算です。指標の向き(大きくしたいか、小さくしたいか)に関係なく、同じ式で計算できます。
■ 運用ルール
タイミング | やること | 誰が |
|---|---|---|
月末 | 月次で測る指標の値を取得する | 業務部門の測定担当 |
翌月第3営業日 | 表を更新し、信号を判定する | PMO |
四半期(ベネフィットレビュー) | 全指標をレビュー。外部要因を切り分け、中間目標の妥当性を確認する | PgM・業務部門 |
PJ完了時 | 測定の担当をPMから業務部門へ引き継ぐ | PgM・PM |
プログラム完了後6か月・12か月 | 測定を続け、実現報告を出す | 業務部門・PgM(または後任) |
2つ、必ず決めておくことがあります。1つめは測定の担当を業務部門にすること。PMが測っていると、PJが終わった瞬間に測定も終わります。2つめはプログラム完了後も測り続ける期間を決めておくこと。ミライアパレルでは完了後12か月と決めています。これを決めておかないと、完了と同時に誰も測らなくなります。
■ 活用シーン
ステージゲートの判断材料:達成率と中間目標の達成状況が、次に進むかどうかの根拠になります。
追加投資の判断:効果が出ている指標に、追加で投資する判断ができます。
PJの優先順位づけ:ベネフィットへの寄与が大きいPJを優先します。
定着の遅れを見つける:稼働したのに数字が動かないときは、定着策に問題があるサインです。
次のプログラムの計画に:「稼働から効果が出そろうまで何か月かかったか」という実績が、次の見積りに使えます。
■ よくある失敗と直し方
失敗 | 何が起きるか | 直し方 |
|---|---|---|
PJ完了で測定をやめる | 効果が伸びる時期を見逃す | 測定担当を業務部門にし、完了後の測定期間を先に決めておく |
中間目標がない | ずっと未達のままで、誰も見なくなる | 四半期ごとの通過点を置く。動かなくてよい期間も明記する |
外部要因を書いていない | 市況の追い風を成果に数えてしまう | 良い数字の月ほど外部要因の欄を埋める。業界平均と比べる |
達成率を実績÷目標で出す | 数字の意味がわからなくなる | (基準値−実績)÷(基準値−目標)で統一する |
未達のときに目標を下げる | 投資判断そのものが意味を失う | 目標の変更は運営委員会の審議事項にし、理由を記録する |
測り方が毎回変わる | 前回と比べられない | 測定手順を文書にし、担当が変わっても同じ手順で測れるようにする |
■ 導入効果
項目 | 導入前(前回のプログラム) | 導入後 |
|---|---|---|
効果を測定している指標の数 | 2つ(売上・コストのみ) | 6つ |
PJ完了後も測定を続けた指標 | 0 | 6つすべて |
効果が出ていないことに気づくまで | プログラム完了後 | 四半期ごと |
外部要因を切り分けた報告 | なし | 四半期ごとに全指標 |
投資判断に使われた回数 | 0回 | 3回(P4の前倒し・P5の範囲縮小・追加の定着策) |
もっとも大きい変化は、効果が出ていないことに四半期ごとに気づけるようになったことです。完了後に気づいても、もう打てる手はありません。
■ まとめ
ベネフィットは、システムが動いた瞬間には出ません。定着とデータの蓄積に半年から1年かかります。
だからPJ完了後も測り続けます。測定の担当は業務部門にし、完了後の測定期間を先に決めます。
四半期ごとの中間目標を置きます。動かなくてよい期間も、そう明記します。
達成率は(基準値−実績)÷(基準値−目標)で計算します。
外部要因の欄は、良い数字が出たときにこそ埋めます。
未達のときに目標を下げるのは、運営委員会の審議事項にします。
次回は、構成プロジェクト1本ずつの健全さを同じものさしで評価する「構成プロジェクト健全性評価シート」のテンプレートを紹介します。
