未来PM
PgMテンプレート

プログラム・リスク統合管理表のテンプレート

プロジェクトが5本あれば、リスク表も5つあります。それぞれのPMがきちんと管理していて、どのPJも「大きなリスクはありません」と報告してくる。それなのに、プログラム全体では大きな問題が起きる。

これは、プログラムマネジメントでとてもよく起きることです。原因は、各PJが自分の範囲しか見ていないことにあります。それを補うのが、プログラム・リスク統合管理表です。

この記事では、各PJのリスクを束ねるのではなく、つなぎ合わせて評価しなおすための表を紹介します。


■ 背景・よくある課題

複数PJのリスクを扱うとき、次のようなことが起きます。

よくある状態

なぜ起きるか

その結果

どのPJも「小」と評価している

自分のPJへの影響しか見ていない

足し合わせると「大」なのに誰も気づかない

同じリスクが5本の表に別々に載っている

PJごとに言葉づかいが違い、同じだと気づけない

対策が5通り走り、どれも中途半端になる

評価の基準がPJごとに違う

「大」の定義を決めていない

PJ間でリスクの大きさを比べられない

PJ完了時にリスクが消える

引き継ぎ先が決まっていない

運用に移った後で同じ問題が起きる

予備費を使う判断ができない

リスクと金額がひもづいていない

問題が起きてからあわてて予算を探す

一番こわいのが、1つめの共通原因リスクです。下の図を見てください。

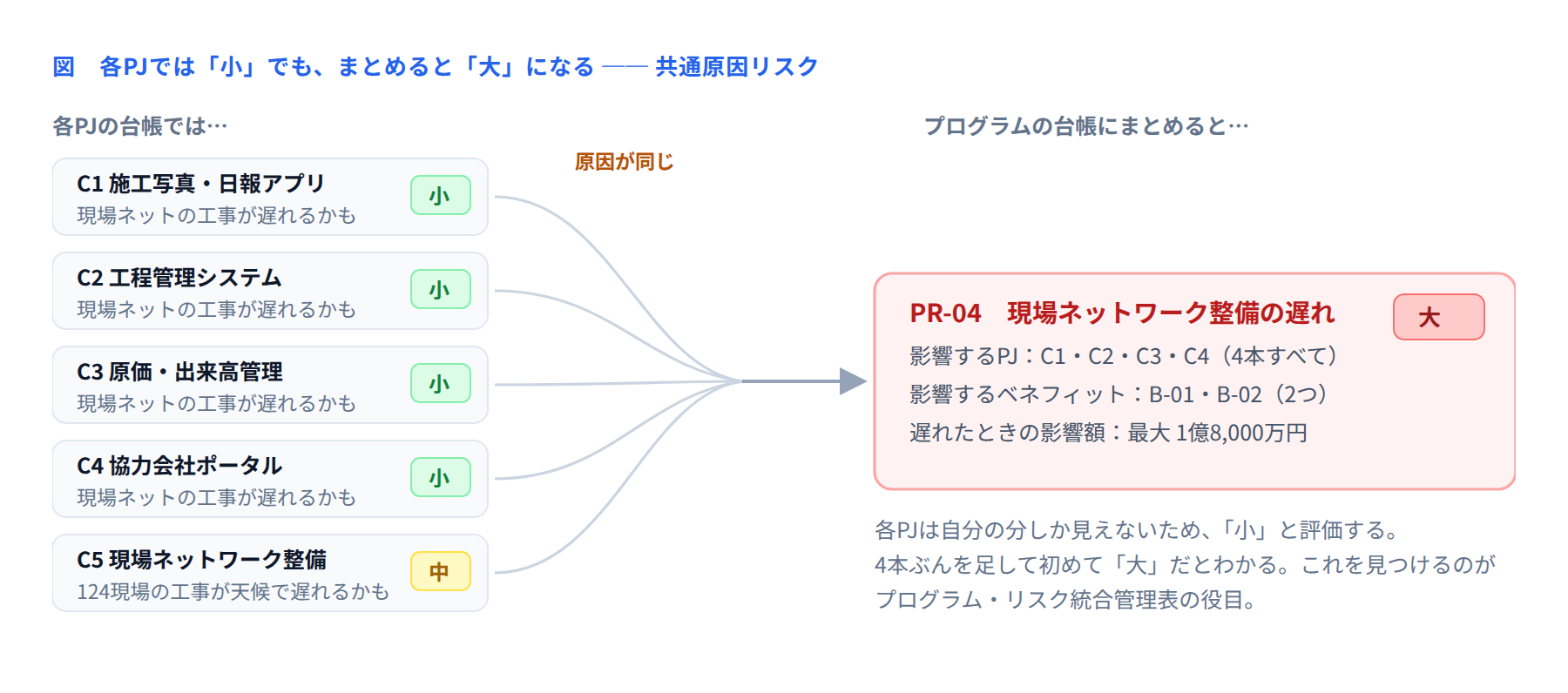

図 共通原因リスクの見え方

建設業の北斗建設が進める施工管理DXプログラムでは、4本のPJがどれも「現場ネットワークの工事が遅れるかも」というリスクを、自分の分だけ見て「小」と評価していました。しかし現場ネットワーク整備(C5)は全4本の土台です。遅れれば4本すべてが止まり、影響額は最大1億8,000万円になります。

各PJの評価はまちがっていません。まちがっているのは、足し算をする人がいなかったことです。それをやるのがPgMであり、そのための道具がリスク統合管理表です。


■ テンプレートの全体像

プログラム・リスク統合管理表は、次の13項目で作ります。

#

項目

書くこと

1

リスクID

PR-01のようにプログラム用の連番。PJのIDとは別体系にする

2

リスク名

25字以内。「〜のおそれ」で終える形にそろえる

3

原因

何が引き金になるか。ここが同じなら同じリスクとして1行にまとめる

4

影響するPJ

C1・C2…。ここが2つ以上ならプログラムで持つ

5

影響するベネフィット

B-01などのID。ここが埋まるリスクを最優先にする

6

発生可能性

高(50%超)/中(20〜50%)/低(20%未満)

7

影響額

起きたときに追加で必要になる金額(万円)

8

影響期間

起きたときに延びる月数

9

統合影響度

影響額と期間から決める。基準は次の節で示す

10

対応方針

回避/低減/転嫁/受容

11

対応策と期限

誰がいつまでに何をするか

12

引当予備費

このリスクのために確保しておく金額

13

オーナー

このリスクに責任をもつ個人名。多くはPgMか業務部門の役員

PjMのリスク管理表との一番の違いは、4・5・12の3項目です。「どのPJにまたがるか」「どのベネフィットに効くか」「いくら取っておくか」——この3つがプログラム特有の欄です。


■ 影響度の基準をそろえる

PJごとに「大」の感覚が違うと、表を並べても比べられません。プログラムの開始時に、全PJ共通の基準を決めます。北斗建設の例です。

統合影響度

影響額

影響期間

ベネフィットへの影響

報告先

大

5,000万円以上

3か月以上

目標未達になる

運営委員会(毎月)

中

1,000万〜5,000万円

1〜3か月

達成が遅れる

推進会議(隔週)

小

1,000万円未満

1か月未満

影響なし

PJ内で管理

3つの列のうち1つでもあてはまれば、その行の評価になります。金額は小さくても、ベネフィットの目標未達につながるなら「大」です。プログラムは効果を出すために動いているので、この扱いが自然です。


■ 記入例:北斗建設「施工管理DXプログラム」

北斗建設(年商480億円・同時進行の現場124か所・協力会社380社)が進める施工管理DXプログラム(2025年4月〜2028年3月、承認枠11億6,000万円、構成PJ5本)の、2025年9月時点のリスク統合管理表です。18件のうち「大」の6件を紹介します。

ID

リスク名

影響PJ

可能性

影響額

期間

対応策

引当

PR-01

現場の通信環境が想定より悪く利用が進まないおそれ

C1・C2・C5

高

6,200万円

4か月

124現場を電波強度で3区分し、弱い38現場に中継機を先行設置

2,400万円

PR-04

現場ネットワーク整備が遅れるおそれ

C1・C2・C3・C4

中

1億8,000万円

6か月

C5を最優先とし、着工の遅れを週次で監視。3週遅れで警報を出す

3,000万円

PR-07

協力会社380社の利用が広がらないおそれ

C1・C4

高

—

—

上位80社に個別説明会。利用率50%未満ならC4の仕様を見直す

800万円

PR-09

現場所長が紙の日報をやめられないおそれ

C1・C3

高

—

—

12現場で先行運用し、成功した所長を推進役にする

600万円

PR-12

C2とC3で工事番号の持ち方が合わないおそれ

C2・C3

中

4,800万円

3か月

2026年3月までに共通マスタの設計を確定させる

1,200万円

PR-15

建設資材の高騰で現場側の投資余力が落ちるおそれ

全体

中

—

—

四半期ごとに投資計画を見直す。C4の着手時期を調整弁にする

—

PR-07・PR-09・PR-15は、金額では測れないリスクです。それでも「大」に入っています。ベネフィット(現場事務作業を週14時間から週5時間へ)が達成できなくなるからです。金額が書けないリスクを落とさないことが、プログラムのリスク管理では特に大事になります。

引当予備費の合計は8,000万円。プログラム予備費9,280万円のうち86%をこの6件で押さえていることになります。残りの12件(中8・小4)には、1,280万円しか残っていません。この数字を見て「PR-04の3,000万円は多すぎないか」と議論できるのが、この表の価値です。


■ 運用ルール

タイミング

やること

誰が

隔週の推進会議

各PJから上がってきたリスクを確認し、統合するか差し戻すかを決める

PgM・PM

月1回

「大」の6件を全件レビュー。対応策の進み具合を確認する

PgM・PMO

月1回(運営委員会)

「大」のうち、判断や支援が必要なものを報告する

PgM

四半期

共通原因の洗い出し。全PJのリスクを原因の欄で並べ替え、重なりを探す

PgM・PMO

PJ完了時

そのPJのリスクの引き継ぎ先を決める。運用部門かプログラムか

PgM・PM

四半期の共通原因の洗い出しが、この表の一番おいしいところです。やり方は簡単で、全PJのリスクを「原因」の欄で並べ替えるだけです。同じ原因の行が2つ以上あれば、それは共通原因リスクの候補です。北斗建設のPR-04も、この作業で見つかりました。


■ 活用シーン

  • 予備費の配分を決めるとき:引当の合計が予備費を超えていないかを確認します。超えていたら、受容に切り替えるリスクを選びます。

  • PJの優先順位を決めるとき:多くのPJが依存しているPJ(北斗建設ならC5)を、資源配分で優先します。

  • ステージゲート審査で:「大」のリスクが未対応のまま次に進むかどうかを、この表で議論します。

  • 新しいPJを追加するとき:既存のリスクのうち、どれが新PJにも効くかを確認します。


■ よくある失敗と直し方

失敗

何が起きるか

直し方

各PJのリスク表を全部集めて貼る

100行を超え、共通原因が埋もれる

影響PJが2つ以上のものだけを上げる。残りはPJに戻す

影響度の基準がPJごとに違う

並べても比べられない

開始時に3段階の共通基準を決め、憲章に書いておく

金額が書けないリスクを落とす

定着しないリスクが見えなくなる

ベネフィットへの影響でも「大」と評価できるようにする

引当予備費を書いていない

問題が起きてから予算を探すことになる

「大」のリスクには必ず金額を割り当て、合計が予備費内か確認する

オーナーがPgM一人に集中

対応が回らない

業務部門のリスクは、その部門の役員をオーナーにする

PJ完了でリスクを消す

運用開始後に再発する

完了時に引き継ぎ先を必ず決める。決まらないならPgMが持つ


■ 導入効果

北斗建設では、PJごとのリスク管理に統合管理表を足した結果、次のように変わりました。

項目

導入前

導入後

プログラムで管理するリスク件数

各PJの合計 94件

18件

共通原因リスクとして見つかった件数

0件

5件

リスクが現実になってから対応を始めるまで

平均3週間

平均4日

予備費の使用が計画外だった割合

—

18%(残りは引当済みのリスクから)

運営委員会でのリスク報告時間

30分

12分

「共通原因リスクが5件見つかった」というのが、一番の成果です。導入前も同じリスクはそこにありました。見えていなかっただけです。


■ まとめ

  • プログラム・リスク統合管理表は、各PJの表を束ねるものではなく、つなぎ合わせて評価しなおすための表です。

  • 各PJが「小」と評価していても、原因が同じなら足し算して「大」になることがあります(共通原因リスク)。

  • 影響度の基準はプログラム開始時に全PJ共通で決めます。金額・期間・ベネフィットのどれか1つでもあてはまれば、その評価です。

  • 金額に換算できないリスクこそ、ベネフィットへの影響で評価して落とさないようにします。

  • 四半期に1回、全PJのリスクを「原因」で並べ替えます。この作業だけで共通原因が見つかります。

次回は、問題が起きたときに誰へ上げるかをあらかじめ決めておく「エスカレーション基準表」のテンプレートを紹介します。
