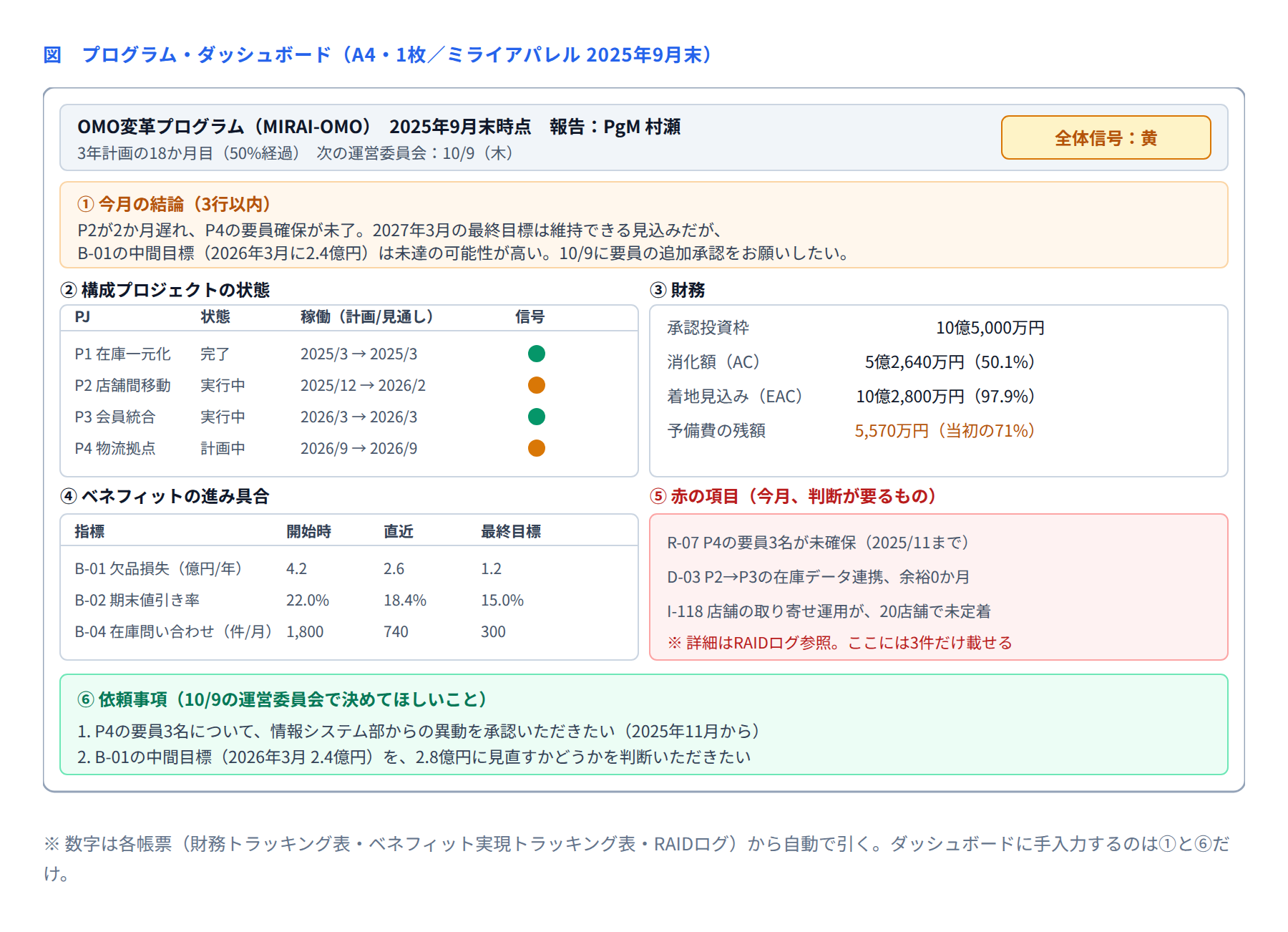

プログラム・ダッシュボードのテンプレート
プログラムの報告資料は、放っておくと厚くなります。構成プロジェクトが5本あれば、それぞれの報告が5枚。そこに全体の説明を足して、30ページの資料ができあがる。そして経営層が見るのは、最初の1枚だけです。
この記事では、その1枚を最初から設計するプログラム・ダッシュボードのテンプレートを紹介します。ポイントは、数字は他の帳票から自動で引き、手入力するのは結論と依頼事項だけにすることです。記入例は、ミライアパレル(架空)の「OMO変革プログラム」です。
■ 1. 背景・よくある課題
よくある状態 | 何が起きるか |
|---|---|
各PJの報告書をそのまま束ねている | 30ページになり、全体の状態が読み取れない |
PgMが毎月、数字を手で集計している | 作成に2日かかり、しかも帳票と食い違う |
進捗しか載っていない | ベネフィットが進んでいるかが分からない |
課題が全件(60件など)載っている | どれが重要か分からず、誰も読まなくなる |
信号がいつも黄 | 本当に危ないときに区別がつかない |
「判断してほしいこと」が書かれていない | 会議があっても何も決まらない |
■ 2. テンプレート作成の目的
目的 | 具体的にどうなることか |
|---|---|
A4で1枚に収める | 経営層が読む前提の分量にする |
数字を自動で引く | PgMの作成時間を30分に収める |
進捗とベネフィットを並べる | 作れているかと、効いているかの両方を見せる |
赤の項目を3件に絞る | 判断が要るものだけを前面に出す |
依頼事項を必ず書く | 会議で決めてほしいことを明示する |
■ 3. 1枚の構成

6つのブロックで構成します。このうちPgMが毎月書くのは①と⑥だけで、②〜⑤は他の帳票から引いてきます。
ブロック | 中身 | どこから引くか |
|---|---|---|
ヘッダ | プログラム名、時点、経過率、次の会議日、全体信号 | ― |
① 今月の結論 | 3行以内。「だから、どうなるか」 | PgMが書く |
② 構成プロジェクトの状態 | 状態、稼働日の計画と見通し、信号 | 各PJの月次報告 |
③ 財務 | 枠、消化額、EAC、予備費の残額 | 財務トラッキング表 |
④ ベネフィットの進み具合 | 開始時・直近・最終目標 | ベネフィット実現トラッキング表 |
⑤ 赤の項目 | 判断が要るもの3件だけ | RAIDログ(赤のものだけ) |
⑥ 依頼事項 | 次の会議で決めてほしいこと | PgMが書く |
④を入れるのが、プログラムのダッシュボードの特徴です。プロジェクトのダッシュボードは「作れているか」を見せますが、プログラムでは「効いているか」も並べて見せます。この2つは同時に悪くなるとは限りません。計画どおり作れていても、ベネフィットが動いていないことはよくあります。
■ 4. 全体信号の決め方
プログラムの信号は、構成プロジェクトの信号をそのまま足し合わせるのではなく、ベネフィットと投資枠を含めて判定します。
色 | 判定の条件(すべて満たす) | 求められる行動 |
|---|---|---|
青 | 赤のPJが無い/EACが枠の95%以内/ベネフィットの中間目標が達成見込み | 報告のみ |
黄 | 赤のPJが1本以内/EACが枠の100%以内/中間目標のいずれかが未達見込み | 挽回策を①に書く |
赤 | 上記のどれかを外れる。または最終目標の達成が危うい | ⑥に判断項目を書き、臨時の委員会を要請 |
ミライアパレルの2025年9月末は黄でした。赤のPJは無いものの、B-01の中間目標(2026年3月に2.4億円)が未達の見込みだったためです。
■ 5. 記入例の読み方(ミライアパレル)
ブロック | 読み取れること |
|---|---|
② 構成PJ | P2が2か月遅れ(2025/12→2026/2)。P4は要員未確保で黄 |
③ 財務 | 18か月で消化50.1%。EACは枠の97.9%で、費用は枠内に収まる見込み |
④ ベネフィット | B-01は4.2→2.6。最終目標1.2までの道のりは、まだ半分以上残っている |
⑤ 赤の項目 | 要員・依存・定着の3件。いずれも今月の判断が要る |
⑥ 依頼事項 | 要員3名の異動承認と、中間目標の見直し可否 |
③と④を並べて見ると、「お金は予定どおり使えているが、成果はまだ追いついていない」という状態が読み取れます。これは危険なサインではなく、ベネフィットが遅れて出てくる性質のものです。ただし④の欄が無ければ、この会話自体が生まれません。
⑥の2つめ「中間目標を2.4億円から2.8億円に見直すか」は、PgMが単独で決められない項目です。ベネフィット目標の変更は、運営委員会の承認事項だからです。こういう項目を⑥に上げるのが、ダッシュボードの役目です。
■ 6. 自動化のしかた
②〜⑤を自動で引くために、次の構成にします。特別な仕組みは不要で、表計算ソフトで足ります。
ブロック | 参照先 | 更新のタイミング |
|---|---|---|
② 構成PJの状態 | 各PJの月次報告シート(状態・稼働日・信号の3列) | 各PMが月末2営業日以内に入力 |
③ 財務 | 財務トラッキング表の当月行 | PMOが月末5営業日以内に集計 |
④ ベネフィット | ベネフィット実現トラッキング表の最新測定値 | 測定のつど(四半期または半期) |
⑤ 赤の項目 | RAIDログを「赤」で絞り込み、上位3件 | 随時 |
この構成にしておくと、PgMの作業は①の結論を3行書き、⑥の依頼事項を書くだけになります。ミライアパレルでは、作成時間が月2日から30分に減りました。
■ 7. 運用ルール
ルール | 内容 | 理由 |
|---|---|---|
A4で1枚に収める | 入りきらない詳細は別紙にする | 1枚を超えると読まれる確率が下がる |
手入力は①と⑥だけ | 数字は必ず他の帳票から引く | 手打ちすると、帳票とずれる |
会議の2営業日前に配る | 当日配布にしない | 読む時間が無いと、会議が読み上げになる |
⑤は3件まで | 全件はRAIDログを見てもらう | 絞らないと、重要なものが埋もれる |
信号は基準で機械的に決める | 感覚で黄にしない | いつも黄になると、区別がつかなくなる |
④は測定していない月も載せる | 「前回測定:2025年8月」と書く | 測っていないこと自体が、情報になる |
■ 8. 活用シーン
場面 | 使い方 |
|---|---|
月次の運営委員会 | 冒頭でこの1枚を映し、⑤と⑥だけを議論する |
隔週の推進会議 | ②と⑤を更新し、各PMと状態を確認する |
経営層への報告 | この1枚をそのまま出す。資料を作り直さない |
ステージゲートの準備 | 直近6か月分を並べ、傾向を見せる |
新しい委員が加わったとき | この1枚で、現在地を10分で説明できる |
PgMの交代時 | 過去12か月分を読めば、経緯がほぼ把握できる |
■ 9. よくある失敗と直し方
失敗 | 起きること | 直し方 |
|---|---|---|
各PJの報告を束ねている | 30ページになり、全体が見えない | 1枚に集約し、各PJの報告は別紙にする |
数字を手で集計している | 作成に2日かかり、帳票とずれる | 参照で引く。手入力は①⑥だけにする |
ベネフィットの欄が無い | 作れているかしか見えない | ④を追加し、測っていない月もその旨を書く |
赤の項目が10件以上ある | 判断が要るものが埋もれる | 3件に絞る。全件はRAIDログへ |
信号がいつも黄 | 本当に危ないときに区別がつかない | 判定基準を数値で決め、機械的に当てはめる |
依頼事項が空欄 | 会議で何も決まらない | 空欄でよいが、その月は委員会を開かないと決める |
■ 10. 導入効果
観点 | 束ねた報告書のとき | ダッシュボードにしたとき |
|---|---|---|
分量 | 30ページ | A4で1枚(+必要に応じて別紙) |
PgMの作成時間 | 月2日 | 月30分 |
数字の整合 | 帳票と食い違うことがある | 参照なので、必ず一致する |
会議での扱い | 各PJの報告を順に聞く(60分) | ⑤と⑥だけを議論する(30分) |
経営層の理解 | 「で、うまくいっているのか」 | 信号・EAC・ベネフィットの3点で判断できる |
■ まとめ
プログラム・ダッシュボードは、報告を要約したものではありません。他の帳票から数字を引いてきて、判断に必要な6つだけを並べた1枚です。
作るときは、先に②〜⑤の参照先を決めてください。参照先が無い欄があれば、そこはまだ帳票が整っていないということです。ダッシュボードを作ろうとすると、足りない帳票が見つかる——それもこのテンプレートの効き目のひとつです。
