複数ベンダー管理表のテンプレート
プログラムの規模になると、1社ですべてを請け負うことはまれです。領域ごとに得意な会社が違い、契約の形も違う。そして問題は必ず、会社と会社のあいだで起きます。
この記事では、複数ベンダー管理表のテンプレートを紹介します。ポイントは、境界に誰が立つかを契約の時点で決めることです。記入例は、東和エナジー(架空)の「電力事業基盤刷新プログラム」(新電力・年商340億円・低圧28万件)です。
■ 1. 背景・よくある課題
よくある状態 | 何が起きるか |
|---|---|
会社ごとの契約はあるが、境界の責任が書かれていない | 連携部分の不具合で、どちらの瑕疵かが決まらない |
連携仕様を、各社がそれぞれ持っている | 版数がずれ、結合テストで初めて不一致が分かる |
契約の形(請負/準委任)が混ざっている | 同じ管理の仕方を当てはめ、どちらにも効かない |
ベンダー間で直接やり取りしている | 発注者が知らないうちに仕様が決まっている |
窓口が個人ルートになっている | 依頼が変更管理をすり抜ける |
1社に依存しすぎている | その社の都合で、プログラム全体の日程が動く |
■ 2. テンプレート作成の目的
目的 | 具体的にどうなることか |
|---|---|
境界の責任者を決める | 発注者側に統合責任者を置くか、1社に明記して費用を積む |
連携仕様を1つの台帳にする | 版数を発注者が確定させる |
契約の形ごとに管理を変える | 請負は成果物、準委任は工数と作業内容で見る |
依頼の経路を一本化する | すべての依頼をCR票か作業指示書に載せる |
依存度を把握する | 1社が抜けたときの影響を、あらかじめ見積もる |

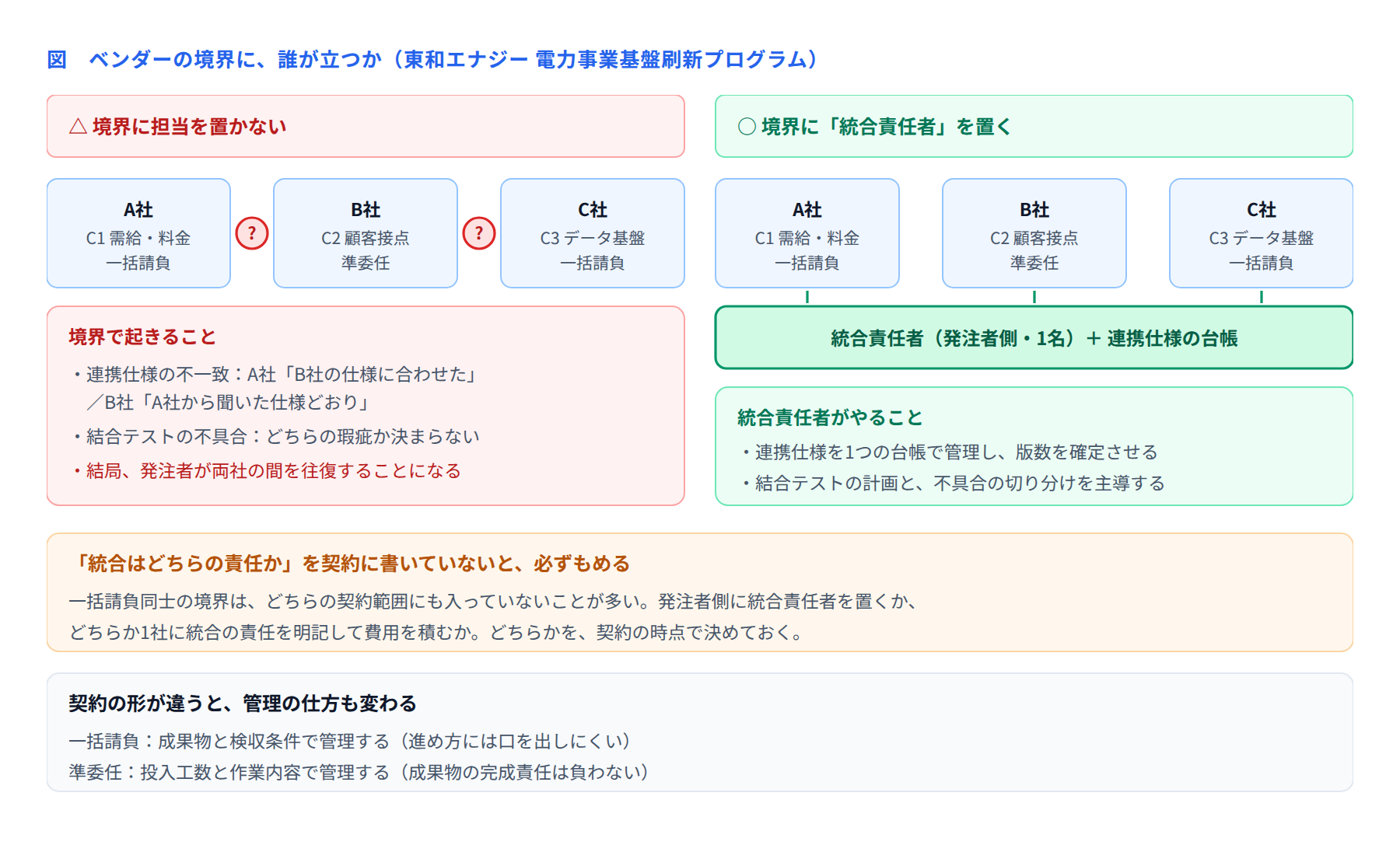

■ 3. 境界に誰が立つか

一括請負同士の境界は、どちらの契約範囲にも入っていないことが多いのが実情です。A社は「自社の成果物は仕様どおり」と言い、B社も同じことを言う。そして発注者が両社のあいだを往復することになります。
これを避ける方法は2つです。
方法 | 内容 | 向いている場面 | 注意点 |
|---|---|---|---|
発注者側に統合責任者を置く | 連携仕様の台帳を発注者が持ち、結合テストの計画と不具合の切り分けを主導する | 社内に技術が分かる人材がいる場合 | 専任1名は必要。兼務だと機能しない |
1社に統合責任を持たせる | 主契約者(プライム)を決め、統合の責任と費用を契約に明記する | 社内に人材がいない場合 | その社への依存が強まる。費用も上がる |
東和エナジーが選んだのは1つめでした。情報システム部から1名を専任の統合責任者として配置し、連携仕様の台帳を発注者側で持つ形にしています。
■ 4. 契約の形で、管理の仕方を変える
一括請負 | 準委任 | |
|---|---|---|
ベンダーが負う責任 | 成果物を完成させる責任 | 善良な管理者として作業を行う責任 |
発注者が管理するもの | 成果物と検収条件 | 投入工数と作業内容 |
進め方への関与 | 口を出しにくい(指揮命令の問題が出る) | 作業内容を指示できる |
月次で見る数字 | 成果物の完成度、検収予定日 | 投入工数、作業の進み具合 |
遅れたときの扱い | 納期遵守の責任はベンダー | 発注者側にも責任がある |
変更への対応 | CR票で契約変更(金額が動く) | 作業指示の変更(工数の範囲内なら金額は動かない) |
同じプログラムの中に2つの形が混ざるときは、月次報告のフォーマットも分けます。請負の会社に工数の報告を求めても意味がありませんし、準委任の会社に完成責任を問うこともできません。
■ 5. 複数ベンダー管理表の列
列 | 記入する内容 | 書き方のコツ |
|---|---|---|
ベンダー名/略称 | A社、B社… | ― |
担当する構成プロジェクト | C1、C2… | 複数にまたがる場合は、すべて書く |
契約の形 | 一括請負/準委任/保守契約 | 形によって管理方法が変わる |
契約金額/期間 | 金額と、契約の開始・終了 | 更新時期も書く。更新の直前は交渉力が変わる |
窓口(先方/自社) | 両側の個人名 | 個人ルートの依頼を防ぐ |
他社との接点 | どのベンダーと、何で接するか | 連携仕様の台帳へのリンクを書く |
統合の責任 | 誰が持つか(統合責任者/プライム) | 空欄にしない。空欄なら、それが最大のリスク |
依存度 | 高・中・低と、その理由 | 「抜けたら代替に何か月かかるか」で判断する |
評価 | 品質・納期・コミュニケーションを四半期ごとに | 次の調達の材料になる |
エスカレーション先 | 先方の上位者と、自社の上位者 | 現場で解決しないときの経路を先に決めておく |
■ 6. 記入例(架空企業:東和エナジー)
ベンダー | 担当 | 契約の形 | 金額 | 依存度 | 統合の責任 |
|---|---|---|---|---|---|
A社 | C1 需給管理・料金計算 | 一括請負 | 3億1,000万円 | 高(15年の取引。業務知識が社内にしか無い) | C1内は自社。境界は統合責任者 |
B社 | C2 顧客接点/C4 代理店管理 | 準委任 | 月額1,850万円 | 中(UI開発。代替可能) | 統合責任者 |
C社 | C3 スマートメーターデータ基盤 | 一括請負 | 2億2,000万円 | 高(専門領域。国内で扱える会社が3社) | 統合責任者 |
D社 | インフラ構築・運用 | 保守契約 | 年額4,200万円 | 中(引き継ぎに6か月) | ― |
A社の依存度が「高」である理由を、「業務知識が社内にしか無い」と書いている点が大事です。単に長い付き合いというだけなら依存度は下がりません。抜けたときに何が困るかを書くと、対策も具体的になります。
東和エナジーでは、この記述をきっかけに「C1の業務ロジックの設計思想を、社内向けの文書として残す」作業を、C1の成果物に追加しています。
ベンダー間の接点(連携仕様の台帳)
ID | 接点 | 内容 | 仕様の確定者 | 版数 | 確定日 |
|---|---|---|---|---|---|
I-01 | A社 ⇄ B社 | 契約情報の参照API | 統合責任者 | v1.2 | 2025/2/14 |
I-02 | A社 ⇄ C社 | 需給実績データの受け渡し(日次) | 統合責任者 | v1.0 | 2025/5/9 |
I-03 | B社 ⇄ C社 | 使用量グラフ表示用の集計データ | 統合責任者 | v0.9(調整中) | ― |
I-04 | A社 ⇄ D社 | バッチ処理の実行基盤とジョブ管理 | 統合責任者 | v1.1 | 2025/1/20 |
仕様の確定者がすべて統合責任者になっている点がポイントです。ベンダー同士で決めてもらうと、発注者が知らないうちに仕様が変わります。
■ 7. 運用ルール
ルール | 内容 | 理由 |
|---|---|---|
境界の責任を空欄にしない | 統合責任者かプライムのどちらかを、必ず書く | 空欄の境界は、必ずもめる |
連携仕様は発注者が確定させる | 版数と確定日を、台帳で管理する | ベンダー同士で決めさせない |
依頼は必ず文書で | CR票か作業指示書を経由する | 個人ルートの依頼が、変更管理をすり抜ける |
合同の会議体を作る | 月1回、全ベンダーが出席する連携会議を開く | 境界の問題は、同じ場でないと解けない |
四半期ごとに評価する | 品質・納期・コミュニケーションの3点 | 次の調達と、契約更新の材料になる |
依存度が高い社には代替策を持つ | ドキュメント化、社内への技術移転、第2の候補 | 依存度は、手を打たないと下がらない |
4つめの合同会議は、運用してみると効果が大きい割に、やっていない現場が多いものです。東和エナジーでは月1回45分、各社のPLと統合責任者が集まり、境界の課題だけを扱っています。個別に聞いて回るより、はるかに早く決まります。
■ 8. 活用シーン
場面 | 使い方 |
|---|---|
調達の計画時 | 境界がどこに生まれるかを先に描き、責任の持ち方を契約に書く |
契約交渉 | 統合の責任と費用を、見積り依頼の条件に含める |
月次のベンダー連携会議 | 連携仕様の台帳を見ながら、調整中の項目を確認する |
結合テストの計画 | 接点ごとに、誰が不具合を切り分けるかを決める |
契約更新の時期 | 四半期評価を持って、条件交渉に臨む |
1社が抜けそうなとき | 依存度の欄を見て、代替にかかる期間と費用を見積もる |
■ 9. よくある失敗と直し方
失敗 | 起きること | 直し方 |
|---|---|---|
境界の責任が契約に無い | 連携部分の不具合で、責任の押し付け合いになる | 統合責任者を置くか、プライムに明記して費用を積む |
連携仕様を各社が持っている | 版数がずれ、結合テストで初めて分かる | 発注者側の1つの台帳に集約する |
請負と準委任を同じに管理している | どちらにも効かない管理になる | 月次報告のフォーマットを、形ごとに分ける |
ベンダー同士が直接決めている | 発注者が知らない仕様変更が入る | 仕様の確定者を、すべて発注者側にする |
依存度を評価していない | 1社の都合で全体の日程が動く | 「抜けたときの代替期間」で依存度を判定する |
合同の場が無い | 境界の話が、個別のやり取りで滞る | 月1回の連携会議を設け、境界の課題だけを扱う |
■ 10. 導入効果
観点 | 管理表が無いとき | 管理表を作ったとき |
|---|---|---|
境界の責任 | どちらの契約範囲にも入っていない | 統合責任者が、4つの接点すべてを持つ |
連携仕様 | 各社が別々に持ち、版数がずれる | 1つの台帳で、版数と確定日が管理される |
不具合の切り分け | 発注者が両社を往復する | 統合責任者が主導して切り分ける |
契約の管理 | 請負も準委任も同じ報告書 | 形ごとにフォーマットを分ける |
依存度 | 把握していない | 「業務知識が社内にしか無い」と記述し、文書化を成果物に追加 |
■ まとめ
複数のベンダーが入るプログラムで、いちばん危ないのは会社と会社のあいだです。そこには誰の契約範囲も及んでいないことが多いからです。
管理表を作るときは、まず「境界がどこに何本あるか」を数えてみてください。東和エナジーの例では4本でした。そのそれぞれに個人名の責任者を書けたら、この表はほぼ完成しています。
