ステージゲート定義書のテンプレート

プログラムは1〜3年続きます。その間に前提は必ず変わります。にもかかわらず、多くのプログラムには「やめる/いったん止める」という判断の場がありません。会議はあるのですが、そこで出る結論は「進めます」か「進めますが気をつけます」の2つだけです。

この記事では、ステージゲート定義書のテンプレートを紹介します。ポイントは、どのゲートでも問うことを3つに固定することと、HoldとStopを結論の選択肢に入れることです。記入例は、ノヴァモバイル(架空)の「顧客基盤刷新プログラム」です。


■ 1. 背景・よくある課題

よくある状態

何が起きるか

ゲートがフェーズの区切りにしか無い

フェーズの途中で前提が崩れても、次の区切りまで止まらない

結論がGoと条件付きGoしかない

止める判断ができず、報告会になる

通過条件が「品質が十分であること」など定性的

その場の空気で通ってしまう

条件付きGoの条件が記録されていない

次のゲートで、前回の条件が忘れられている

ベネフィットを見ずに進捗だけを見る

計画どおりに作っているが、価値が無くなっていることに気づけない

判定者が会議体ではなく個人

止める判断が、個人への批判になってしまう

とくに2つめが本質です。HoldとStopが選択肢に無いゲートは、ゲートではありません。止める選択肢を最初から用意しておくことが、ゲートを機能させる条件になります。


■ 2. テンプレート作成の目的

目的

具体的にどうなることか

問いを3つに固定する

価値・実現可能性・余力の3点を、毎回同じ順で確認する

結論を4つに限る

Go/条件付きGo/Hold/Stop。それ以外を作らない

通過条件を数字にする

「品質が十分」ではなく「不具合密度0.25件/KStep以下」

ベネフィットを必ず見る

進捗だけでなく、価値がまだあるかを確認する

判定を会議体に置く

止める判断を、個人ではなく組織の決定にする


■ 3. ゲートの置き方

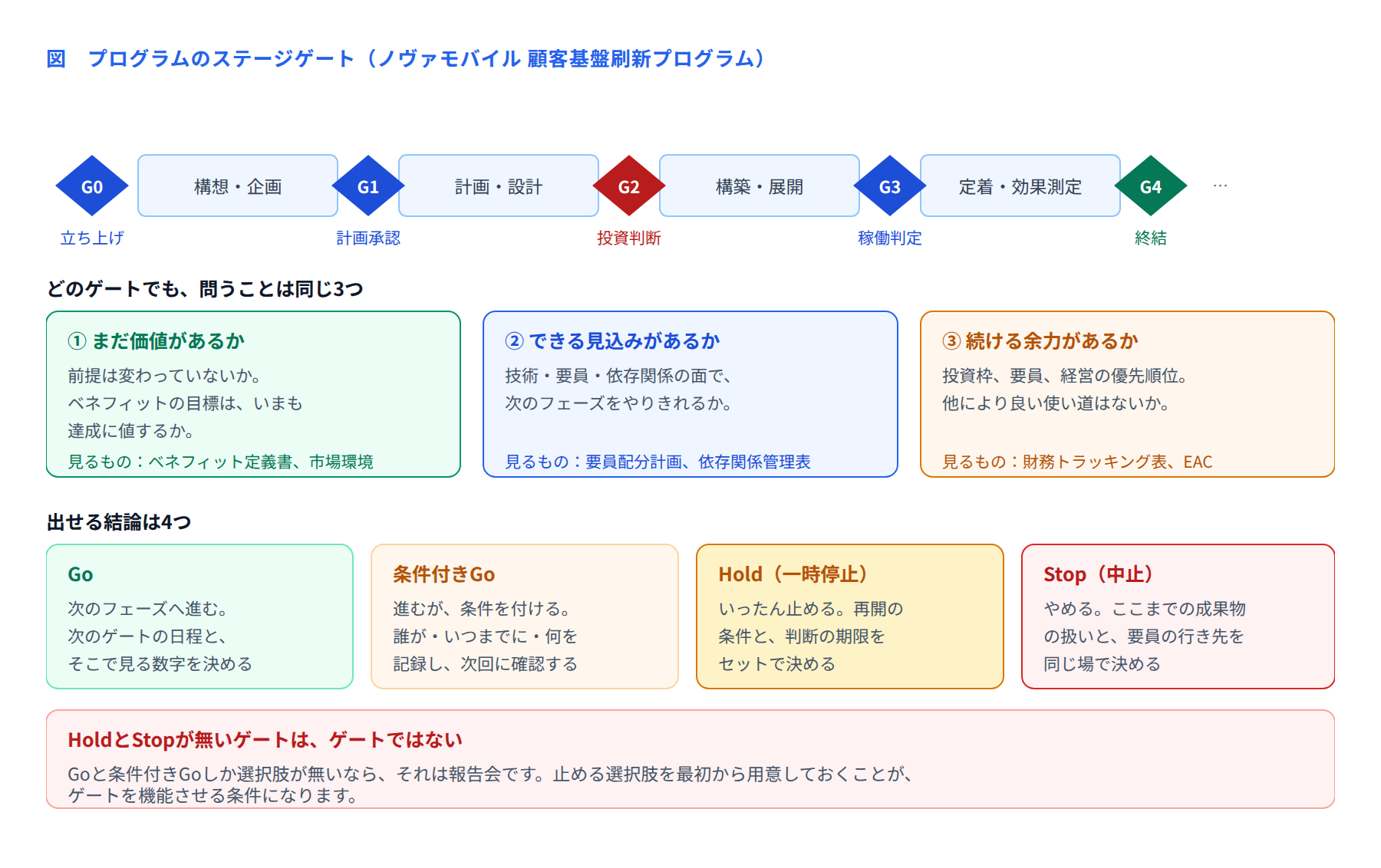

図 プログラムのステージゲート

ゲートは、フェーズの切れ目に置きます。プログラムの規模にもよりますが、4〜5枚が目安です。多すぎると準備だけで手が取られます。

ゲート

時期

主に決めること

判定者

G0 立ち上げ

構想の終わり

プログラムとして始めるか。憲章の承認

取締役会

G1 計画承認

計画の終わり

この計画で進めるか。投資枠の確定

取締役会

G2 投資判断

設計の終わり(構築着手の前)

いちばん大きな支出の前に、続けるか

取締役会

G3 稼働判定

各構成プロジェクトの稼働前

本番に出してよいか

運営委員会

G4 終結

ベネフィット測定の後

プログラムを終えるか、延長するか

取締役会

このうちG2が最も重要です。構築フェーズに入ると支出が一気に増えるため、その直前が「引き返せる最後の機会」になります。ノヴァモバイルでは、G2の資料に「ここで止めた場合の損失額」を必ず記載するルールにしています。


■ 4. どのゲートでも問う3つのこと

問い

確認すること

見る帳票

① まだ価値があるか

前提は変わっていないか。ベネフィットの目標は、いまも達成に値するか

ベネフィット定義書、憲章の前提条件

② できる見込みがあるか

技術・要員・依存関係の面で、次のフェーズをやりきれるか

要員配分計画、依存関係管理表、RAIDログ

③ 続ける余力があるか

投資枠と要員は足りるか。他により良い使い道は無いか

財務トラッキング表、EAC、予備費の残額

①を毎回問うのが、プログラムのゲートの特徴です。プロジェクトのゲートは「計画どおり作れているか」を見ますが、プログラムのゲートは「そもそも作る価値がまだあるか」を見ます。


■ 5. 通過条件の書き方

条件は、必須と望ましいに分け、数字で書きます。

書き方

△ 避けたい

設計の品質が確保されていること

○ 望ましい

基本設計書のレビュー指摘が全件クローズし、うち仕様の解釈違いによる指摘が20件以下であること

△ 避けたい

ベネフィットの実現が見込めること

○ 望ましい

ベネフィット定義書の前提3項目がすべて成立しており、中間目標に対する見込みが80%以上であること


■ 6. 記入例:G2(投資判断)の定義

ノヴァモバイル(年商88億円・従業員320名・契約62万回線・法人顧客4,800社)の「顧客基盤刷新プログラム」での、G2の定義です。

項目

内容

時期

C1の基本設計完了時(2025年1月)/構築フェーズの着手前

判定者

取締役会(議長:代表取締役)

準備する資料

①ベネフィットの見込み ②EACと投資枠 ③依存関係の赤の一覧 ④ここで止めた場合の損失額

提出期限

ゲートの5営業日前

通過条件

区分

条件

判定

根拠

必須

憲章の前提条件4項目が、すべて成立している

○

契約回線数62万(前提55万以上)、規制変更なし

必須

EACが承認枠(5億8,000万円)以内

○

EAC 5億5,200万円(枠の95.2%)

必須

基本設計のレビュー指摘が全件クローズ

○

指摘312件/クローズ312件

必須

仕様の解釈違いによる指摘が20件以下

○

14件(前回案件では設計段階でゼロ、受入テストで218件)

必須

余裕1か月未満の依存が3本以下

○

2本(D-01、D-04)

望ましい

次フェーズの要員が、着手時点で90%確保

×

82%。ベンダーの1社が2月調達

望ましい

ベネフィット中間目標の見込みが80%以上

○

請求問い合わせの削減見込み 87%

判定結果:条件付きGo。必須はすべて○。望ましいに1件×があるため、「ベンダー1社の調達を2月20日までに完了させること(担当:PgM)」を条件として記録し、3月の推進会議で確認することになりました。


■ 7. 結論の4つ

結論

条件

同じ場で決めること

Go

必須がすべて○

次のゲートの日程と、そこで見る数字

条件付きGo

必須は○。望ましいに×があるか、必須が期限までに確実に○にできる

誰が・いつまでに・何をするか。確認する会議体と日

Hold(一時停止)

前提が崩れており、回復の見込みを判断できない

再開の条件と、再判断の期限。その間の要員の扱い

Stop(中止)

前提が崩れ、回復の見込みが無い

成果物の扱い、要員の行き先、契約の整理、残予算の返還

HoldとStopでは、その場で「次に何をするか」まで決めます。「いったん止めます」だけで終わると、要員が宙に浮き、再開の判断も誰もしなくなります。


■ 8. 運用ルール

ルール

内容

理由

ゲートは4〜5枚に絞る

フェーズの切れ目にだけ置く

多いと準備だけで手が取られる

条件は数字で書く

定性的な表現を使わない

その場の空気で通ってしまう

資料は5営業日前に配る

当日配布にしない

読む時間が無いと、質問が出ない

G2には「止めた場合の損失額」を書く

続ける判断の材料として必ず出す

止める選択肢を、具体的に検討できるようにする

条件付きGoの条件を台帳に残す

次のゲートで、前回の条件を必ず確認する

条件が忘れられると、条件付きの意味が無い

判定は会議体で行う

PgMや部門長個人の判断にしない

止める判断が、個人への批判にならないようにする


■ 9. よくある失敗と直し方

失敗

起きること

直し方

結論がGoしかない

ゲートが報告会になる

HoldとStopを、定義書に明記する

条件が定性的

空気で通る

数字か成果物名で書き直す

ベネフィットを見ていない

価値が無いものを作り続ける

「まだ価値があるか」を、毎回いちばん最初に問う

ゲートが年1回しか無い

前提の変化に1年気づけない

フェーズの切れ目ごとに置く。最低でも半年に1回

条件付きGoの条件が追跡されない

条件が形だけになる

台帳に残し、次のゲートの冒頭で確認する

ゲートが多すぎる(8枚以上)

準備の負担で、中身が薄くなる

4〜5枚に絞り、残りは推進会議の確認事項にする


■ 10. 導入効果

観点

ゲートが無い/形だけのとき

定義書を作ったとき

結論の選択肢

Goと条件付きGoの2つ

Go/条件付きGo/Hold/Stopの4つ

通過の判断

その場の空気

必須7項目の○×と、その根拠となる数字

価値の確認

進捗だけを見る

前提条件とベネフィットの見込みを毎回見る

大きな支出の前

流れで着手する

G2で、止めた場合の損失額と比べて判断する

条件付きGoの条件

忘れられる

台帳に残り、次のゲートで確認される


■ まとめ

ステージゲートの目的は、進めることではなく判断できる状態を作ることです。そのために必要なのは、毎回同じ3つの問いと、4つの結論です。

いま運用しているゲートに「Hold」と「Stop」が無ければ、まずその2つを定義書に書き足してみてください。選択肢に無い結論は、決して出ません。
