プロジェクト間依存関係マップ・管理表のテンプレート
プログラムで起きる遅れの多くは、個々のプロジェクトの力不足ではありません。他のプロジェクトの成果物を待っているあいだ、手が止まっていることが原因です。しかもこの待ちは、プロジェクト単体の計画書には出てきません。
この記事では、プロジェクト間の依存関係マップと管理表のテンプレートを紹介します。ポイントは、依存の本数を数えるのではなく「余裕の小さい依存」を数えることです。記入例は、ハルタ工機(架空)の「基幹システム再構築プログラム」(3年・承認枠9億2,000万円・構成4本)です。
■ 1. 背景・よくある課題
よくある状態 | 何が起きるか |
|---|---|
依存関係が各PMの頭の中にある | 担当が変わると、前提ごと失われる |
「〜と連携」としか書かれていない | いつまでに何が必要なのかが分からない |
受け取る側の期限しか書いていない | 渡す側が、その期限を知らない |
依存の一覧が50件を超えている | どれが危ないのか分からず、全部が同じ扱いになる |
遅れの影響が連鎖で見えていない | 1本の遅れが、3本先まで波及することに気づけない |
依存に責任者がいない | 渡す側も受け取る側も、相手が気にしていると思っている |
■ 2. テンプレート作成の目的
目的 | 具体的にどうなることか |
|---|---|
依存を文書にする | 誰が、誰に、何を、いつまでに渡すかを1行で書く |
余裕(バッファ)を数字で持つ | 必要期限と提供予定日の差を、月数で持つ |
危ない依存だけに集中する | 余裕1か月未満の依存を、毎週の確認対象にする |
波及を見えるようにする | 1本の遅れが、どこまで響くかをたどれるようにする |
両側に責任者を置く | 渡す側と受け取る側の、両方に名前を書く |
■ 3. 依存関係の4つの種類
種類 | 内容 | 例 | 見つけ方 |
|---|---|---|---|
成果物の依存 | Aの成果物が無いと、Bが進まない | マスタ統合基盤のAPIが、受注システムの結合テストに必要 | 各PJのインプット一覧を突き合わせる |
順序の依存 | Aが終わらないと、Bを始められない | 旧システムを止めてからでないと、新拠点へ切り替えられない | 移行・切替の計画を並べる |
資源の依存 | 同じ人・設備を、複数のPJが同時に必要とする | インフラ担当3名が、C1の移行とC2のテストで重なる | 要員配分計画の山を重ねる |
意思決定の依存 | Aの判断が決まらないと、Bの設計が進まない | 会計方針が決まらないと、原価計算の設計ができない | 各PJの前提条件を読む |
4つめの意思決定の依存が、いちばん見落とされます。成果物ではないので、線表に現れないからです。各プロジェクトの前提条件一覧を読み、「他のプロジェクトや会議体の判断を待っているもの」を拾い出してください。

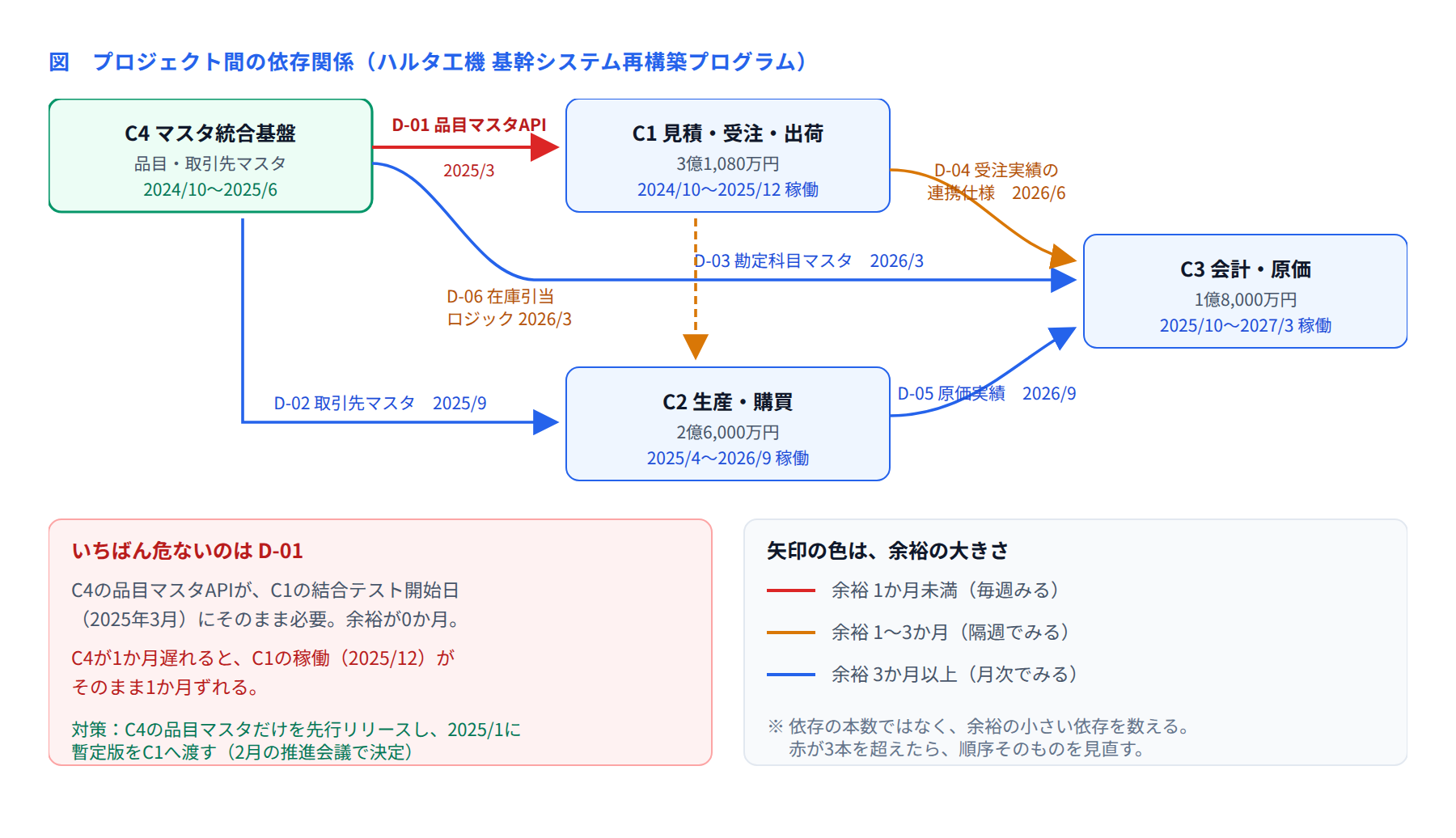

■ 4. 依存関係マップ

マップでは、矢印の色を「余裕の大きさ」で変えます。本数ではなく、色で危険度が伝わるようにするためです。
色 | 余裕 | 確認の頻度 | 扱い |
|---|---|---|---|
赤 | 1か月未満 | 毎週 | 推進会議の固定議題。提供側の進捗を直接確認する |
橙 | 1〜3か月 | 隔週 | 推進会議で状態だけ確認する |
青 | 3か月以上 | 月次 | 台帳の更新のみ |
ハルタ工機の例では、赤はD-01の1本だけです。C4(マスタ統合基盤)の品目マスタAPIが、C1の結合テスト開始日である2025年3月にそのまま必要で、余裕が0か月でした。C4が1か月遅れれば、C1の稼働(2025年12月)がそのまま1か月ずれます。
これに対して打った手は、C4の品目マスタだけを先行リリースし、2025年1月に暫定版をC1へ渡すというものでした。C4全体の完成を待たず、必要な部分だけを切り出す。依存を見つけたときの対処は、たいていこの形になります。
■ 5. 依存関係管理表の列
列 | 記入する内容 | 書き方のコツ |
|---|---|---|
ID | D-01、D-02… | 会議で「D-01の件」と呼べるようにする |
種類 | 成果物/順序/資源/意思決定 | 種類によって対処法が変わる |
提供側(誰が渡すか) | プロジェクトIDと、担当者の個人名 | 提供側にも責任者を置く |
受取側(誰が待つか) | プロジェクトIDと、担当者の個人名 | ― |
何を | 具体的な成果物名、または判断の内容 | 「連携」ではなく「品目マスタ参照API v1.0」 |
必要期限 | 受取側が、いつまでに必要か | 受取側の作業開始日から逆算する |
提供予定日 | 提供側が、いつ渡せるか | 提供側のスケジュールから取る |
余裕 | 提供予定日と必要期限の差(月) | 自動計算。マイナスなら即座に赤 |
状態 | 未着手/進行中/提供済/遅延 | 提供済になった時点で、確認対象から外す |
遅れたときの影響 | 何が、どれだけずれるか | 「C1の稼働が1か月ずれる」まで書く |
回避策 | 依存を弱める手段 | 暫定版の先行提供、仕様の凍結、代替手段など |
回避策の列が、この表の価値を決めます。依存は見つけて終わりではなく、弱められないかを考えるのが本番です。よく使う手は次の3つです。
手 | 内容 | 向いている場面 |
|---|---|---|
切り出して先行提供 | 必要な部分だけを、本体より前にリリースする | 成果物の依存。相手が必要としているのが一部分のとき |
仕様だけ先に凍結 | 実装より先にインターフェース仕様を確定させる | 受取側が、仕様さえ決まれば作り始められるとき |
暫定・代替でつなぐ | 手作業やダミーデータで、一時的に代替する | テストなど、本番品質を要しない期間があるとき |
■ 6. 記入例(架空企業:ハルタ工機)
ID | 種類 | 提供→受取 | 何を | 必要期限 | 提供予定 | 余裕 | 回避策 |
|---|---|---|---|---|---|---|---|
D-01 | 成果物 | C4→C1 | 品目マスタ参照API v1.0 | 2025/3 | 2025/3 | 0か月 | 品目のみ先行リリース(2025/1に暫定版) |
D-02 | 成果物 | C4→C2 | 取引先マスタ参照API | 2025/9 | 2025/6 | 3か月 | ― |
D-03 | 成果物 | C4→C3 | 勘定科目マスタ | 2026/3 | 2025/6 | 9か月 | ― |
D-04 | 成果物 | C1→C3 | 受注実績の会計連携仕様 | 2026/6 | 2026/4 | 2か月 | 仕様のみ2025/12に凍結 |
D-05 | 成果物 | C2→C3 | 原価実績データ | 2026/9 | 2026/6 | 3か月 | ― |
D-06 | 意思決定 | C1→C2 | 在庫引当ロジックの方針決定 | 2026/3 | 2026/1 | 2か月 | 推進会議で1月に決定と明記 |
D-07 | 資源 | C1↔C2 | インフラ担当3名(移行とテストで重複) | 2025/10〜12 | ― | ― | C2のテストを2026/1に後ろ倒し |
D-07は資源の依存です。成果物のやりとりではないので、マップには線として描きにくいのですが、影響は成果物の依存と同じくらい大きいです。要員配分計画で山が重なっている箇所を、必ず依存として登録してください。
■ 7. 運用ルール
ルール | 内容 | 理由 |
|---|---|---|
両側に責任者を置く | 提供側と受取側の、両方に個人名を書く | 片側だけだと、もう一方が気にしていると思ってしまう |
余裕で分けて、頻度を変える | 赤は毎週、橙は隔週、青は月次 | 全部を同じ頻度で見ると、危ないものが埋もれる |
赤が3本を超えたら順序を見直す | 個別の対処ではなく、計画そのものを変える | 余裕ゼロの依存が3本あると、必ずどれかで詰まる |
提供予定日は提供側が書く | 受取側が希望を書くのではない | 希望日と予定日を混ぜると、余裕の計算が意味を失う |
提供済になったら確認対象から外す | 台帳には残すが、会議では扱わない | 一覧を短く保つ |
四半期に1回、全件を洗い直す | 新しい依存が生まれていないかを確認する | 設計が進むと、依存は必ず増える |
■ 8. 活用シーン
場面 | 使い方 |
|---|---|
プログラムの計画時 | 各PJの前提条件とインプット一覧を突き合わせて、初版を作る |
推進会議(隔週) | 赤と橙の依存だけを確認する。青は台帳の更新のみ |
1本のプロジェクトが遅れたとき | そのPJが提供側になっている依存をたどり、波及範囲を出す |
ステージゲートの判定 | 提供予定日が守れるかを、ゲートの判定項目に入れる |
プロジェクトの追加時 | 新しいPJが生む依存を洗い出してから、追加を承認する |
要員配分の検討 | 資源の依存(D-07のような重複)を、山積み表と突き合わせる |
■ 9. よくある失敗と直し方
失敗 | 起きること | 直し方 |
|---|---|---|
「〜と連携」としか書いていない | いつ何が必要か分からず、直前に慌てる | 成果物名・必要期限・提供予定日の3つを必ず書く |
余裕を計算していない | どれが危ないか分からない | 必要期限−提供予定日を自動計算し、色で分ける |
一覧が50件を超えている | 全部が同じ扱いになり、危ないものが埋もれる | 余裕3か月以上は月次の台帳更新だけにする |
資源の依存を登録していない | 要員の取り合いが、直前に表面化する | 要員配分計画の山の重なりを、依存として登録する |
回避策の欄が空欄 | 見つけただけで終わり、何も変わらない | 赤と橙には、必ず回避策を1つ書く |
提供側が期限を知らない | 受取側だけが焦っている | 両側に責任者を置き、推進会議で両方が出席する |
■ 10. 導入効果
観点 | 台帳が無いとき | 依存関係マップを作ったとき |
|---|---|---|
依存の把握 | 各PMの頭の中 | 7件の台帳と、1枚のマップ |
危険度の判断 | すべて同じ扱い | 赤1本・橙2本に絞って毎週確認 |
遅れたときの影響 | 後から分かる | 「C1の稼働が1か月ずれる」と事前に言える |
打てる手 | 相手を急かす | 先行リリース・仕様凍結・暫定代替の3つから選ぶ |
会議での扱い | 各PJの報告の中に埋もれる | 推進会議の固定議題になる |
■ まとめ
依存関係の管理でいちばん大事なのは、全部を追いかけないことです。余裕を計算して色をつけ、赤い依存だけに時間を使ってください。
そして依存を見つけたら、必ず「弱められないか」を考えます。先行リリース、仕様の凍結、暫定での代替。依存は減らせなくても、余裕は作れます。
