プログラムの体制図でいちばんよく見る失敗は、箱と線はあるのに、誰が何を決めてよいのかが書かれていないことです。その結果、プロジェクト間の小さな調整のたびに役員を呼ぶことになり、PgMは調整役ではなく伝書鳩になります。

この記事では、プログラムの体制図と役割分担表のテンプレートを紹介します。ポイントは、「決めてよい範囲」を金額と日程の数字で書くことと、作る責任と使われる状態にする責任を分けることの2つです。記入例は、ミライアパレル(架空)の「OMO変革プログラム」です。


■ 1. 背景・よくある課題

よくある状態

何が起きるか

箱と線だけの体制図になっている

誰が何を決めてよいかが分からず、全部が上に上がる

PgMとPMOの役割が重なっている

同じ作業を2人がやる、あるいは両方がやらない

PgMが構成プロジェクトのPMを兼務している

目の前のプロジェクトに追われ、全体を見る時間が無くなる

業務部門が体制図に入っていない

「使われる状態にする」責任者が不在になる

運営委員会の委員に、影響の大きい部門長が入っていない

終盤で「聞いていない」と言われて止まる

ベンダーが体制図の外にある

誰が窓口かが不明確で、依頼が個人ルートで飛ぶ


■ 2. テンプレート作成の目的

目的

具体的にどうなることか

決めてよい範囲を数字で決める

PgMが即決できる金額と日程の上限を書く

PgMとPMOの分担をはっきりさせる

「決める人」と「そろえる人」に分ける

作る責任と使う責任を分ける

PMは成果物、業務部門長はベネフィットに責任を持つ

会議体と層を対応させる

どの層が、どの会議で、何を決めるかを一致させる

兼務に期限をつける

立ち上げ期の兼務が、そのまま常態化するのを防ぐ


■ 3. 体制は3層で考える

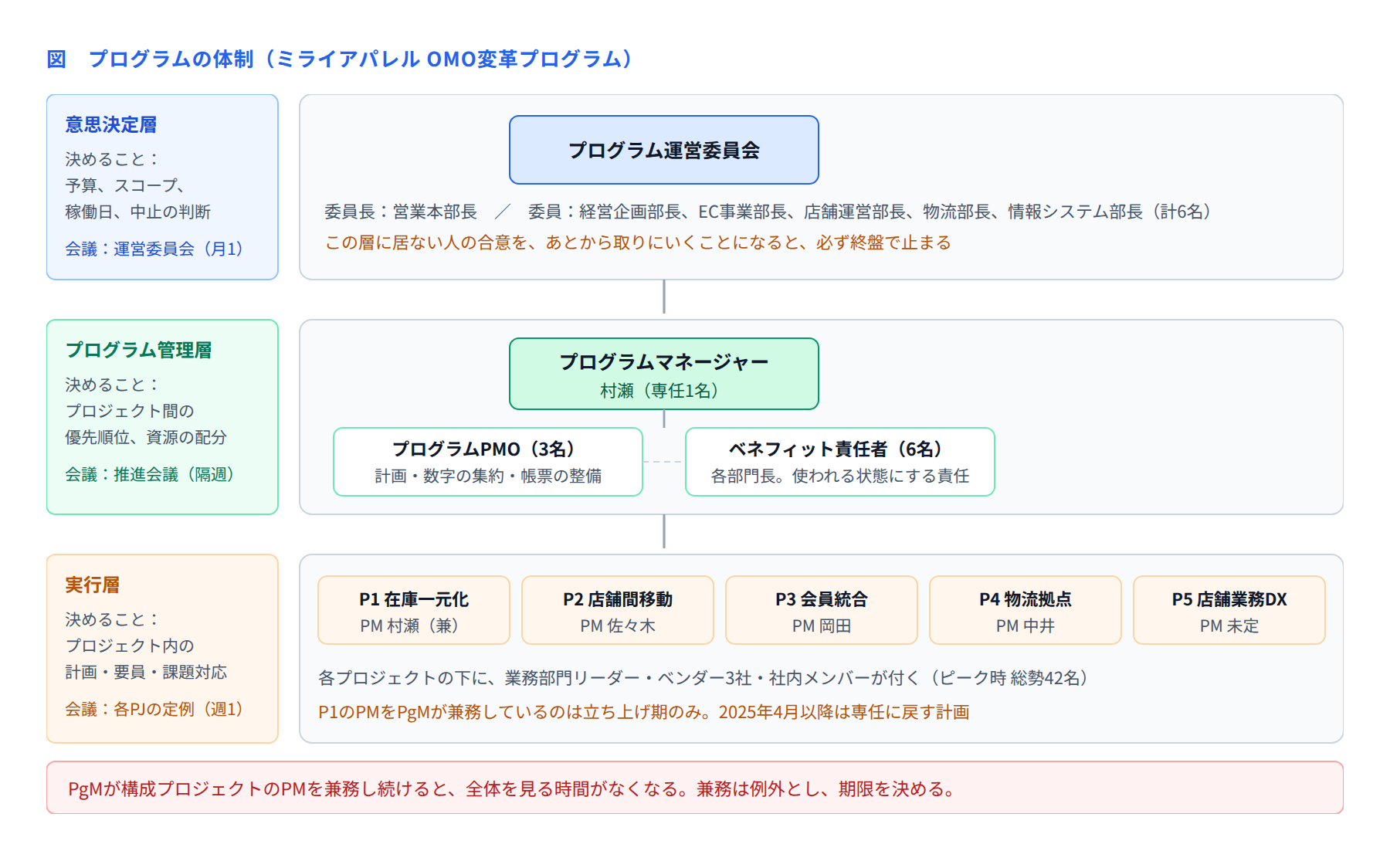

図 プログラムの体制(3層)

3層に分けるのは、決めることの大きさが層ごとに違うからです。層と会議体を1対1で対応させておくと、「この話はどこで決めるのか」で迷わなくなります。

層

決めること

会議体

頻度

意思決定層

予算、スコープ、稼働日、中止の判断

プログラム運営委員会

月1回・60分

プログラム管理層

プロジェクト間の優先順位、資源の配分

プログラム推進会議

隔週・45分

実行層

プロジェクト内の計画、要員、課題対応

各プロジェクトの定例

週1回・30分

図の下にある注記が、実務上いちばん大事な点です。PgMが構成プロジェクトのPMを兼務し続けると、全体を見る時間がなくなります。立ち上げ期に兼務するのは現実的ですが、必ず期限を決めてください。ミライアパレルでは「2025年4月以降は専任に戻す」と体制図に明記しています。


■ 4. PgMとPMOの分担

この2つは、混ざりやすい役割です。PgMは決める人、PMOはそろえる人と覚えておくと整理しやすくなります。

仕事

PgM

PMO

ベネフィットの達成

責任を持つ

測定の段取りを整える

プロジェクト間の優先順位

決める

判断材料を用意する

資源(人・金)の配分

決める

現状を集計して見せる

ステージゲートの判定

判定する(委員会に諮る)

判定材料をそろえる

帳票の様式と運用ルール

承認する

作る・配る・回す

月次報告の作成

結論と依頼事項を書く

数字を集約する

依存関係の管理

調整して決める

台帳を維持し、期限を追う

各PMの支援

判断を助ける

手続きと様式を助ける

PMOの人数は、構成プロジェクト2〜3本につき1名が目安です。5本のミライアパレルでPMO3名は、やや厚めの配置になります。これは「移行・定着の支援もPMOが担当する」という設計のためです。


■ 5. 決めてよい範囲(権限表)

体制図とセットで、必ずこの表を作ります。金額と日程の数字で書くのがコツです。

判断の種類

各PM

PgM

運営委員会

プロジェクト内の予算の使い方

計画額の範囲で可

―

―

プロジェクト間の予算の振り替え

不可

1件2,000万円/年5,000万円まで

それを超えるもの

プログラム予備費の使用

不可

1件1,000万円まで

それを超えるもの

プロジェクト内の日程変更

稼働日に影響しない範囲で可

―

―

構成プロジェクトの稼働日の変更

不可

プログラム最終期日に影響しない範囲

それを超えるもの

要員の配置換え

プロジェクト内で可

プログラム内で可

他部門からの追加

構成プロジェクトの追加・中止

不可

提案のみ

決定

ベネフィット目標値の変更

不可

不可

決定

ベンダーとの契約変更

提案のみ

1件1,000万円まで

それを超えるもの

この表があると、推進会議で「これはPgM判断で進めます」「これは委員会に上げます」がその場で決まります。表が無いと、迷ったものはすべて上に上がり、月1回の委員会待ちになります。


■ 6. 作る責任と、使われる状態にする責任

プログラム体制図の特徴は、業務部門長が正式なメンバーとして入ることです。システムを作るのはPMの責任ですが、それが使われる状態になるのは業務部門の責任です。

ベネフィット

作る責任(PM)

使われる状態にする責任(部門長)

B-01 欠品損失

P1 村瀬

店舗運営部長

B-02 値引き率

P2 佐々木

商品部長

B-03 EC売上比率

P3 岡田

EC事業部長

B-04 在庫問い合わせ

P1 村瀬/P5

店舗運営部長

B-05 物流コスト率

P4 中井

物流部長

B-06 クロスチャネル率

P3 岡田/P5

EC事業部長・店舗運営部長

右の列を体制図の中に描くことに意味があります。図の外にいる人は、自分がプログラムの一員だとは思いません。「ベネフィット責任者」という役割名で図の中に入れると、四半期のレビューへの出席も自然になります。


■ 7. 運用ルール

ルール

内容

理由

層と会議体を1対1にする

層ごとに会議体を1つだけ置く

「この話はどこで決めるのか」で迷わない

権限表を体制図とセットで配る

体制図だけを配らない

箱と線だけでは、何も決まらない

兼務には期限を書く

「2025年4月まで」と図に明記する

立ち上げ期の兼務が常態化する

ベネフィット責任者を図に入れる

業務部門長を正式なメンバーにする

図の外の人は、自分ごとだと思わない

ベンダーの窓口を1人に決める

各社のPLを図に入れ、依頼経路を一本化する

個人ルートの依頼が、変更管理をすり抜ける

体制が変わったら図を更新する

人の交代も含めて、月次で確認する

古い体制図は、連絡先として機能しない


■ 8. 活用シーン

場面

使い方

プログラムの立ち上げ

憲章の体制欄として、権限表とセットで承認を取る

推進会議の運営

権限表を見て、その場で決めるか委員会に上げるかを決める

新しいプロジェクトの追加

PMとベネフィット責任者を決めてから追加する

要員の交代

後任が決まるまで、誰が代理を務めるかを図に明記する

四半期のベネフィットレビュー

ベネフィット責任者を招集する名簿として使う

新しいメンバーの参加時

この1枚で、誰に何を聞けばよいかが分かる


■ 9. よくある失敗と直し方

失敗

起きること

直し方

箱と線だけの図

すべての判断が上に上がる

権限表を作り、金額と日程で範囲を書く

PgMがPMを兼務し続ける

全体を見る時間が無くなる

兼務に期限を書き、期限が来たら専任に戻す

PMOが「報告を集める係」になっている

数字は集まるが、判断が早くならない

PMOの仕事を「判断材料をそろえる」と定義し直す

業務部門が図の外にいる

使われる状態にする責任者が不在

ベネフィット責任者として図の中に入れる

委員に必要な部門長が入っていない

終盤で「聞いていない」と言われる

ステークホルダーマップの影響度「大」を、委員に入れる

PMOが1名でプロジェクト6本

集計だけで手一杯になる

2〜3本に1名を目安に増やすか、帳票を減らす


■ 10. 導入効果

観点

体制図だけのとき

権限表をセットにしたとき

プロジェクト間の調整

毎回、運営委員会を待つ(最大1か月)

2,000万円まではPgMが即決できる

PgMの役割

伝書鳩になる

決める人になる

PMOの役割

報告を集める係

判断材料をそろえる役

ベネフィットの責任

誰も持っていない

部門長が正式な役割として持つ

兼務の扱い

なし崩しで常態化する

期限つきの例外として管理される


■ まとめ

プログラムの体制図は、権限表とセットで初めて意味を持ちます。箱と線を描くのに30分、権限表を作るのに半日。かかる時間は後者のほうが長いですが、効くのも後者です。

作るときは、まず「PgMが1人で決めてよい金額はいくらか」を決めてみてください。その1行が決まると、残りの行は自然に埋まっていきます。
