品質ゲートとは、工程の切れ目に置く「通過条件」のことです。条件を満たすまで次の工程に進ませません。考え方は単純ですが、運用に乗せるには2つの準備が要ります。条件を数字で書くことと、止まることを見込んで計画することです。

このページでは、品質ゲート定義書のテンプレートと、判定の進め方、記入例をまとめます。記入例は、事例集の「ノヴァモバイル(架空)の料金計算・請求システム刷新」に当てはめたものです。


■ この帳票が要る場面(背景・よくある課題)

よくある症状

本当の原因

受入テストで大量の手戻りが出る

前の工程で確かめるべきことを、確かめずに通していた

「設計完了」と報告されたが、未確定が残っていた

完了の判定基準がなく、その場の空気で通っていた

レビューをしているが、効果が感じられない

指摘の未クローズがあっても次に進んでいる

ゲートを作ったが、毎回「特例で通過」になる

止まる余地のない計画にゲートを置いた

条件を書いたが、判定で揉める

条件が「品質が十分であること」のような文章になっている


■ このテンプレートの目的

  1. 不具合を見つける場所を、前の工程へ動かす:下流で見つかるほど、直す費用と期間が大きくなります

  2. 完了の判定を、人によってぶれない形にする:条件を数字か○×で書きます

  3. 止まることを織り込んだ計画にする:ゲートの後ろにバッファを置きます

大事な前提を1つ。品質ゲートは、不具合を減らす道具ではありません。同じ数の不具合を、より前の工程で見つけるための道具です。総件数はあまり変わりません。変わるのは、どこで見つけるかです。


■ テンプレートの全体像

部品

形式

役割

① ゲート定義表

表(行=ゲート)

どこに、いつ、どんな条件のゲートを置くか

② 判定シート

表(ゲートごとに1枚)

条件を1つずつ○×で埋め、判定の記録を残す

③ 判定履歴

表

通過/条件付き通過/差し戻しの記録と、遅れの日数

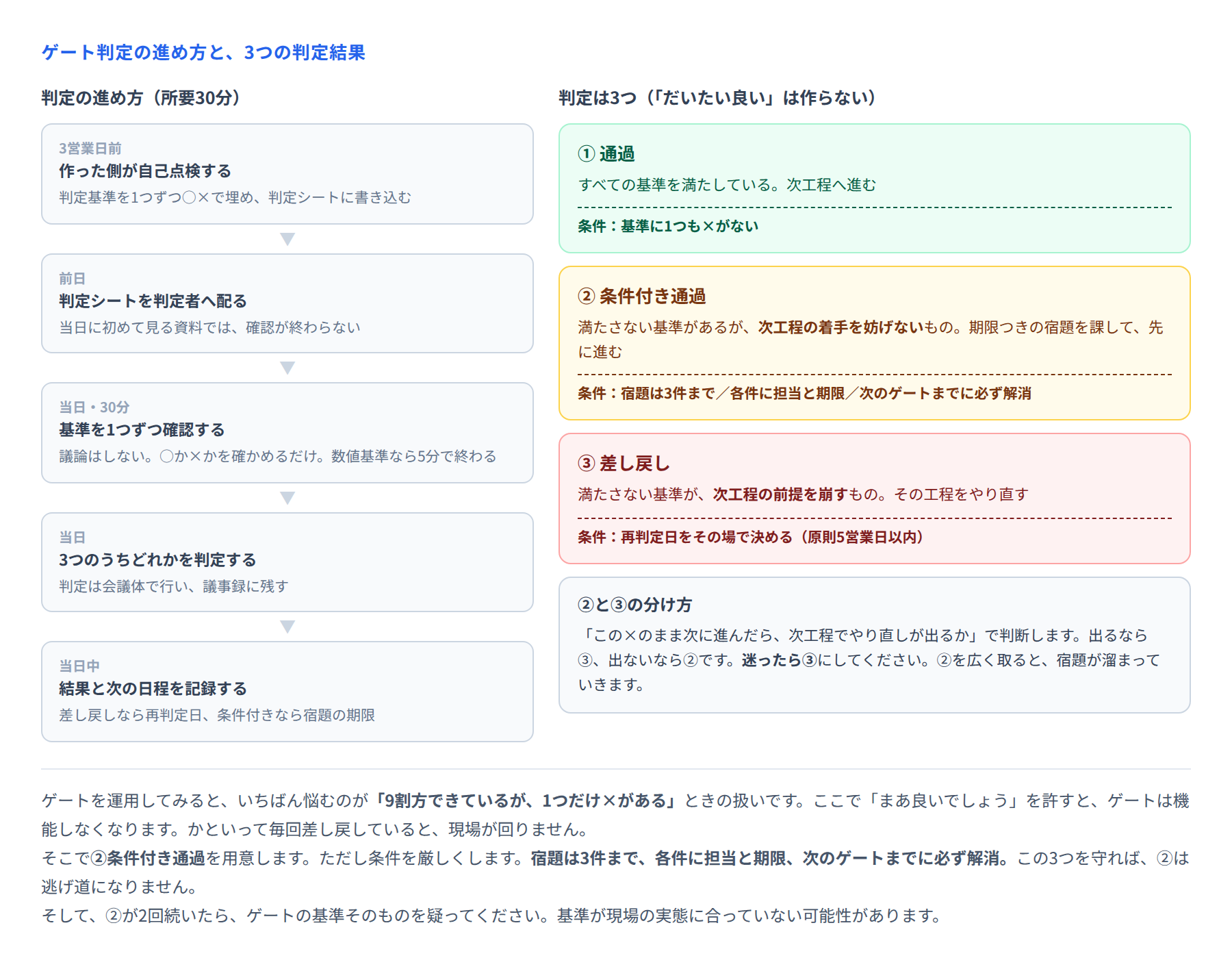

図 ゲート判定の進め方と3つの判定


■ 各項目の説明

① ゲート定義表の列

列

何を書くか

書き方のコツ

ゲートID

G0、G1…

工程の出口ごとに1つ

置く場所

どの工程の出口か

要件定義・基本設計・単体テスト・結合テスト・総合テストの出口が基本

予定日

判定を行う日

工程の完了予定日と同じ日にする

通過条件

数字か○×で答えられる条件

3〜4個まで。「未解決0件」「計算例72件すべて一致」のように

判定者

誰が判定するか

会議体で判定する。個人にすると押し切られます

バッファ

ゲートの後ろに置く日数

1ゲートあたり3〜5営業日。ここが計画の余裕になります

差し戻し時の再判定

何営業日以内に再判定するか

原則5営業日以内

通過条件の書き方が、この定義書のすべてです。次の3つの型に当てはめると書きやすくなります。

型

形

例

ゼロ型

「〜が0件」

レビュー指摘の未クローズ0件/項目定義の「未定」0件

下限型

「〜が○以上」

単体テストケース密度20ケース/KStep以上/不具合密度1.00件/KStep以上

全件一致型

「〜がすべて一致・すべて済み」

計算例72件すべて検算済み/期待値の記入率100%

下限型に注意してください。「不具合密度1.00件/KStep以上」は、少なすぎたら疑うための条件です。結合テストで不具合が出ないのは、品質が良いからではなく、テストが甘いからであることが多いためです。


■ 記入例:ノヴァモバイル 料金計算・請求システム

14か月・96KStepのプロジェクトです。前回の案件で受入テストの手戻りに苦しんだ反省から、5つのゲートを設計しました。

ID

置く場所

予定日

通過条件

判定者

バッファ

G0

要件定義の出口

2024/11/29

① 業務シナリオ186本すべてに、受入テストのケース番号が紐づいている
② 帳票・画面の項目定義に「未定」が0件
③ 業務部門の責任者が、シナリオ186本すべてにレビュー済みの署名

部長級の会議体

5営業日

G1

基本設計の出口

2025/2/28

① 料金計算の計算例 24プラン×3パターン=72件すべて手計算で検算済み
② 設計書のレビュー指摘の未クローズ0件
③ 受入テストケース1,240本の期待値の記入率80%以上

部長級の会議体

5営業日

G2

単体テストの出口

2025/6/20

① 単体テストケース密度が全サブシステムで20ケース/KStep以上
② 単体テストの消化率100%、未解決0件
③ 計算例72件を実際のプログラムで検算し、全件一致

部長級の会議体

5営業日

G3

結合テストの出口

2025/8/22

① 不具合密度が1.00件/KStep以上
② 直近2週の発生件数が、ピーク週の20%以下
③ 未解決0件
④ 受入テストケースの期待値が100%記入済み

部長級の会議体

5営業日

G4

総合テストの出口

2025/10/3

① 本番同等データ(62万回線・1か月分)での請求計算が、既存システムと全件一致
② 未解決0件
③ 業務部門が受入テストの実施体制12名を確保済み

部長級の会議体

―

判定履歴

ID

判定

満たせなかった条件

遅れ

G0

差し戻し(1回)

② 項目定義の「未定」が14件残っていた

5営業日

G1

差し戻し(2回)

① 計算例72件のうち8件が不一致
③ 期待値の記入率が62%(基準80%)

10営業日

G2

通過

―

0日

G3

差し戻し(1回)

② 直近2週の発生件数がピーク週の34%(基準20%以下)

5営業日

G4

通過

―

0日

―

合計4回の差し戻し

―

20営業日

合計20営業日、約1か月の遅れが出ました。それでも稼働日は動いていません。4つのゲートにそれぞれ5営業日のバッファを置いてあったからです。ちょうど使い切りました。

結果として、受入テストの不具合密度は前回の4.90件/KStepから0.20件/KStepになりました。単体テストで捕まえた割合が35.9%から64.9%に増え、受入テストまで届いたものが21.7%から0.9%に減っています。


■ 運用ルール

  1. 通過条件は3〜4個まで。多いと判定に時間がかかり、形骸化します

  2. 条件はすべて、数字か○×で答えられる形にする。文章の条件は必ず揉めます

  3. 判定は会議体で行い、議事録に残す。個人での判定は押し切られます

  4. ゲートの後ろに3〜5営業日のバッファを置く。これがないと、必ず「特例で通過」が起きます

  5. 判定シートは3営業日前に自己点検し、前日に配る。当日に初めて見る資料では確認が終わりません

  6. 条件付き通過は、宿題3件まで・担当と期限つき・次のゲートまでに解消。この3つを守らないと、逃げ道になります

  7. 特例通過の件数を数える(目標0件)。1件でも出たら、会議で取り上げます

  8. 条件付き通過が2回続いたら、基準そのものを見直す。現場の実態に合っていない可能性があります

4番目が、この帳票でいちばん大事なルールです。止まる余地のない計画にゲートを置くと、ゲートは必ず形だけになります。ゲートは、止まれる計画とセットで初めて機能します。


■ 活用シーン

場面

使い方

計画を立てるとき

ゲートの位置とバッファを、スケジュールに組み込む

工程の完了判定

判定シートで1つずつ確認する。30分で終わる

ベンダーとの合意

契約時に通過条件を示し、成果物の受入基準として合意する

遅れの説明

「G1で2回差し戻し、10営業日。バッファで吸収済み」と説明できる

次の案件の計画

判定履歴を見て、どのゲートで詰まりやすいかを把握し、バッファを調整する

レビュー運用の見直し

差し戻しの理由を集計し、前工程のやり方を改善する


■ よくある失敗と直し方

失敗

何が起きるか

直し方

条件が「品質が十分であること」

判定で揉め、結局その場の空気で通る

ゼロ型・下限型・全件一致型の3つの型に当てはめる

バッファを置かない

差し戻すと納期が動くため、「特例で通過」が起きる

1ゲートあたり3〜5営業日を計画に組み込む

条件を8個以上置く

判定に時間がかかり、やがて行われなくなる

3〜4個に絞る。本当に次工程の前提になるものだけ

判定を担当者個人に任せる

押し切られる

会議体で判定し、議事録に残す

条件付き通過を広く使う

宿題が溜まり、最後にまとめて出てくる

宿題3件まで・担当と期限つき・次のゲートまでに解消

「少なすぎたら疑う」条件を入れない

テストが甘いことを見逃す

結合テストの不具合密度に下限を設ける

特例通過を記録しない

何回特例にしたかが分からず、歯止めが利かない

特例通過の件数を月次で報告する(目標0件)


■ 導入効果

項目

ゲートがない場合(前回)

ゲートがある場合(今回)

受入テストの不具合密度

4.90件/KStep

0.20件/KStep

うち仕様の認識違い

218件(53%)

2件(11%)

単体テストで捕まえた割合

35.9%

64.9%

受入テストの期間

計画6週 → 実績14週

計画3週 → 実績3週

本番稼働

2か月遅れ

予定どおり

追加でかかった工数

―

4人月(ゲート運営と差し戻しのやり直し)

追加の4人月に対して、前回は受入テストが8週間延び、業務部門12名を余分に拘束しました。委託費には出ませんが、社内の人件費としては4人月を大きく上回る損失です。

最後に1つ。ゲートを5つ全部作るのが大変なら、まず1つだけ置いてください。おすすめは要件定義の出口です。条件は「要件に受入テストのケース番号が紐づいているか」「項目定義に未定が0件か」「業務部門の責任者が署名したか」の3つで十分です。この1つだけでも、受入テストの手戻りは目に見えて減ります。
