会議が多い、長い、そして何も決まらない。プロジェクトが進むにつれて、こうなっていくことがあります。原因のほとんどは、それぞれの会議で何を決めるかを、最初に決めていないことです。

このページでは、会議体一覧(コミュニケーション計画)のテンプレートと、設計の考え方、記入例をまとめます。記入例は、事例集の「リンクスタッフ(架空)の派遣スタッフ管理システム刷新」に当てはめたものです。


■ この帳票が要る場面(背景・よくある課題)

よくある症状

本当の原因

同じ話が、複数の会議で繰り返される

どの会議で何を決めるかが決まっていない

会議で決まらず「次回までに検討」が続く

その場に決められる人がいない

小さな判断まで月次の会議に上がってくる

現場で決めてよい範囲を決めていない

逆に、大きな判断が現場で決まってしまう

上に上げる条件を決めていない

会議の出席者が多く、発言しない人がいる

「念のため呼ぶ」を続けた結果

報告のためだけの会議がある

資料を送れば済むことを、会議にしている


■ このテンプレートの目的

  1. 会議ごとに「決めること」を1つに絞る:会議の目的がはっきりします

  2. 上に上げる条件を、数字で決める:現場で決めてよい範囲が分かり、判断が速くなります

  3. 出席者を必要最小限にする:決める人と、決めるための情報を持つ人だけを呼びます


■ テンプレートの全体像

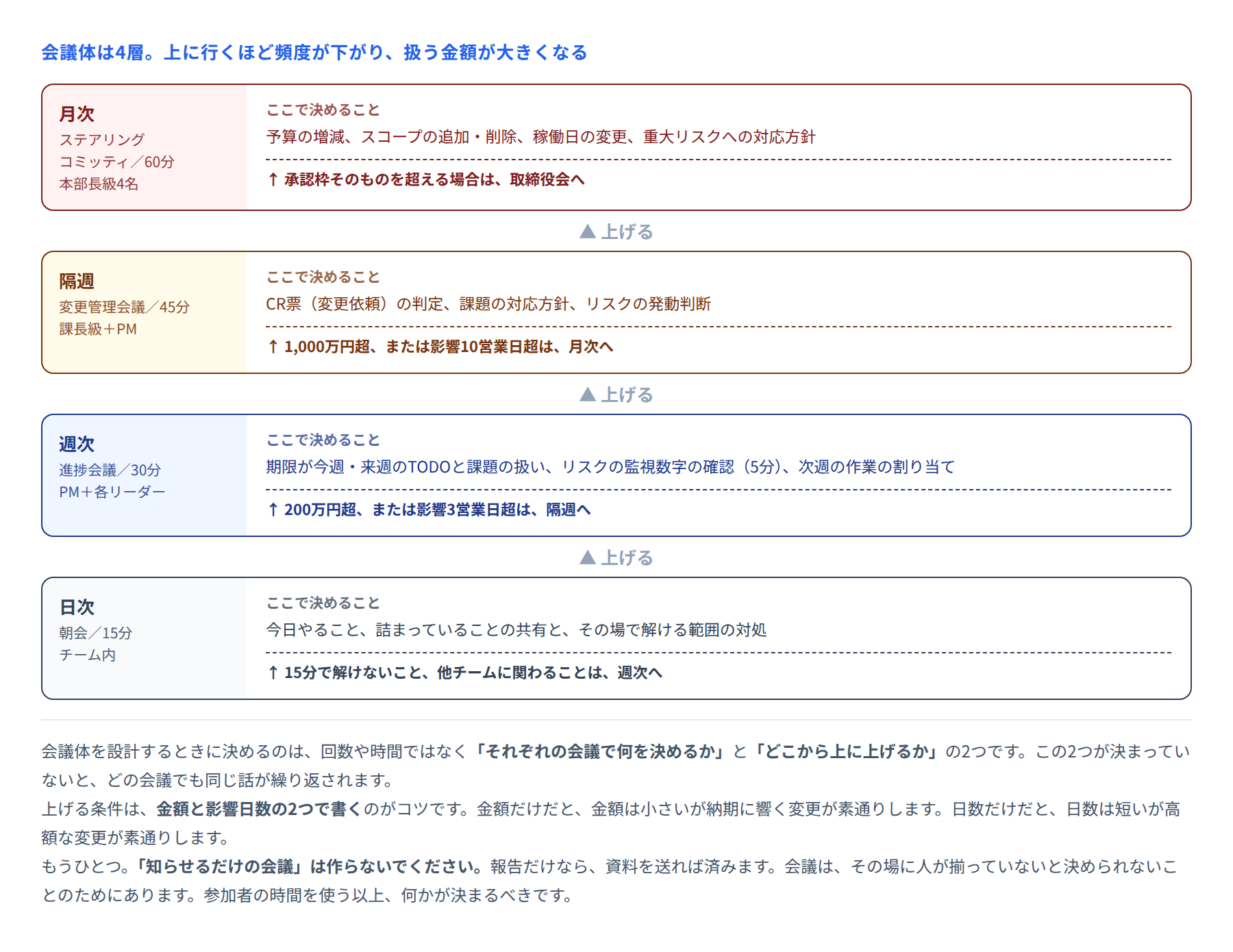

図 会議体の4層とエスカレーション条件

会議体は、頻度が高いほど扱う範囲が狭く、頻度が低いほど扱う金額が大きくなるように設計します。4層が基本形です。

層

会議

頻度・時間

出席者

決めること

1

朝会

毎日15分

チーム内(5〜8名)

今日やること、詰まっていることの対処

2

進捗会議

週1回30分

PM+各リーダー(6〜10名)

今週・来週のTODOと課題、次週の作業割り当て

3

変更管理会議

隔週45分

課長級+PM(5〜8名)

変更依頼の判定、課題の対応方針

4

ステアリングコミッティ

月1回60分

本部長級(4〜6名)

予算、スコープ、稼働日、重大リスク

小規模な案件なら、1層目と3層目を省いて2つでも構いません。大事なのは層の数ではなく、それぞれの層で何を決め、どこから上に上げるかが決まっていることです。


■ 各項目の説明

列

何を書くか

書き方のコツ

会議名

正式名称

「定例」「MTG」だけの名前は避ける。何の会議か分かる名前に

目的

決めることか、共有することか

「決める」会議を優先する。共有だけなら資料配布で足りないかを検討する

頻度・曜日・時間

毎週火曜 10:00-10:30 など

固定する。毎回調整すると、そのうち開かれなくなる

出席者(必須)

いないと会議が成立しない人

ここに書いた人が欠席したら、会議を延期するか代理を立てる

出席者(任意)

関係する議題があるときだけ

毎回呼ばない。議題ごとに声をかける

決めること

この会議で決着させる事項

3つまで。多いと1つも決まりません

上げる条件

金額と影響日数の2軸

「200万円超、または3営業日超」のように両方書く

事前に配る資料

何を、いつまでに

「前日17時までに進捗表」など。当日配布は読まれません

議事録の扱い

誰が、いつまでに、どこに

「当日中にプロジェクトフォルダへ」など

欠席時の扱い

代理を立てるか、延期か

必須出席者が欠席したときのルールを決めておく

「上げる条件」を金額と日数の2軸で書くのが要点です。金額だけだと、金額は小さいが納期に響く変更が素通りします。日数だけだと、日数は短いが高額な変更が素通りします。


■ 記入例:リンクスタッフ 派遣スタッフ管理システム刷新

13か月・196人月のプロジェクトです。途中で週次会議を60分から30分に短縮しています。

会議名

頻度・時間

必須出席者

決めること

上げる条件

朝会

毎日 9:15-9:30

開発チーム6名

今日の作業、詰まっていることの対処

15分で解けない/他チームに関わる → 週次へ

週次進捗会議

毎週火 10:00-10:30

PM、業務リーダー、技術リーダー、ベンダーPL

① 期限切れTODOの扱い
② 今週期限の課題
③ 次週の作業割り当て

200万円超/影響3営業日超 → 変更管理会議へ

変更管理会議

隔週木 15:00-15:45

情報システム課長、営業管理課長、経理課長、PM

① CR票の判定(A〜D)
② 課題の対応方針
③ リスクの発動判断

1,000万円超/影響10営業日超 → ステコミへ

ステアリングコミッティ

月1回 第3水 16:00-17:00

管理本部長、営業本部長、情報システム部長、PM

① 予算の増減
② スコープの追加・削除
③ 稼働日の変更

承認枠1億8,000万円を超える → 取締役会へ

ベンダー定例

毎週金 14:00-15:00

PM、ベンダーPL、技術リーダー

① 成果物の受領判定
② 翌週の作業指示
③ 要員の調整

契約変更が必要 → 変更管理会議へ

週次進捗会議の時間配分(30分)

議題

時間

やること

前週の振り返り

4分

マイルストーンの見通しに変化があるかだけ確認する

TODOの確認

8分

期限切れと今週期限のものだけ。全件レビューはしない

課題の議論

12分

期限が今週・来週の課題を扱う。ここがこの会議の本体

リスクの監視数字

3分

監視している数字を読み上げるだけ。議論はしない

連絡事項

3分

―

この配分の要点は、課題の議論に最も長い12分を割いていることです。TODOの確認は、置き場所を一本化して事前に状況が分かるようにしたことで、32分から8分に縮んでいます。減らすべきは確認の時間であって、議論の時間ではありません。


■ 運用ルール

  1. 「決めること」は1会議につき3つまで。多いと1つも決まりません

  2. 上げる条件は、金額と影響日数の2軸で書く

  3. 必須出席者が欠席するときは、代理を立てるか延期する。「後で共有」にすると、その場で決まりません

  4. 資料は前日までに配る。当日配布の資料では、質問が出ません

  5. 議事録は当日中に出す。決まったことと、次にやること(担当・期限つき)だけでよい

  6. 「共有のためだけの会議」は作らない。資料配布で足りないかを必ず検討します

  7. 3か月に1回、会議体そのものを見直す。不要になった会議はやめ、時間配分を測り直します

7番目を実行すると、たいてい1つか2つの会議が不要になります。フェーズが変われば、必要な会議も変わるからです。いったん作った会議は、意識して止めないと残り続けます。


■ 活用シーン

場面

使い方

キックオフ

会議体一覧を配り、それぞれの目的と出席者を説明する

判断が要る場面

金額と影響日数から、どの会議に持っていくかを決める

会議が長いと感じたとき

実際の時間配分を計り、この表の想定と比べる

新メンバーが入ったとき

どの会議に出るか、そこで何が決まるかを1分で説明できる

フェーズが変わったとき

会議体を見直す。設計期と稼働準備期では必要な会議が違う

関係者から「聞いていない」と言われたとき

その情報がどの会議で共有されるはずだったかを確認し、表を直す


■ よくある失敗と直し方

失敗

何が起きるか

直し方

「決めること」を書かない

報告会になり、何も決まらない

会議ごとに3つまで、決着させる事項を明記する

上げる条件を決めない

小さな判断が上に上がり、大きな判断が現場で決まる

金額と影響日数の2軸で線を引く

出席者を「念のため」で増やす

15名を超え、誰も発言しなくなる

必須と任意を分ける。任意は議題があるときだけ呼ぶ

全件レビューをする

確認に時間を取られ、議論の時間がなくなる

期限が今週・来週のものだけに絞る

共有だけの会議を作る

参加者の時間が奪われ、出席率が下がる

資料配布に切り替える

会議体を見直さない

フェーズが変わっても同じ会議が残り続ける

3か月に1回、必要性を点検する

議事録を数日後に出す

決まったことが実行されない

当日中に、決定事項と次のアクションだけを出す


■ 導入効果

項目

会議体を設計しない場合

設計した場合

判断の速さ

どの会議に持っていくか迷い、1〜2週間かかる

金額と日数から即決できる

月次会議の議題数

小さな判断まで上がり、時間内に終わらない

大きな判断だけが上がる

週次会議の時間

60分でも足りない

30分で終わり、課題の議論に12分使える

出席者の人数

「念のため」で15名超

必須6〜10名

新メンバーの立ち上がり

どの会議に出ればよいか分からない

表を見れば分かる

作成の手間

―

初回で1〜2時間。見直しは3か月に1回30分

リンクスタッフの案件では、週次会議が60分から30分になりました。参加者14名で30回開催したので、210時間が会議から解放された計算です。ただ、それ以上に大きかったのは、課題の議論に使う12分が、そのまま残ったことでした。短くしたのは確認の時間だけです。

最後に1つ。会議を減らすことが目的ではありません。決めるべきことが、決めるべき場所で決まる状態を作ることが目的です。結果として会議は短くなりますが、順序を逆にして「まず30分にしよう」と始めると、決まらない会議が短くなるだけです。
