体制図は、たいてい組織の箱と線で描かれます。ただ、「その箱の人が何を決めるのか」は、体制図からは読み取れません。判断が要る場面でPMに問い合わせが集中するのは、多くの場合ここが原因です。

このページでは、体制図と役割分担表(RACI)をセットで作るテンプレートと、記入例、運用のしかたをまとめます。記入例は、事例集の「ミライアパレル(架空)の在庫一元化プロジェクト」に当てはめたものです。


■ この帳票が要る場面(背景・よくある課題)

よくある症状

本当の原因

判断が要るたびに、PMに問い合わせが来る

誰が承認するかを、作業ごとに決めていない

「それは自分の担当ではない」と互いに待つ

1つの作業に実行者が複数いて、誰が手を動かすか決まっていない

意見が割れて決まらない

承認者が2人以上いる

意見を聞く相手が多く、作業が進まない

「相談する人」を付けすぎている

後から「聞いていない」と言われる

「知らせる人」を決めていない


■ このテンプレートの目的

  1. 作業ごとに、決める人を1人に絞る:決まらない状態をなくします

  2. 手を動かす人を明確にする:互いに待つ状態をなくします

  3. 相談する人と、知らせる人を分ける:作業を止める人を最小限にします

体制図とRACIは、役割が違います。体制図は「誰がいるか」、RACIは「誰が何をするか」です。体制図だけでは、判断の所在は分かりません。


■ テンプレートの全体像

部品

形式

答えること

① 体制図

図(階層)

誰がいて、どういう関係にあるか

② 役割分担表(RACI)

表(行=作業、列=役割)

作業ごとに、誰が実行し、誰が承認するか

③ 意思決定の一覧

表(決めること × 決める人 × 金額の上限)

どこまでは現場で決め、どこからは上に上げるか

③を作っておくと、RACIの「A」に書いた人が、どこまでの範囲で決められるかがはっきりします。たとえば「200万円未満はPM、それ以上は情報システム部長」のように、金額や影響日数で線を引くのが実務的です。

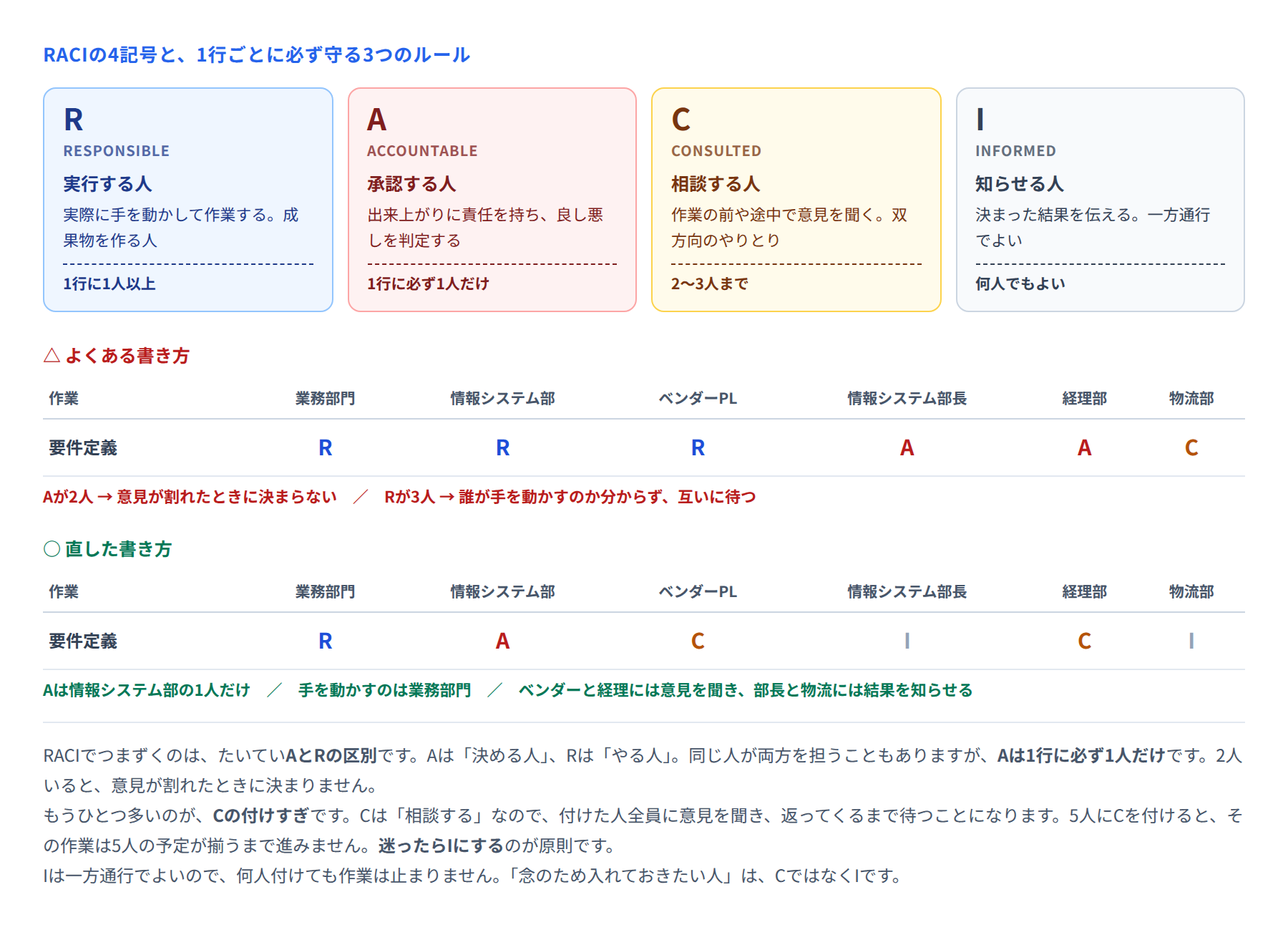

■ RACIの4つの記号

図 RACIの4記号とルール

記号

意味

1行あたりの人数

この人がすること

R(Responsible)

実行する人

1人以上

実際に手を動かし、成果物を作る

A(Accountable)

承認する人

必ず1人だけ

出来上がりを判定し、責任を持つ

C(Consulted)

相談する人

2〜3人まで

作業の前や途中で意見を出す(双方向)

I(Informed)

知らせる人

何人でもよい

決まった結果を受け取る(一方通行)

実務で効くのは、次の3つのルールです。

  1. Aは1行に必ず1人:0人なら誰も決めません。2人なら意見が割れたときに止まります

  2. Cは2〜3人まで:Cを付けた人全員から返事が来るまで、作業は進みません

  3. 迷ったらIにする:Iは一方通行なので、何人付けても作業は止まりません

「念のため入れておきたい人」は、ほぼすべてIで足ります。ここをCにしてしまうのが、RACIが機能しなくなるいちばんの原因です。


■ 記入例:ミライアパレル 在庫一元化プロジェクト

直営68店舗とECの在庫を一元化する案件です。社内8名+PMO1名+ベンダー14名(ピーク20名)の体制でした。

① 体制(要約)

層

役割

人数

所属

意思決定

プロジェクトオーナー(経営企画本部長)

1名

社内

意思決定

ステアリングコミッティ(本部長級4名・月1回)

4名

社内

推進

PM

1名

社内(情報システム部)

推進

PMO(進捗・課題・変更の事務局)

1名

社内

業務

業務リーダー(店舗運営/EC/MD/物流)

4名

社内

技術

技術リーダー

1名

社内

技術

ベンダーPL

1名

ベンダー

技術

設計・開発・テスト担当

最大13名

ベンダー

② 役割分担表(RACI・抜粋)

作業

PM

業務リーダー

技術リーダー

ベンダーPL

情シス部長

店舗運営部長

要件の確定

A

R

C

C

I

I

業務フローの設計

I

A / R

C

C

I

I

システム方式の決定

I

I

A

R

C

―

スコープ変更の判定(200万円未満)

A

C

C

I

I

I

スコープ変更の判定(200万円以上)

R

C

C

I

A

C

受入テストの合否判定

I

R

C

I

I

A

稼働の可否判断

R

C

C

C

A

C

店舗への告知

I

R

―

―

I

A

3つの行に注目してください。

  • 「業務フローの設計」で A / R が同じ人:作る人と承認する人が同じでよい場面もあります。ただしこれは、成果物の影響範囲が部門内に閉じている場合に限ります

  • スコープ変更を金額で2行に分けている:200万円未満はPMが決め、それ以上は情シス部長が決める。これで小さな変更がいちいち上に上がらなくなります

  • 「受入テストの合否判定」のAが店舗運営部長:使う側の責任者が判定します。作った側(PM・ベンダー)が判定すると、必ず通ってしまいます

③ 意思決定の一覧(抜粋)

決めること

決める人

上限

上に上げる条件

仕様の変更

PM

200万円未満/スケジュール影響3日以内

どちらかを超えたら情シス部長へ

仕様の変更

情報システム部長

1,000万円未満/影響10日以内

どちらかを超えたらステコミへ

スコープの追加・削除

ステアリングコミッティ

承認枠の範囲内

承認枠を超えたら取締役会へ

稼働日の変更

ステアリングコミッティ

―

商戦期をまたぐ場合は取締役会へ

要員の追加

PM

2名まで/月200万円以内

それ以上は情シス部長へ

この表があると、現場で決めてよいことの範囲がはっきりします。「念のため確認しておこう」が減り、判断が速くなります。


■ 運用ルール

  1. RACIの行は、20〜30行にとどめる。すべての作業を書く表ではありません。判断が分かれやすい作業だけを選びます

  2. Aが空欄の行、Aが2つある行を作らない。作った後に列方向ではなく行方向でチェックします

  3. Cが4つ以上ある行は、見直す。1つ以上をIに変えられないか検討します

  4. Rがない行を作らない。誰も手を動かさない作業になります

  5. 体制が変わったら、その週のうちに更新する。特に「A」の担当者が異動したときは最優先です

  6. キックオフで、RACIの主要10行を読み上げる。配るだけでは読まれません

  7. 意思決定の一覧は、金額と日数の2軸で線を引く。金額だけだと、金額は小さいが影響の大きい変更が素通りします


■ 活用シーン

場面

使い方

キックオフ

体制図とRACIの主要10行を示し、誰が何を決めるかを共有する

判断が要る場面

該当行のAを見て、その人に持っていく。PMを経由しなくてよくなる

変更依頼が来たとき

意思決定の一覧を見て、自分で決めるか上に上げるかを判断する

新しいメンバーが入ったとき

RACIの自分の列を見てもらう。何を任されているかが1分で分かる

「聞いていない」と言われたとき

その作業のIに、その人が入っていたかを確認する。入っていなければ表を直す

受入テストの前

合否判定のAが誰かを再確認する。ここがあいまいだと、判定が先送りになる


■ よくある失敗と直し方

失敗

何が起きるか

直し方

Aが2人以上ある

意見が割れたときに決まらない

行ごとにAを数える。2つあれば、どちらかをCに変える

Aが空欄

誰も決めず、判断が先送りになる

必ず1人置く。置けないなら、その作業の位置づけが不明確

Rが3人以上いる

互いに「相手がやる」と思い、誰も着手しない

主担当を1人に決め、他はCにする

Cを付けすぎる

意見が揃うまで作業が止まる

「意見を反映する必要があるか」で判断。ないならI

行が100行ある

誰も見なくなる

判断が分かれやすい作業だけに絞り、20〜30行にする

受入テストのAを、作った側にする

甘い判定になり、稼働後に問題が出る

使う側の責任者をAにする

体制変更時に更新しない

異動した人の名前が残り、判断が止まる

体制変更をトリガーに、その週のうちに更新する


■ 導入効果

項目

RACIがない場合

RACIがある場合

判断の所在

とりあえずPMに聞く

該当行のAに直接持っていく

小さな変更の処理

すべて上に上がり、月1回のステコミ待ち

200万円未満はPMが即決

着手の速さ

誰がやるかの調整に数日かかる

Rが決まっているので、その日から動ける

「聞いていない」の発生

終盤に出る

Iに入っている人には自動的に伝わる

新メンバーの立ち上がり

周囲に聞いて回る

自分の列を見れば役割が分かる

作成の手間

―

初回で2〜3時間(20〜30行)。更新は体制変更時のみ

ミライアパレルの案件では、変更依頼の判定を金額で2段階に分けたことが効きました。200万円未満の変更をPMが即決できるようにしたため、月1回のステアリングコミッティを待つ案件が大きく減っています。

最後に1つ。RACIを作る作業でいちばん価値があるのは、Aを1人に絞る話し合いです。「この判断は誰がするのか」を関係者で詰めていくと、実は誰も決める立場になっていなかった作業が見つかります。表が完成することより、その会話のほうが大事です。
