プロジェクトの終盤になって「そんな話は聞いていない」と言われる。あるいは、声の大きい部署の要望ばかりが通ってしまう。どちらも、誰をどの濃さで巻き込むかを、最初に決めていないことが原因です。

このページでは、ステークホルダー一覧と関与度マップのテンプレート、記入例、運用のしかたをまとめます。記入例は、事例集の「みどり市役所(架空)の電子申請システム構築」に当てはめたものです。


■ この帳票が要る場面(背景・よくある課題)

関係者が3〜4人のプロジェクトなら、この表は要りません。必要になるのは、次のような状況です。

  • 発注者が1つではない:自治体、複数部門をまたぐ社内システム、グループ会社横断の案件など

  • 使う人と決める人が違う:現場が使い、本社が決める。両方を押さえないと、動くが使われないものができる

  • 途中で止める力を持つ人が、日々は関わらない:役員、議会、監査、親会社など

こうした案件でよく起きる困りごとは、だいたい次の3つに集約されます。

よくある困りごと

本当の原因

終盤に「聞いていない」と言われる

影響力はあるが関心が低い人に、定期的な報告をしていなかった

声の大きい部署の要望ばかり通る

関心の高さと影響度を混同し、関心が高い人=重要と扱ってしまった

会議に呼ぶ人が多すぎて決まらない

「念のため全員呼ぶ」を続けた結果、誰も責任を持たない会議になった


■ このテンプレートの目的

目的は3つです。

  1. 関係者の抜け漏れをなくす:後から出てくる関係者は、たいてい影響力が大きい

  2. 巻き込み方の濃淡を、先に決めておく:全員を同じ濃さで扱うと、会議も報告も回らなくなる

  3. 誰がその人と接点を持つかを決める:担当が決まっていない関係者には、誰も連絡しません

逆に、このテンプレートでやろうとしないことも書いておきます。連絡先一覧を作ることではありません。メールアドレスや内線番号は別の場所で管理してください。この表が答えるのは「この人に、どう接するか」の1点です。


■ テンプレートの全体像

2つの部品でできています。片方だけでは機能しません。

部品

形式

役割

更新の頻度

① ステークホルダー一覧

表(1人1行)

誰がいて、何を期待し、何を心配しているかを記録する

フェーズの切れ目ごと

② 関与度マップ

図(2×2のマトリクス)

一覧の内容を1枚に並べ、巻き込み方の濃淡を目で見て確認する

①を更新したとき

③ 更新履歴

表(3行程度)

いつ、誰が、何を変えたか

更新のたび

①が中身、②が見取り図です。②だけを作って満足してしまう例をよく見ますが、「期待していること」「懸念していること」を文章で書くのは①の役割で、そこにいちばん価値があります。


■ 各項目の説明

列

何を書くか

書き方のコツ

ID

通し番号(S-01、S-02…)

人が代わっても番号は変えない。役職に対して番号を振る

組織/役職

部署名と役職。個人名は必要なときだけ

「情報政策課」ではなく「情報政策課 課長」。人ではなく役職で管理すると、異動に強い

このプロジェクトでの立場

なぜこの人が関係するのか

「関係者だから」では不十分。「対象手続き14件の所管」のように具体的に

影響度

大・中・小

判断の基準は「この人が反対したら、プロジェクトが止まるか」

関心度

高・中・低

判断の基準は「この人が、自分から状況を聞いてくるか」

期待していること

この人がプロジェクトに望むこと

本人の言葉をそのまま書く。要約すると、後で意味が変わる

懸念していること

この人が心配していること

ここが空欄の人は、まだきちんと話せていない人という目印になる

関与の方針

4象限のどれか + 具体的な扱い

「密に巻き込む」で止めず、「変更管理会議の常任メンバー」まで書く

接点(頻度・手段・担当)

誰が、どのくらいの頻度で、どうやって

担当を決めないと、誰も連絡しません。ここは必ず個人名で

9列ありますが、絶対に外せないのは影響度・関心度・関与の方針・接点の担当の4つです。残りは書ける範囲で構いません。逆にこの4つが空欄だと、ただの名簿になります。


■ 記入例:みどり市 電子申請システム構築

事例集の「追加要望で膨らんだ費用を、変更管理の作り直しで止めた事例」に出てくる案件に当てはめた例です。人口18万2,000人の市で、68手続きを電子化するプロジェクトでした。

ステークホルダー一覧(前半:立場と評価)

ID

組織/役職

このプロジェクトでの立場

影響度

関心度

S-01

市民課 課長

対象手続きのうち利用件数が最も多い部署

大

高

S-02

情報政策課 課長

発注元。予算と進行の責任者

大

高

S-03

保険年金課 課長

対象手続き14件の所管。制度改正の影響を受ける

大

中

S-04

子育て支援課 係長

対象手続き9件の実務担当

中

高

S-05

総務部長

部長会の議長。予算の説明責任を負う

大

低

S-06

支所(3か所)窓口担当

本庁と運用が異なる。日々の利用者

小

高

S-07

市民(利用者)

実際にシステムを使う人

小

中

S-08

開発ベンダー PL

構築の実行主体

大

高

S-09

住民記録システムの保守ベンダー

連携先の改修を担当

中

低

S-10

議会(総務委員会)

予算の議決権を持つ

大

低

ステークホルダー一覧(後半:期待・懸念・方針)

ID

期待していること

懸念していること

関与の方針

接点(頻度・手段・担当)

S-01

窓口の待ち時間を減らしたい

高齢の利用者が使えないのではないか

密に巻き込む/変更管理会議の常任メンバー

隔週・対面・PM

S-02

限度額の範囲で確実に稼働させたい

追加要望で予算が超過すること

密に巻き込む/週次で判断を仰ぐ

週1・定例会・PM

S-03

制度改正への対応が漏れないこと

繁忙期にテストを頼まれること

密に巻き込む/変更管理会議に出席、テスト時期は事前調整

隔週・会議・業務リーダー

S-04

添付書類の確認作業を楽にしたい

現場の運用が変わりすぎること

密に巻き込む/要件レビューに参加

月1・対面・業務リーダー

S-05

議会で説明できる状態であること

想定外の報告が突然上がってくること

満足させておく/月次で結果を報告、判断時のみ相談

月1・資料・PM

S-06

支所の手順が反映されること

意見を聞いてもらえないこと

情報を届ける/要件確認のヒアリングに参加、結果を通知

要所・訪問・業務担当

S-07

手続きが簡単になること

使い方が分からないこと

情報を届ける/公開前にモニター20名で試用

2回・アンケート・広報担当

S-08

仕様が早く確定すること

口頭での依頼が増えること

密に巻き込む/週次定例に出席、依頼はCR票で受付

週1・定例会・PM

S-09

自社の作業範囲が明確なこと

範囲外の追加作業を頼まれること

様子を見る/連携仕様の確定会議にだけ参加

要所・会議・ベンダーPL

S-10

予算内・期限内で完了すること

限度額超過による補正予算の審議

満足させておく/限度額を超えない限り定例報告のみ

年2回・資料・情報政策課

この表を眺めると、S-02とS-10の懸念が同じこと(予算超過)を指しているのが分かります。発注元の課長が気にしているのは、上(議会)に説明できなくなることです。こういう懸念のつながりは、一覧にして並べないと見えません。


■ 関与度マップの描き方

一覧ができたら、影響度を縦軸、関心度を横軸にとって配置します。

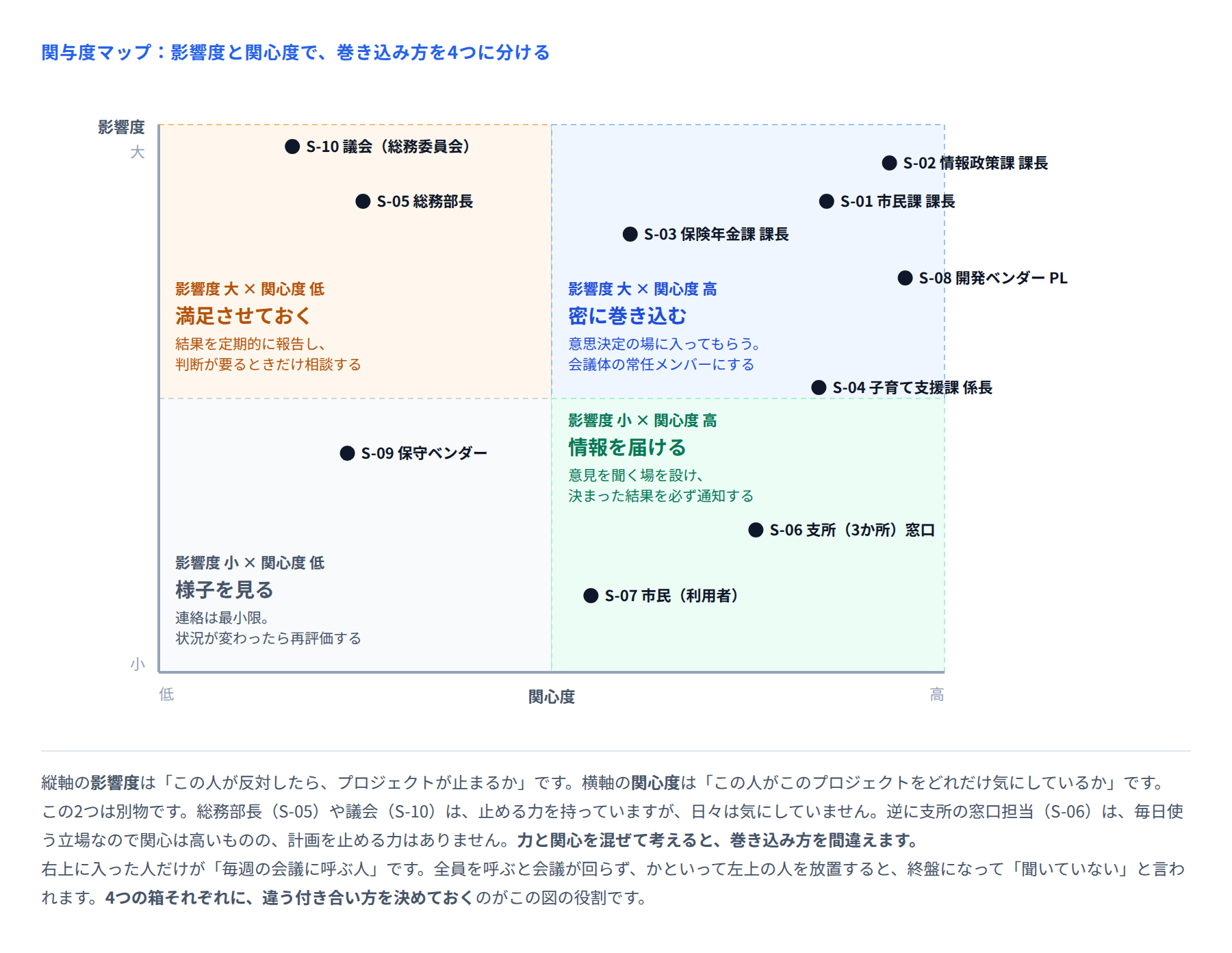

図 関与度マップ(影響度×関心度)

4つの箱それぞれに、決まった扱い方があります。

位置

方針

具体的にやること

人数の目安

右上(影響度 大 × 関心度 高)

密に巻き込む

意思決定の場に入ってもらう。会議体の常任メンバーにする

5〜7名まで

左上(影響度 大 × 関心度 低)

満足させておく

結果を定期的に報告する。判断が要るときだけ相談する

制限なし

右下(影響度 小 × 関心度 高)

情報を届ける

意見を聞く場を設け、決まった結果を必ず通知する

制限なし

左下(影響度 小 × 関心度 低)

様子を見る

連絡は最小限。状況が変わったら再評価する

制限なし

右上だけ人数の目安があるのは、ここに入れた人は全員を会議に呼ぶことになるからです。8名を超えると、会議の場で意思決定ができなくなります。多すぎると感じたら、影響度の判定をやり直してください。「反対したら本当に止まるのか」をもう一度考えると、たいてい何人かは左上か右下に移ります。

もう1つ、右下を軽く見ないことです。影響度は小さくても、毎日使う人たちです。ここを放っておくと、動くけれど使われないシステムができます。意見を聞く場を作り、採否にかかわらず結果を必ず返すのがコツです。返さないと、次から意見が出てこなくなります。


■ 運用ルール

  1. 作るのは要件定義の着手前。遅くともキックオフの2週間前までに。キックオフに誰を呼ぶかが、この表で決まります

  2. 見直しは、フェーズの切れ目と、体制が変わったとき。最低でも3か月に1回。人事異動の時期は必ず見直します

  3. 「懸念していること」が空欄の人は、まだ話せていない人。埋まるまで、その人の関与度の判定は「暫定」としておきます

  4. 影響度・関心度を変えたら、関与の方針も必ず見直す。位置が変われば扱い方も変わります

  5. 右上は5〜7名まで。超えたら、影響度の判定をやり直します

  6. マップは印刷してプロジェクトルームに貼る。ファイルの中にあると見られません

6つのうち、守られないことが多いのは2番目です。「作って終わり」になる帳票の代表格がこれです。対策として、フェーズ完了のチェックリストに「ステークホルダー一覧の見直し」を1行入れておくことをおすすめします。


■ 活用シーン

場面

この表のどこを見るか

何が決まるか

キックオフの準備

関与度マップの右上と左上

誰を呼ぶか。右上は出席必須、左上は資料送付

要件定義のヒアリング計画

右上と右下のすべて

誰に話を聞くか。右下を入れ忘れると現場の運用差が拾えない

会議体の設計

右上

変更管理会議・意思決定会議の常任メンバー

受入テストの参加依頼

右上と右下

誰に何日、参加してもらうか

稼働前の告知計画

全員

誰に、いつ、どの手段で伝えるか

トラブルが起きたとき

左上(影響度が大きい人)

誰に先に伝えるか。ここを間違えると信用を失う

最後の行が、実は最も使われる場面です。障害や遅延が起きたとき、「誰に先に伝えるか」を事前に決めておくと、現場が落ち着きます。順番を間違えて後から聞いた人は、内容よりも「なぜ自分が後だったのか」を問題にします。


■ よくある失敗と直し方

失敗

何が起きるか

直し方

連絡先一覧になってしまう

名前と部署と内線番号が並ぶだけで、使われない

影響度・関心度・関与の方針・接点の担当の4列を必ず埋める

全員を「密に巻き込む」にする

会議の出席者が15名を超え、その場で何も決まらなくなる

右上を5〜7名に絞る。判定は「反対したら止まるか」だけで行う

関心が高い人を、影響度も大と判定する

声の大きい人の要望が優先され、本当に重要な部署が後回しになる

2軸を別々に判定する。1人で判定せず、2人以上で突き合わせる

組織名だけで、個人が特定できない

「情報政策課に確認します」と言ったまま、誰も確認しない

役職まで書く。接点の担当は必ず個人名にする

懸念を書かない

反対される理由が見えないまま進み、終盤でひっくり返る

空欄を「話せていない人」の目印として使う

作った後、更新しない

異動で顔ぶれが変わり、半年後には使えない表になる

フェーズ完了チェックリストに見直しの行を入れる


■ 導入効果

事例集のみどり市の案件では、実はこの表を着手時に作っていませんでした。後から整理してみると、作っていた場合に防げたであろうことが3つあります。

実際に起きたこと

この表があった場合

支所3か所の運用差が、基本設計に入った11月まで表に出なかった

S-06を「情報を届ける」に置き、要件確認のヒアリング対象に入れていれば、要件定義中に出ていた可能性が高い

変更管理会議の常任メンバーを決めたのが翌年2月だった

右上の4名(市民課長・情報政策課長・保険年金課長・ベンダーPL)を着手時に確定できた

総務部長から突発的に説明を求められることがあった

「月1・資料・PM」と決めておけば、定期報告の中で吸収できた

一般的な効果としては、次のように整理できます。

項目

この表がない場合

この表がある場合

要件ヒアリングの対象

声の大きい部署に偏る

影響度が大きい部署を漏らさない

会議体のメンバー

案件が動き出してから都度調整

着手時に確定し、判定が1回で終わる

報告の頻度

聞かれたら答える(受け身)

相手ごとに決まっている(こちらから)

「聞いていない」の発生

終盤に出て、手戻りになる

左上への定期報告で事前に防げる

作成にかかる手間

―

初回で半日〜1日、見直しは1回30分程度

初回の作成に半日かかるのは、関係者に会って「期待していること」「懸念していること」を聞いて回るからです。この聞いて回る時間そのものが、この帳票のいちばんの価値だと考えています。表を埋めることが目的ではなく、埋めるために話すことが目的です。
