運用引き継ぎ・定着確認シートのテンプレート

プロジェクトは、いつか終わります。終わったあとも、作ったしくみは動き続けます。動かすのは運用部門です。

この受け渡しがうまくいかないと、プロジェクトのメンバーが解散したあとに「誰も中身を知らない」という状態が生まれます。障害が起きても直せない。改善の要望が出ても誰も対応できない。作ったものが、だんだん劣化していきます。

この記事では、運用部門への引き継ぎを確実に行い、定着したことを確認するためのシートを紹介します。


■ 背景・よくある課題

よくある状態

なぜ起きるか

その結果

ある日を境に「今日からお願いします」

引き継ぎを1回のイベントだと考えている

運用部門が対応できず、結局PJメンバーが呼び出される

ドキュメントを渡して終わり

文書があれば引き継げると思っている

書いていないことが起きたとき、誰も判断できない

運用部門が引き継ぎ計画を知らない

PJ側だけで計画している

要員が確保されておらず、押しつけになる

ベンダーに丸投げする

社内に知識をもつ人がいない

仕様変更のたびに言い値になる

定着したかどうかを測っていない

引き継ぎの完了条件がない

いつまでもPJが解散できない、または問題を抱えたまま解散する

一番多いのが1つめです。引き継ぎを「渡す日」として計画すると、必ず失敗します。引き継ぎは期間であって、日ではありません。


■ 3か月かけて主役を入れ替える

物流会社サンフィールド運輸(年商96億円・拠点14か所・車両318台)が、配車・運行管理システム(C1・2025年6月2日稼働)を運用部門へ引き継いだときの進め方です。

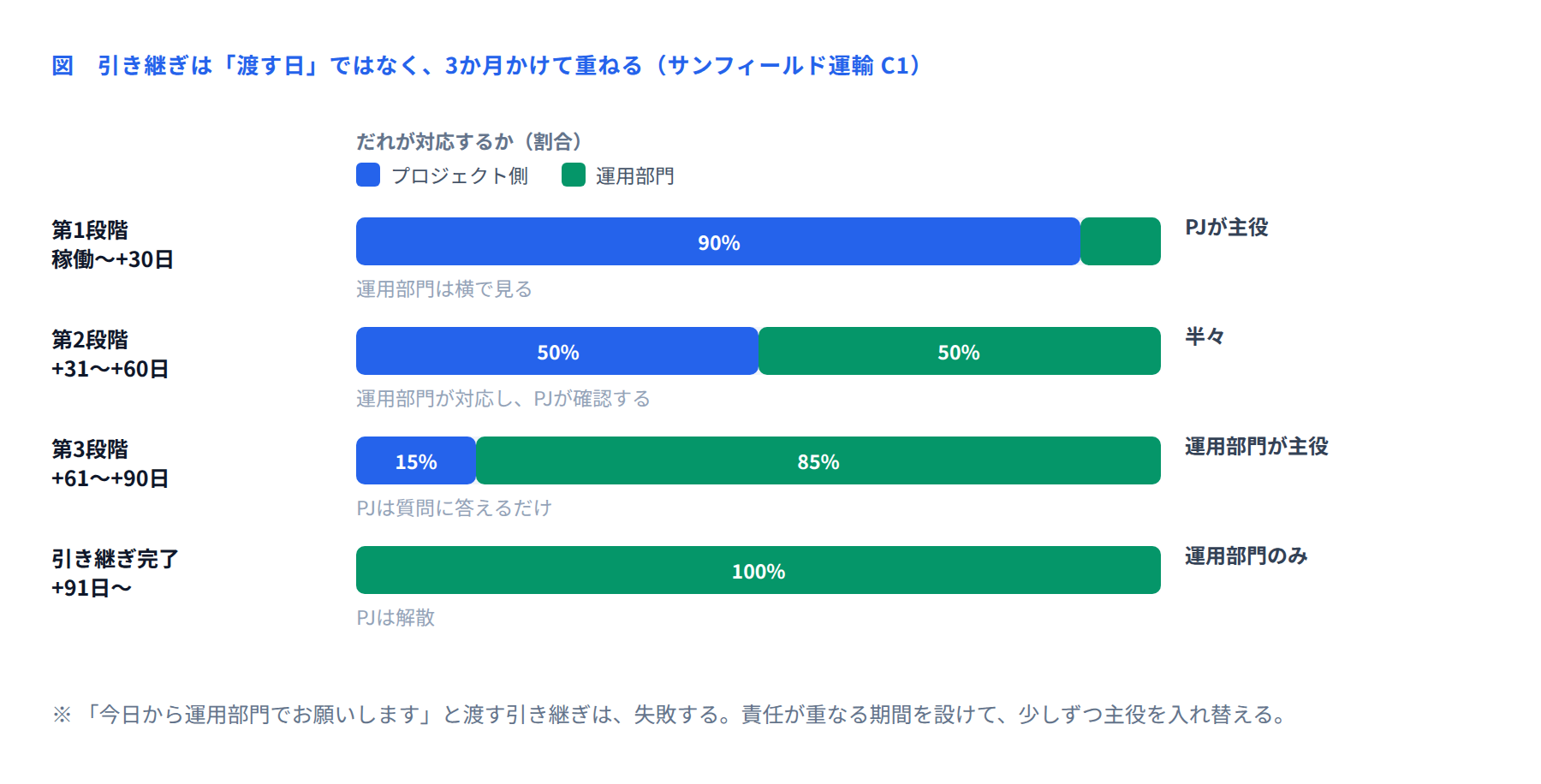

図 引き継ぎの3段階

やっていることは単純です。問い合わせや障害に、誰が対応するかの割合を、3か月かけて入れ替えていきます。

  • 第1段階(稼働〜30日):PJが対応し、運用部門は横で見ます。この時期は問い合わせが多く、運用部門に任せると回りません。

  • 第2段階(31〜60日):運用部門が一次対応し、PJが内容を確認します。間違った回答をしていたら、その場で直します。

  • 第3段階(61〜90日):運用部門が対応し、PJはわからないことを聞かれたときだけ答えます。

  • 完了(91日〜):PJは解散します。

重要なのは、第2段階で運用部門が間違えられる期間を作っていることです。PJが横にいるうちに間違えておけば、実害は出ません。誰もいなくなってから初めて間違えるより、はるかに安全です。


■ 引き継ぐものは5種類

引き継ぎというとドキュメントを思い浮かべますが、実際には5種類あります。

種類

中身

渡し方

① 文書

設計書・運用手順書・障害対応手順・連絡先一覧

保管場所を決めて渡す。最新かどうかを確認する

② 権限

システムの管理者権限・クラウドの契約者・監視ツールのアカウント

台帳を作って移管する。個人アカウントを残さない

③ 契約

ベンダーの保守契約・ライセンス・回線

契約の窓口を運用部門に変更する

④ 判断の勘どころ

なぜこの設計にしたか。触ってはいけない箇所。過去にやって失敗したこと

並走期間の会話で伝える。文書では伝わらない

⑤ 人のつながり

業務部門の誰に聞けばよいか。ベンダーの誰が詳しいか

実際に引き合わせる。顔を合わせる場を作る

④と⑤は、文書に書けません。だから並走期間が必要になります。3か月の並走は、この2つを渡すための時間だと考えてください。


■ テンプレートの項目

運用引き継ぎ・定着確認シートは、次の12項目で作ります。

#

項目

書くこと

1

引き継ぎの対象

システム名・業務名

2

引き渡す側/受ける側

PJ側とその担当者/運用部門とその担当者(個人名)

3

並走の期間

いつからいつまで。3段階の日付

4

文書の一覧と保管場所

受け渡す文書と、最新版かどうかの確認

5

権限の移管

アカウント名と移管の完了日

6

契約の窓口変更

契約名と、窓口の変更日

7

運用部門の体制

何名が担当するか。既存業務との兼務状況

8

教育の計画

運用部門向けの研修。内容と日程

9

完了の条件

これを満たしたら引き継ぎ完了とする条件

10

定着の確認項目

数字で測れる項目。次の節で説明

11

残る課題

引き継ぎ時点で未解決のこと。誰が引き取るか

12

完了の承認

PgM・運用部門長・業務部門長のサイン

7の運用部門の体制を書く欄を必ず入れてください。「運用部門が引き継ぎます」と書いてあっても、実際には既存業務で手一杯という状態がよくあります。何名が、どのくらいの時間を割けるのか。ここが空欄のままの引き継ぎ計画は、たいてい押しつけになっています。


■ 記入例:サンフィールド運輸 C1

項目

内容

対象

配車・運行管理システム(2025年6月2日稼働・14拠点・利用者186名)

引き渡す側

C1プロジェクト(PM 河野/技術担当2名)

受ける側

情報システム課(課長 岸本/担当 山根・藤井)+ 運行管理部(担当 小田)

並走期間

2025/06/02 〜 2025/08/29(3か月・3段階)

運用部門の体制

情報システム課2名(うち1名は他システムと兼務・本件に0.5人月/月)、運行管理部1名(0.3人月/月)

教育の計画

6月:システム構成と障害対応(4h)/7月:マスタ保守とデータ修正(4h)/8月:年次処理と繁忙期の運用(3h)

残る課題

荷主240社のうち12社の請求フォーマット対応が未完了 → C3で対応。それまでは手作業(運行管理部が引き取り)

完了の条件と定着の確認

確認項目

基準

2025/08/29 の実績

判定

問い合わせの一次解決率(運用部門だけで解決)

80%以上

86%

○

PJへのエスカレーション件数(直近4週)

週3件以下

週1.8件

○

障害対応の訓練

想定障害3件を手順書だけで対応できる

3件すべて完了

○

マスタ保守の実施

運用部門だけで1か月分を実施

7月・8月とも完了

○

文書の最新化

並走期間に出た変更がすべて反映されている

28件中28件反映

○

権限の移管

PJメンバーの管理者権限がすべて削除されている

6件中6件削除

○

契約の窓口変更

保守契約の窓口が運用部門になっている

完了(2025/07/15)

○

「一次解決率80%以上」というのが、定着を測るのにいちばん使える指標です。運用部門が自分たちだけで答えられる割合——これが引き継ぎの成否そのものです。

また「PJメンバーの管理者権限がすべて削除されている」も忘れないでください。権限が残っていると、いつまでも「河野さんに聞けばやってくれる」という状態が続きます。権限を切ることで、引き継ぎが本当に完了します。


■ 運用ルール

タイミング

やること

誰が

稼働の3か月前

運用部門を計画づくりに入れる。体制と要員を確認する

PgM・PM・運用部門長

稼働の1か月前

文書の一覧を作り、不足を洗い出す

PM・運用部門

並走期間中、毎週

問い合わせの一次解決率を記録する

運用部門

各段階の終わり

次の段階に進んでよいかを判断する

PgM・PM・運用部門長

並走期間の終わり

定着の確認項目を判定し、完了を承認する

PgM・運用部門長・業務部門長

完了の1か月後

一次解決率が維持されているかを確認する(フォローアップ)

PgM

最初の行が、もっとも大事です。運用部門を計画づくりの段階から入れる。これをやらないと、「聞いていない」「人がいない」で必ずもめます。稼働の3か月前では遅いくらいで、本来はPJの計画段階から入ってもらうのが理想です。

最後の「完了の1か月後のフォローアップ」も、入れておくとよい工夫です。PJが解散した直後に一次解決率が落ちるなら、まだ何かが渡りきっていません。


■ 活用シーン

  • PJの解散の判断:完了の条件が満たされているかで判断できます。

  • 運用部門の要員要求の根拠:必要な人月を、実績の問い合わせ件数から示せます。

  • 次のPJの計画:C1の並走期間の実績が、C2以降の計画の前提になります。

  • プログラム終結の条件:全PJの引き継ぎが完了していることが、終結の条件の1つになります。


■ よくある失敗と直し方

失敗

何が起きるか

直し方

ある日を境に一気に渡す

運用部門が対応できず、PJが呼び出され続ける

3か月かけて、対応の割合を段階的に入れ替える

文書を渡して終わり

書いていないことが起きたとき判断できない

並走期間の会話で「判断の勘どころ」を伝える

運用部門の体制を確認していない

押しつけになり、引き継ぎが形だけになる

体制欄を必須にし、計画段階から運用部門を入れる

PJメンバーの権限が残る

いつまでもPJ側に頼る状態が続く

完了の条件に「権限の削除」を入れる

定着を測っていない

問題を抱えたまま解散する

一次解決率など、数字で測れる条件を決める

残る課題を引き取る人が未定

宙に浮いたまま忘れられる

課題ごとに引き取り先を明記し、承認をとる


■ 導入効果

項目

以前のシステム更新

今回(C1)

並走の期間

2週間

3か月

解散後3か月のPJメンバーへの問い合わせ

月14件

月1件

運用部門の一次解決率

約50%(推定・測っていない)

86%

ベンダーへの追加発注(軽微な変更)

年11件・620万円

年3件・180万円

PJメンバーの管理者権限

2年後も一部が残っていた

並走終了時に全件削除

並走期間を2週間から3か月に延ばした分のコストは、PJ側の工数で約1.2人月です。一方で、ベンダーへの追加発注が年440万円減っています。引き継ぎにかける時間は、投資として見合います。


■ まとめ

  • 引き継ぎは日ではなく期間です。3か月かけて、対応の主役を入れ替えます。

  • 渡すものは5種類。文書・権限・契約に加えて、判断の勘どころと人のつながりがあります。後の2つは文書では渡せません。

  • 運用部門を計画段階から入れます。体制欄が空欄の引き継ぎ計画は、押しつけになります。

  • 完了の条件は一次解決率など数字で決めます。

  • PJメンバーの管理者権限を削除して、はじめて引き継ぎが完了します。

  • 完了の1か月後にフォローアップし、一次解決率が維持されているかを見ます。

次回は、プログラムそのものを終わらせてよいかを判断する「プログラム終結判定チェックリスト」のテンプレートを紹介します。
