未来PM
PgMテンプレート

構成プロジェクト健全性評価シートのテンプレート

プログラムには複数のプロジェクトがあります。その1本ずつが健康なのか、どこか悪いところがあるのか——それを同じものさしで見るのが、構成プロジェクト健全性評価シートです。

「うちのPJは順調です」という報告を集めても、プログラム全体の状態はわかりません。順調の基準がPMごとに違うからです。この記事では、7つの観点を5段階で評価し、PJ同士を比べられるようにする方法を紹介します。


■ 背景・よくある課題

よくある状態

なぜ起きるか

その結果

全PJが「青」と報告してくる

判定の基準がない

問題が表に出るのは手遅れになってから

PMによって「順調」の意味が違う

経験や性格で基準が変わる

PJ同士を比べられない

進捗(日程)しか見ていない

日程がいちばん目に見えやすい

要員やステークホルダーの問題を見逃す

合計点や平均点で判断する

1つの数字にまとめたくなる

1つだけ致命的に悪い観点が埋もれる

評価が「成績表」になる

PMの評価に使われている

低い点をつけなくなり、シートが機能しなくなる

最後の項目が、このシートの成否を分けます。健全性評価は、PMを評価するためのものではありません。どこに支援が必要かを見つけるためのものです。ここを取りちがえると、全PJが「4」か「5」しか報告しなくなります。


■ 7つの観点

評価するのは次の7つです。PjMのプロジェクト評価に「ステークホルダー」と「依存」を加えたものだと考えてください。

観点

見ること

点が下がるサイン

進捗

計画に対する遅れ

マイルストーンの遅れ、未完了タスクの増加

コスト

計画に対する超過見込み

EACの上ぶれ、予備費の使用

品質

成果物の完成度

不具合の件数、レビュー指摘の積み残し

要員

必要な人がそろっているか

キーパーソンの離脱、稼働率の超過、採用の未充足

スコープ

やることの範囲が固まっているか

要件の変更が続く、決まらない仕様

ステークホルダー

業務部門の協力が得られているか

レビューの遅れ、会議の欠席、反対意見

依存

他PJとのつながりが守られているか

依存先の遅れ、仕様の凍結が遅れる

「ステークホルダー」と「依存」を加える理由は、プログラムではこの2つがPJの生死を分けるからです。PJ単体では、どちらもPMの力ではどうにもならない領域です。だから点が低ければ、PgMが動くべきサインになります。


■ 5段階の判定基準

点

状態

意味

必要な対応

5

問題なし

計画どおり、または計画より良い

なし

4

軽微

ずれはあるがPJ内で吸収できる

PMが対応。報告のみ

3

注意

このままだと2に落ちる

対応策を推進会議で共有

2

要対応

PJ内では解決できない

PgMが支援。運営委員会へ報告

1

重大

PJの継続そのものが危うい

運営委員会で中断・再計画を審議

総合判定は、もっとも低い観点の点数で決めます。平均ではありません。7つのうち6つが5でも、1つが2なら、そのPJの総合は2です。

平均にしない理由は簡単です。要員が2(キーパーソンが抜けた)というPJは、他がどれだけよくても止まるからです。いちばん弱いところが、そのPJの実力です。


■ 記入例:加美乃フーズ「生産・供給改革プログラム」

食品メーカー加美乃フーズ(年商185億円・工場3か所)が進める生産・供給改革プログラム(2024年1月〜2026年6月、承認枠5億2,000万円、構成PJ4本)の、2025年9月時点の評価です。

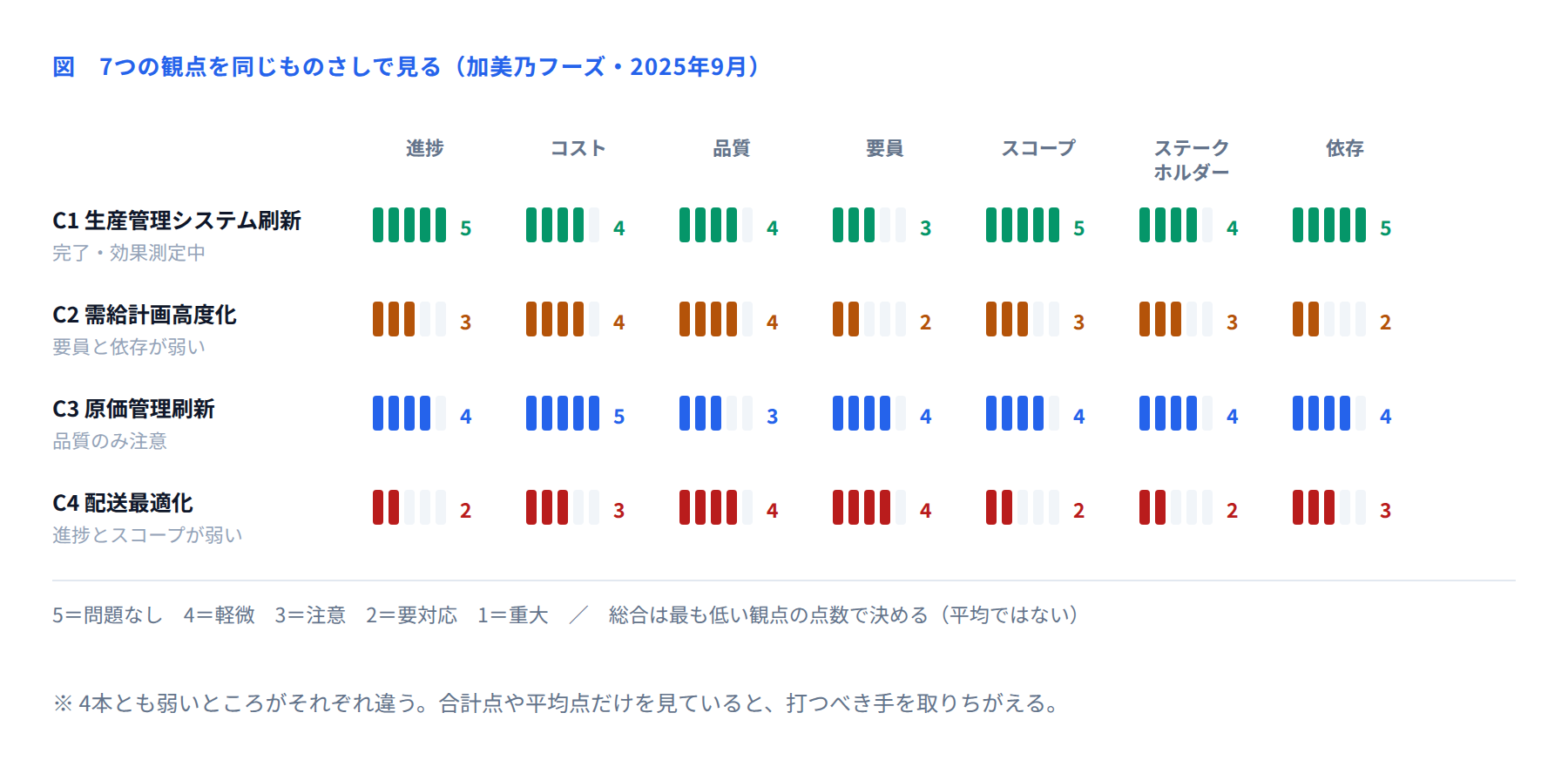

図 7つの観点の評価例

4本とも、弱いところがまったく違います。これを平均点で見ると、C2は3.0、C4は2.9とほぼ同じになってしまい、打つべき手がまったく違うことが見えなくなります。

各PJの読み方と、打つ手

PJ

総合

弱い観点

状況

PgMが打つ手

C1 生産管理システム刷新

3

要員 3

2025年2月に全3工場で稼働済み。保守要員が固まっていない

運用部門への引き継ぎ計画を10月までに確定させる

C2 需給計画高度化

2

要員 2/依存 2

生産管理の業務知識をもつ社内要員が4名しかおらず、C1の保守と取り合いになっている

C1の保守を外部委託に切り替え、社内4名をC2に集中させる

C3 原価管理刷新

3

品質 3

原価計算ロジックのテストで想定外の差異が出ている

PJ内で対応可能。推進会議で進み具合を確認するのみ

C4 配送最適化

2

進捗 2/スコープ 2/ステークホルダー 2

配送センターの業務要件が固まらず、着手から4か月で設計が終わらない

物流部長を巻き込み、要件を11月末で凍結する合意をとる

C2とC4はどちらも総合2ですが、打つ手はまったく違います。C2は要員の取り合い——これはPgMにしか解けません。C4は業務部門が決めてくれない——これも部門長を動かせるPgMの仕事です。

C3は品質3ですが、PJ内で対応できる範囲です。PgMは手を出さず、見守ります。手を出さない判断も、このシートがあるからできます。


■ テンプレートの項目

1本のPJにつき1枚のシートを作ります。項目は次のとおりです。

#

項目

書くこと

1

PJ名・PM名・評価日

基本情報

2

7観点の点数

各1〜5

3

総合判定

最低点。自動計算にしておく

4

先月からの変化

点が動いた観点と、その理由

5

3以下の観点の理由

なぜその点なのかを2〜3行で

6

PM自身が打つ手

自分の裁量でやること

7

PgMに求める支援

自分では解けないこと。ここが空欄なら2以下はつけない

8

期限

いつまでに支援が必要か

7の「PgMに求める支援」が、この評価シートの心臓部です。2以下をつけるということは、PJ内では解けないと宣言することです。ならば、何をしてほしいのかを必ず書く。逆にいえば、書けないなら3以上のはずです。


■ 運用ルール

タイミング

やること

誰が

毎月末

各PMが自分のPJのシートを記入する(15分以内で終わる分量にする)

各PM

翌月第3営業日

4本を1枚に並べ、変化した観点を洗い出す

PMO

翌月の推進会議

2以下の観点について、支援の内容と期限を決める

PgM・PM

月次報告

総合判定と、2以下の観点を運営委員会へ報告する

PgM

四半期

判定基準そのものを見直す。点のつけ方がゆるくなっていないか確認する

PgM・PMO

運用で一番大事なのは、低い点をつけたPMを責めないことです。加美乃フーズでは、2以下がついた観点について推進会議で必ず支援策を1つ決める、というルールにしています。低い点をつけると支援が来る。この経験を1回すれば、次から正直な点がつくようになります。

逆に「なぜ2なんだ」と問い詰めると、翌月からすべて4になります。シートが機能しなくなるのは、たいてい1回の会議での一言がきっかけです。


■ 活用シーン

  • 支援の優先順位を決める:2以下の観点が多いPJから手をつけます。

  • 要員の融通を判断する:要員の点が5のPJから2のPJへ、という判断ができます。

  • ステージゲートの入力:健全性の推移が、次に進むかどうかの判断材料になります。

  • PMの交代を考えるとき:シートの推移を見れば、PJの構造的な問題か、PMの力量の問題かを切り分けやすくなります。

  • 新任PgMの状況把握:着任時に過去6か月分を読めば、全PJの弱点が1時間でつかめます。


■ よくある失敗と直し方

失敗

何が起きるか

直し方

合計点や平均点で判断する

致命的に悪い観点が埋もれる

総合は最低点で決める。自動計算にする

PMの人事評価に使う

低い点がつかなくなる

評価には使わないと明言する。支援のための道具だと繰り返し伝える

低い点を問い詰める

翌月から全部4になる

2以下には必ず支援策を1つ決める運用にする

観点が多すぎる

記入に時間がかかり、形だけになる

7観点にしぼる。記入は15分以内で終わる分量にする

判定基準が文書化されていない

PMごとに基準が変わる

5段階の基準を1枚にまとめ、PM着任時に読み合わせる

支援欄が空欄のまま2をつける

PgMが何をすればいいかわからない

支援欄が空欄なら2以下をつけられないルールにする


■ 導入効果

項目

導入前

導入後

「順調」以外の報告があったPJ

4本中0〜1本

4本中2〜3本

問題を認識してから支援が始まるまで

平均7週間

平均2週間

PgMが支援に動いた件数

四半期に1〜2件

四半期に6〜8件

要員の融通が成立した件数

年1件

年5件

シートの記入にかかる時間

—

PM1人あたり月12分

「順調以外」の報告が増えたのは、悪くなったからではありません。見えるようになったからです。それが健全性評価の目的です。


■ まとめ

  • 構成プロジェクト健全性評価シートは、全PJを同じものさしで見るための道具です。

  • 観点は7つ。進捗・コスト・品質・要員・スコープ・ステークホルダー・依存です。後ろの2つがプログラム特有です。

  • 総合判定は最低点で決めます。平均にすると、致命的な観点が埋もれます。

  • 2以下をつけるときは「PgMに求める支援」を必ず書きます。書けないなら3以上です。

  • PMの人事評価には使いません。低い点に支援が返ってくる経験を1回作ると、正直な点がつくようになります。

次回は、できあがったしくみを現場へ広げていくための「移行・展開計画表(ロールアウト計画)」のテンプレートを紹介します。
