PMBOK第7版と第8版は何が違うのか

PMBOKガイドは、2025年11月に英語版の第8版が、2026年4月に日本語版がリリースされました。第7版から4年半ほどでの改訂になります。

第7版は、それまでの版と大きく性格が変わった版でした。第8版はそこからさらに動いています。手元にある版が古いのかどうか、何を読み直すべきかを判断するために、3つの版の違いを整理しておきます。


■ 3つの版の構成

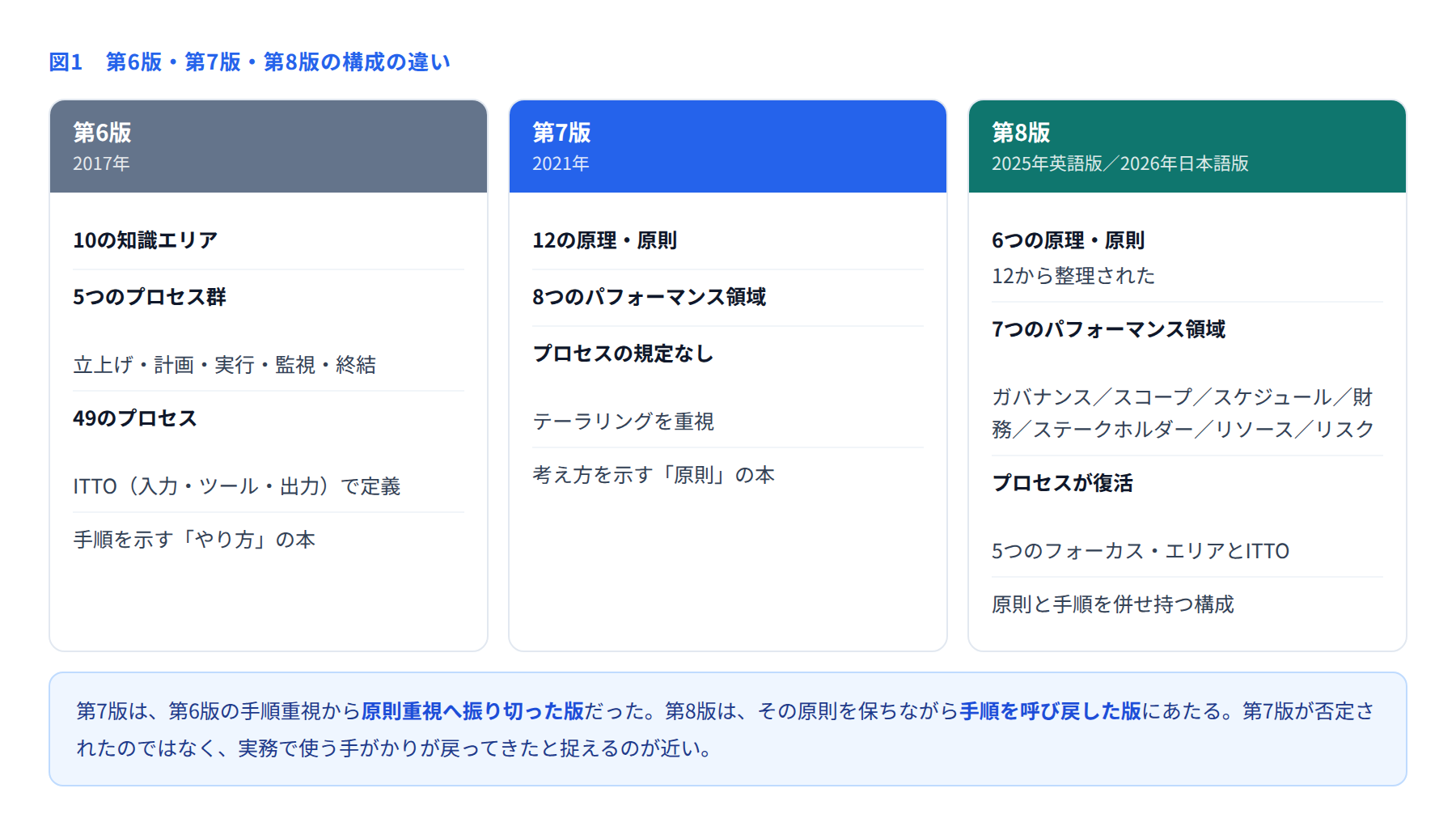

PMBOK第6版・第7版・第8版の構成を比べた図


■ 第6版は「手順の本」だった

第6版までのPMBOKは、10の知識エリアと5つのプロセス群を掛け合わせ、49のプロセスを定義する構成でした。各プロセスには入力(Input)、ツールと技法(Tools & Techniques)、出力(Output)が定められており、頭文字をとってITTOと呼ばれます。

「何を用意して、何を使って、何を作るか」が明示されているため、手順書として使えました。一方で、小規模な案件やアジャイル型の開発には重すぎるという指摘が長く続いていました。


■ 第7版は「原則の本」に振り切った

2021年の第7版は、知識エリアとプロセスの記述をやめました。代わりに12の原理・原則と8つのパフォーマンス領域を置き、「状況に合わせて自分たちで組み立てる(テーラリング)」という考え方を前面に出しました。

これは大きな転換でした。開発手法が多様化し、予測型だけでは現実に合わなくなっていたためです。ただし現場では、次のような戸惑いも生まれました。

  • 何から手をつければよいのかが書かれていない

  • 新任のPMにとって、判断の手がかりが少ない

  • 組織の標準を作る際に、参照できる手順がない

原則を理解している人にとっては自由度の高い版でしたが、これから学ぶ人には抽象的でした。


■ 第8版は手順を呼び戻した

第8版は、第7版の原則重視を維持しながら、第6版的な要素を組み戻した構成になっています。報じられている主な変更点は次のとおりです。

  • 原理・原則が12から6に整理された

  • パフォーマンス領域が8から7に再編された:ガバナンス、スコープ、スケジュール、財務、ステークホルダー、リソース、リスクという構成で、管理対象がより具体的な名称になった

  • プロセスが復活した:立ち上げ・計画・実行・監視コントロール・終結の5つが「フォーカス・エリア」として置かれ、ITTOの考え方も戻っている

  • プロジェクト・ライフサイクルの記述が加わった

注目すべきは、パフォーマンス領域の名称です。第7版では「計画」「デリバリー」「測定」といった活動の名前でしたが、第8版ではスコープ、スケジュール、財務、リスクと、第6版の知識エリアに近い呼び方に戻っています。管理対象が名前から分かる構成になったと言えます。


■ 第7版は無駄になったのか

なりません。第8版は第7版を否定したものではなく、原則を残したまま実務の手がかりを足した版です。

テーラリングの考え方、価値を中心に置く姿勢、パフォーマンス領域という発想は第8版にも引き継がれています。第7版で学んだことは、そのまま土台として使えます。

構図としては、第6版の「手順」と第7版の「原則」を、第8版が統合したと捉えるのが近いでしょう。振り子が一度振り切れて、中間に戻ってきた形です。


■ どの版を読むべきか

立場によって答えが変わります。

  • これからPMを学ぶ人:第8版。手順と原則の両方が載っているため、独学の出発点として扱いやすい

  • PMP試験を受ける人:試験の出題範囲は試験内容概要(ECO)で定義されており、PMBOKの版と直結しているわけではありません。ただし改訂の影響はあるため、受験前にPMIの公式情報で最新の出題範囲を確認してください

  • 組織の標準を作る人:第8版。プロセスとフォーカス・エリアが定義されているため、社内標準の骨格に使いやすい

  • すでに第7版で実務を回している人:急ぐ必要はありません。差分を押さえておき、標準を改訂する機会に合わせて移行すれば十分です


■ 入手方法

PMI会員であれば、PMI公式サイトから日本語版PDFを無料でダウンロードできます(Learning → Standards, PMBOK Guide から言語を選択)。PMI日本支部の会員向けダウンロードサービスも利用できます。市販の書籍版も流通しています。


■ 読むときの注意

どの版にも共通することですが、PMBOKはそのまま適用する手順書ではありません。組織の規模、業界、契約形態、チームの成熟度によって、使う部分と使わない部分が変わります。

第8版でプロセスが戻ったことを「これに従えばよい」と受け取ると、第6版の時代に指摘されていた重さが再現します。テーラリングの原則は第8版でも維持されており、自分たちの現場に合わせて取捨選択する前提は変わっていません。

版の違いを押さえる価値は、どれが正解かを知るためではなく、何が変わらずに残ったかを見極めるところにあります。3つの版を通じて残っているものが、プロジェクトマネジメントの核にあたる部分です。
