プロジェクトの終結と教訓の蓄積

多くのプロジェクトは、終わるのではなく、消えていきます。稼働日を過ぎ、メンバーが一人また一人と別の案件に移り、気づけば誰も残っていない。終結の手続きを踏まないまま自然消滅する形です。

これが問題なのは、事務手続きが残るからだけではありません。そのプロジェクトで得たものが、何も次に渡らないからです。同じ規模の案件を来年また受注したとき、今回と同じ失敗を繰り返すことになります。


■ 終結でやること

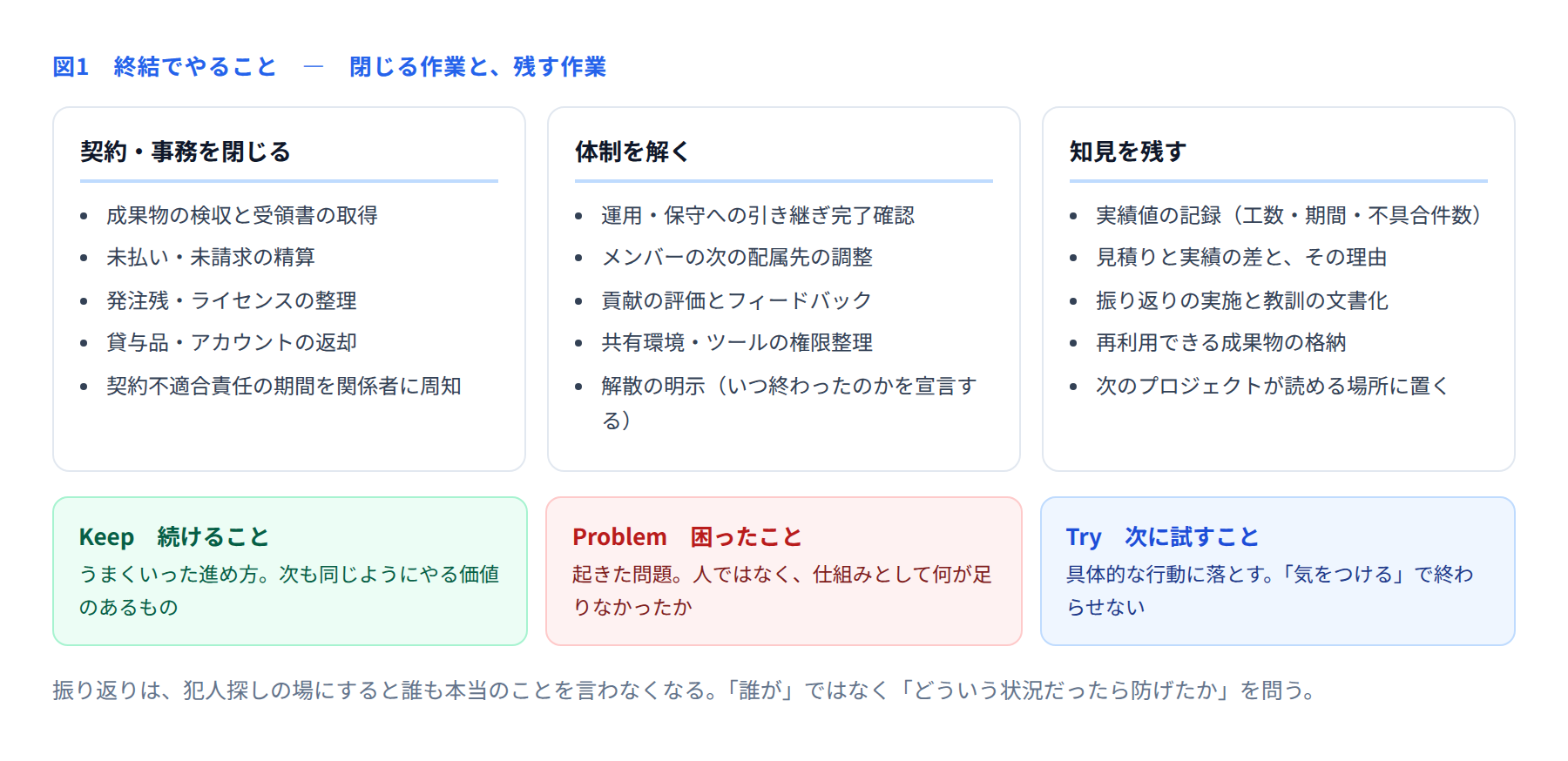

終結でやる作業とKPTによる振り返りの枠組みを示した図

大きく3つに分かれます。契約と事務を閉じること、体制を解くこと、そして知見を残すこと。最初の2つは誰かが催促してくれますが、3つ目は誰も催促しません。だから意識的に計画へ組み込む必要があります。


■ 「終わった」を宣言する

意外に効果があるのが、終了を明示することです。

いつまでも終わらないプロジェクトでは、メンバーが次の仕事に集中できません。問い合わせが来るたびに戻される状態が続き、心理的にも区切りがつきません。「◯月◯日をもって本プロジェクトは終結し、以降は運用・保守体制で対応します」と関係者に通知することで、線が引かれます。

あわせて、その後の窓口を明記します。線を引くだけで受け皿を示さないと、結局は個人に連絡が来続けます。


■ 実績値を記録する

知見を残す作業のうち、最も手軽で、最も効くのがこれです。

  • 当初の見積り工数と、実績工数

  • 当初の期間と、実際の期間

  • フェーズごとの工数配分

  • 不具合の件数と、発見された工程の内訳

  • 変更要求の件数と、それによる追加工数

これらは集計するだけで、次の案件の類推見積りに使えます。「前回、同規模の案件で見積りの1.3倍かかった」という事実が一行あるだけで、次の見積りの説得力が変わります。

重要なのは、差が出た理由もあわせて書くことです。数字だけ残しても、なぜそうなったかが分からなければ次に活かせません。「要件定義が2か月延びた。原因は決裁者が途中で交代したこと」といった一文が、次のプロジェクトのリスク一覧の1行目になります。


■ 振り返りの進め方

振り返り(レトロスペクティブ)は、やり方を間違えると逆効果になります。犯人探しの場になった瞬間に、誰も本当のことを言わなくなるためです。

KPTという枠組みが広く使われています。Keep(続けること)、Problem(困ったこと)、Try(次に試すこと)の3つに分けて出し合う方法です。単純ですが、Keepから始めることで場の空気が作られ、Problemを出しやすくなります。

進めるうえでの要点は3つです。

  • 「誰が」ではなく「どういう状況だったら防げたか」を問う:個人の注意不足に帰着させると、対策が「気をつける」で終わる

  • 解散する前にやる:メンバーが散ってからでは集まらない。稼働後の落ち着いた時期に日程を押さえておく

  • Tryを具体的な行動にする:「コミュニケーションを改善する」ではなく「キックオフで決裁者を必ず特定する」のように、次回そのまま実行できる形にする


■ 教訓を「読まれる場所」に置く

振り返りの最大の失敗は、議事録を作って終わることです。誰も読まない場所に置かれた教訓は、存在しないのと同じです。

現実的な工夫はいくつかあります。プロジェクト計画のテンプレートにチェック項目として組み込む。リスク一覧の初期版に、過去に顕在化したリスクをあらかじめ入れておく。キックオフの資料に「過去案件からの教訓」の一枚を入れる。

文書として残すよりも、次のプロジェクトの手順に埋め込むほうが確実に伝わります。読む努力を必要としない形にするということです。


■ メンバーへの還元を忘れない

終結は、事務作業であると同時に、人に関する作業でもあります。

関わったメンバーに、何がうまくいき、何が評価されたのかを伝えます。とくに社外のメンバーや他部門からの応援については、その人の上長に貢献を伝えると、次に協力を仰ぎやすくなります。

プロジェクトは一度きりでも、人との関係は続きます。終わり方は、次のプロジェクトの始めやすさに直結します。


■ チェックリスト

  • 検収と受領の手続きが完了しているか

  • 運用・保守への引き継ぎが完了しているか

  • 終結の宣言と、以降の窓口を関係者に通知したか

  • 見積りと実績の差、その理由を記録したか

  • 解散前に振り返りを実施したか

  • Tryが具体的な行動になっているか

  • 教訓を次の手順・テンプレートに反映したか

  • メンバーと、その上長に貢献を伝えたか

終結は、プロジェクトの中で最も省略されやすい工程です。納品が済めば成果は出ているため、誰も困らないように見えます。しかし、ここを省いた組織は毎回ゼロから始めることになります。終わらせ方を決めておくことは、次を楽にするための投資です。
