移行・カットオーバー計画の要点
開発が終わっても、プロジェクトは終わりません。作ったものを実際の業務に載せ替える移行(カットオーバー)が残っています。そして、プロジェクトが最も派手に失敗するのは、たいていこの工程です。
理由は単純で、やり直しがきかないからです。設計の誤りは直せますが、本番データを壊した夜は取り返せません。移行計画は、その一晩を無事に越えるための準備です。

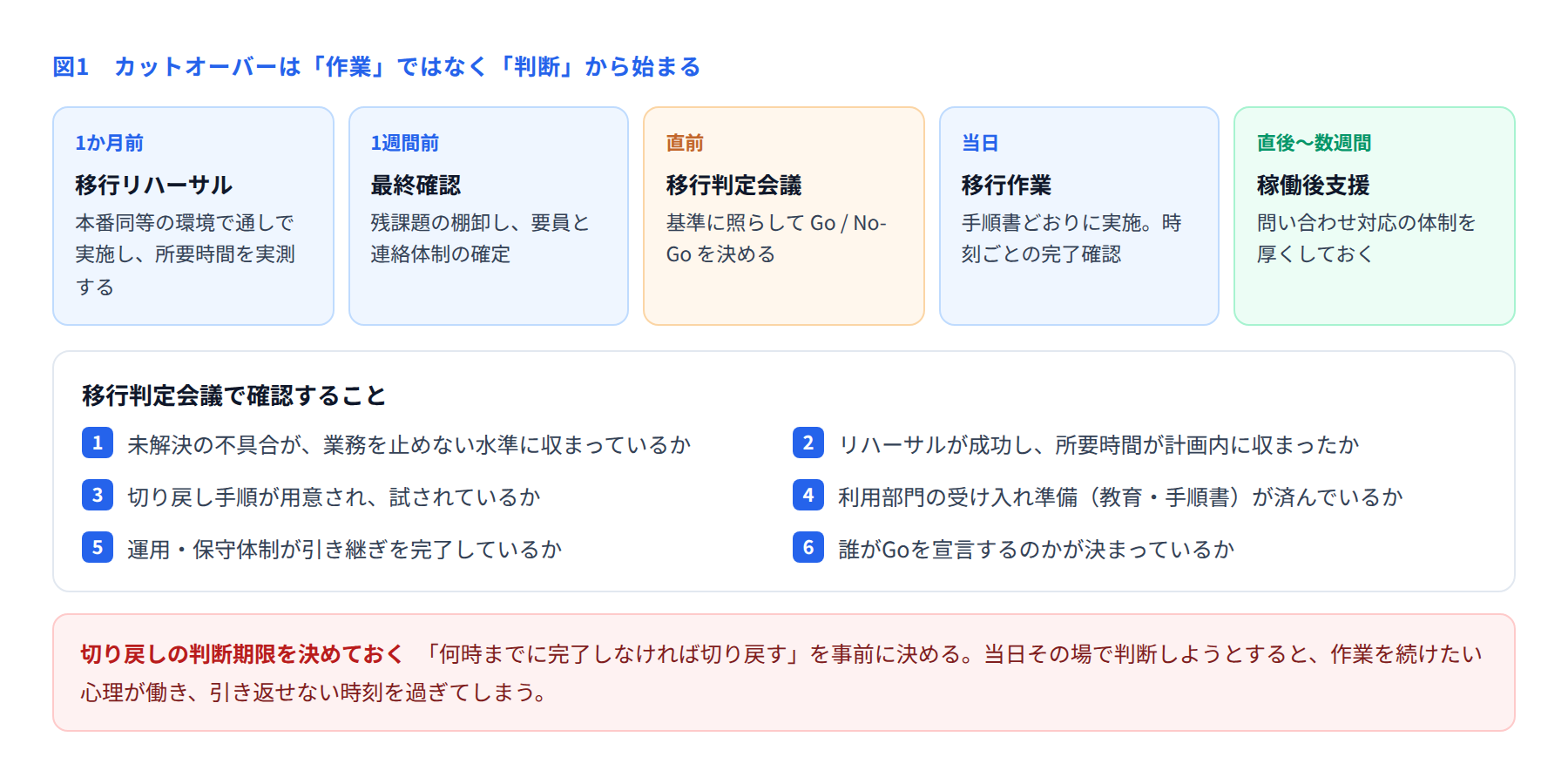

■ 移行までの流れ

この流れで最も省略されやすいのが移行リハーサルです。日程が押してくると「本番でやれば同じだから」と省きたくなりますが、リハーサルの目的は手順の確認だけではありません。所要時間の実測にあります。
データ移行に何時間かかるかは、実際に流してみないと分かりません。「8時間で終わる想定」が実際には14時間かかると判明するのは、リハーサルをやった場合だけです。本番当日に判明すれば、業務開始時刻に間に合いません。
■ 移行方式を選ぶ
新旧システムの切り替え方には、いくつかの型があります。
一斉移行(ビッグバン):ある日を境にすべて切り替える。期間が短く費用も抑えられるが、失敗したときの影響が最大になる
段階移行:拠点ごと、業務ごとに順次切り替える。リスクは小さいが、移行期間中は新旧が並走し、データの整合を保つ仕組みが必要になる
並行稼働:一定期間、新旧の両方を動かして結果を突き合わせる。最も安全だが、現場は二重入力を強いられる
どれが正解ということはなく、業務を止められる時間の長さと、失敗したときの影響の大きさで決まります。重要なのは、選んだ理由を関係者と共有しておくことです。並行稼働を選べば現場の負荷が上がり、一斉移行を選べばリスクが上がる。どちらの負担を引き受けるかという選択だからです。
■ 切り戻しを前提に設計する
移行計画で最も重要なのは、うまくいく手順ではなく、うまくいかなかったときに戻る手順です。
どの時点まで戻れるのか(バックアップの取得時点)
戻すのに何時間かかるのか
戻した場合、業務はどう回すのか
何時までに完了しなければ戻すと判断するのか
最後の項目を事前に決めておくことが決定的です。当日その場で判断しようとすると、「あと少しで終わりそうだ」という心理が働き、引き返せる時刻を過ぎてしまいます。「午前4時までに完了していなければ切り戻す」と紙に書いておき、その時刻に判断する人を決めておきます。
そして、切り戻し手順もリハーサルで試しておきます。試していない手順は、手順書があっても使えません。
■ データ移行で起きること
技術的に最も手間がかかるのがデータ移行です。想定外は、ほぼ既存データの側から出てきます。
必須項目が空になっている行がある:旧システムでは任意だった項目が、新システムでは必須になっている
文字コードや桁数が合わない:機種依存文字、想定より長い住所、半角カナ
マスタに存在しないコードが使われている:運用でしのいできた「裏コード」
重複した顧客・取引先が登録されている:名寄せが必要になる
これらは仕様書を読んでも出てきません。早い段階で実データを抽出し、件数と内容を確認する作業(データプロファイリング)を挟むことで、設計に間に合います。移行直前に発見すると、手作業での修正を強いられます。
■ 業務側の準備を忘れない
移行は情報システムだけの作業ではありません。利用部門の準備が整っていなければ、稼働初日に業務が止まります。
操作教育を、稼働直前ではなく余裕をもって実施する
業務手順書を新システムに合わせて改訂する
稼働直後の問い合わせ窓口を決め、人を配置する
繁忙期と重ならない日程を選ぶ(月末・期末・決算期を避ける)
とくに最後の項目は、日程を決める最初の段階で確認します。月初の処理が集中する日に移行するような計画は、それだけで難度が跳ね上がります。
■ 稼働後の数週間も計画に含める
移行が完了した時点で解散してしまうプロジェクトがありますが、問い合わせが最も多いのは稼働直後の1〜2週間です。
この期間の体制を、あらかじめ計画に含めておきます。開発メンバーが一定期間は対応に入れる状態にしておき、落ち着いたところで運用・保守へ引き継ぐ。この期間を計画に入れていないと、メンバーは次の案件に移っており、誰も答えられない状況になります。
■ チェックリスト
移行リハーサルを本番同等の環境で実施したか
所要時間を実測し、計画に反映したか
切り戻し手順を用意し、試したか
切り戻しの判断時刻と判断者を決めたか
実データのプロファイリングを済ませたか
利用部門の教育と手順書改訂が終わっているか
繁忙期を避けた日程になっているか
稼働後1〜2週間の支援体制が確保されているか
移行は、プロジェクトの中で唯一、やり直しのきかない工程です。だからこそ、判断の基準と引き返す手順を先に決めておくことが、当日の冷静さを支えます。準備の質が、そのまま当日の余裕になります。
