見積り精度が2倍になったWBSの作り直し

「見積りが甘かった」。プロジェクトの振り返りでよく出る言葉です。しかしこの言葉からは、次に何をすればよいかが出てきません。どこが甘かったのかが分からないからです。

この事例は、2回のリリースで続けて3割の超過を出した現場が、WBSの作り直しによって見積りの乖離をおよそ半分にした記録です。会社名・数字はすべて架空ですが、記事の中で辻褄が合うように作っています。


■ 会社と案件の前提

項目

内容

会社名(架空)

東和エナジー株式会社

業種

電力小売(新電力)

年商

340億円

従業員数

210名

契約件数

低圧28万件/高圧3,200件

案件名

需給管理・料金計算システムの刷新(フェーズ2)

期間

2024年10月1日 〜 2026年1月5日 最終リリース(15か月)

リリース

4回(R1:2025/3/3、R2:2025/6/2、R3:2025/9/1、R4:2026/1/5)

承認予算枠

3億1,000万円(計画額 + 予備費20%)

当初計画額

296人月 × 87万円 = 2億5,752万円

新規開発規模

138KStep

この会社では、過去のプロジェクトでも見積りの超過が続いていました。そのため予算には最初から20%の予備費(5,150万円)が積まれています。「どうせ外れる」ことを前提にした予算です。それ自体が、見積りの信頼度を物語っていました。


■ 当初の計画と、R1・R2の結果

区分

当初見積り

R1(契約・顧客管理)

62人月

R2(需給管理)

74人月

R3(料金計算)

66人月

R4(請求・入金)

52人月

プロジェクト管理・共通基盤

42人月

合計

296人月

R1は2025年3月3日にリリースされましたが、実績は81人月。見積り62人月に対して19人月、30.6%の超過でした。

振り返りの会議では「今回は仕様変更が多かった」「思ったより連携が複雑だった」という話が出ました。もっともらしい説明ですが、次のR2の見積りには何も反映できません。どこがどれだけ甘かったのかが、数字で出てこなかったからです。

結果、R2も同じことが起きます。見積り74人月に対して実績95人月、28.4%の超過。2回で合計40人月、金額にして3,480万円の超過でした。予備費5,150万円の68%を、前半2回で使い切ったことになります。


■ なぜ「どこが甘かったか」が分からなかったのか

2025年6月、R2のリリース直後に、PMは当時のWBSを一枚ずつ見直しました。そこで分かったのは、WBSが見積りを検証できる形になっていないということでした。

項目

当時のWBS

階層

2階層(大分類 → 機能名)

末端の作業数

34項目(R1・R2の範囲)

末端の平均工数

4.0人月/項目

作業の種類の区別

なし(設計・実装・テストが1つの項目に混ざっている)

成果物の定義

なし

見積りの根拠

「過去の類似案件から」

末端が4人月ある作業は、進捗を聞いても「7割くらいです」としか答えられません。何をもって7割なのかを確かめる手がかりがないからです。そして終わってみて6人月かかったとしても、設計が長引いたのか、テストが多かったのかが分かりません。

つまり、この形のWBSでは毎回「見積りが甘かった」で終わるしかなかったのです。


■ WBSを作り直した

2025年6月の1か月を使って、R3・R4の範囲のWBSを作り直しました。決めたルールは5つです。

  1. 末端の作業は1人月(20人日)以内にする:超えるものは分ける

  2. 末端の作業には、必ず成果物を1つ定める:設計書○章、モジュール○本、テストケース○本など、数えられるもの

  3. 作業の種類を分ける:設計/実装/テスト/レビュー/修正 の5つ

  4. 見積りは「成果物の量 × 単位あたりの人日」で出す:根拠の欄に、必ずこの式を書く

  5. 100%ルールを守る:親の工数は、子の合計と一致させる。親に「その他」を置かない

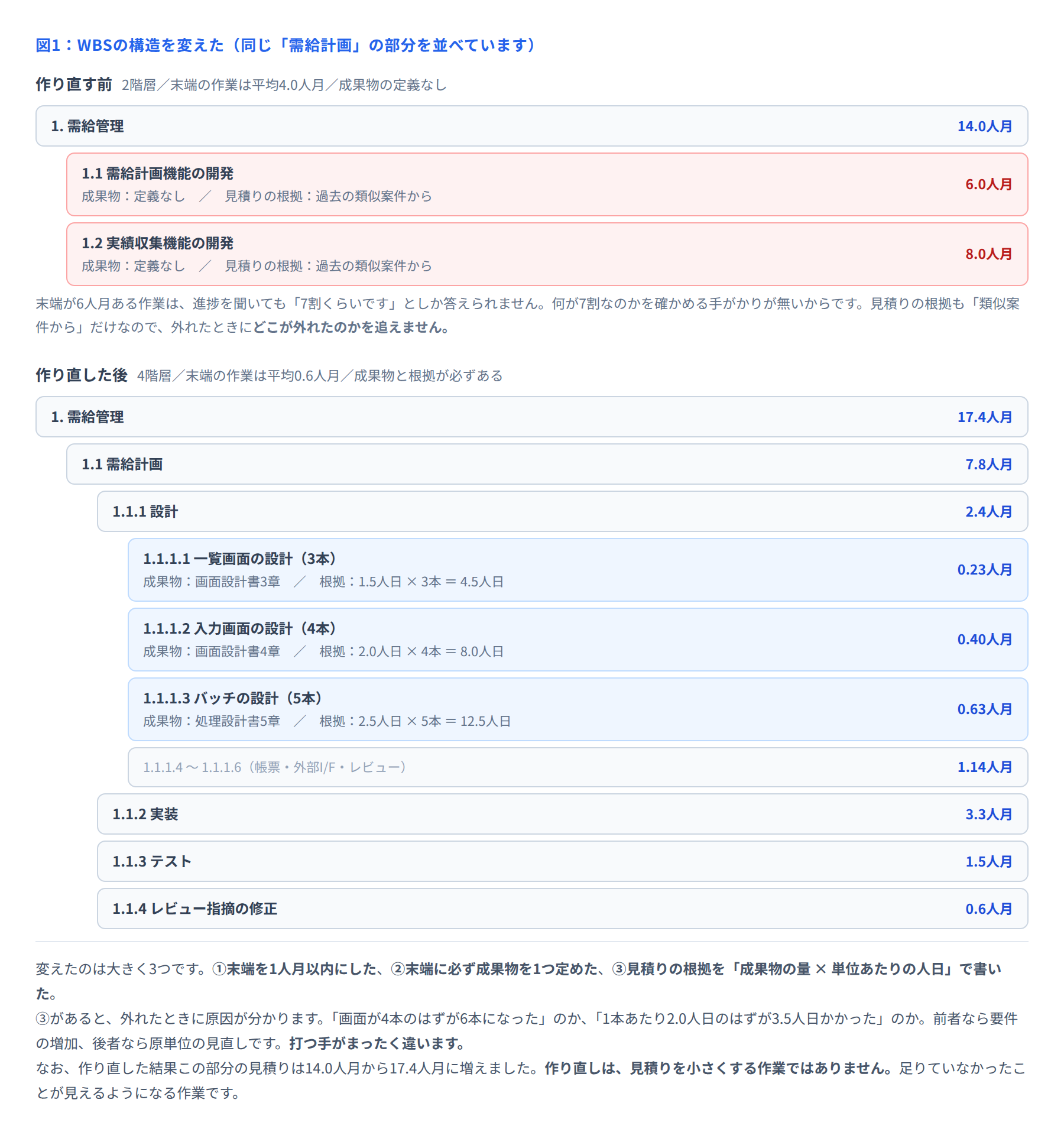

図1 WBSの構造を変えた

4つめの「単位あたりの人日」は、R1・R2の実績から作りました。これがあると、見積りが感覚ではなく計算になります。

成果物

単位

設計

実装

テスト

合計(人日)

画面(一覧)

1本

1.5

2.5

2.0

6.0

画面(入力)

1本

2.0

3.5

3.0

8.5

帳票

1本

1.5

2.0

1.5

5.0

バッチ

1本

2.5

4.0

3.5

10.0

外部I/F

1本

3.0

4.5

4.5

12.0

マスタ保守

1機能

1.0

1.5

1.5

4.0

この表を「原単位表」と呼んでいます。作るのは大変ではありません。R1・R2の実績を、成果物の本数で割るだけです。すでに終わったプロジェクトの数字が、次の見積りの材料になります。


■ 実際の見積り例:需給計画サブ機能

原単位表を使うと、見積りはこうなります。R3に含まれる「需給計画サブ機能」の例です。

成果物

本数

単位あたり(人日)

小計(人日)

画面(一覧)

3本

6.0

18.0

画面(入力)

4本

8.5

34.0

帳票

2本

5.0

10.0

バッチ

5本

10.0

50.0

外部I/F

2本

12.0

24.0

小計

―

―

136.0

レビュー・修正(15%)

―

―

20.4

合計

―

―

156.4人日 = 7.8人月

旧WBSでの見積りは「需給計画機能の開発 6.0人月」の1行でした。新しい見積りは7.8人月です。1.8人月、30%増えています。

実績は8.2人月でした。旧WBSの見積り6.0人月に対しては36.7%の超過ですが、新しい見積り7.8人月に対しては5.1%です。同じ作業でも、見積り方で「超過」の見え方がまったく変わります。

ここで大事な点を1つ。WBSの作り直しは、見積りを小さくする作業ではありません。むしろ増えます。増えるのは、それまで数えていなかった作業が見えるようになるからです。


■ 増えた見積りを、どう予算に収めたか

新WBSでR3・R4を見積り直すと、次のようになりました。

区分

旧WBSの見積り

新WBSの見積り

差

R3(料金計算)

66人月

72人月

+6人月

R4(請求・入金)

52人月

52人月

0

R1・R2ですでに40人月超過しているうえ、R3がさらに6人月増える。このままでは予備費を使い切ります。そこで、R3とR4のスコープを削りました。

リリース

削った機能

削減

確定見積り

R3

需要予測の高度化機能

10人月

62人月

R4

帳票カスタマイズ機能

8人月

44人月

削る判断ができたのは、新WBSでは削る対象が特定できたからです。旧WBSの「料金計算機能の開発 66人月」という1行からは、何を削れば何人月減るのかが出てきません。末端が0.6人月まで分かれていれば、「この機能群の18項目、合計10.2人月を第2期へ」と言えます。


■ 結果:乖離がおよそ半分になった

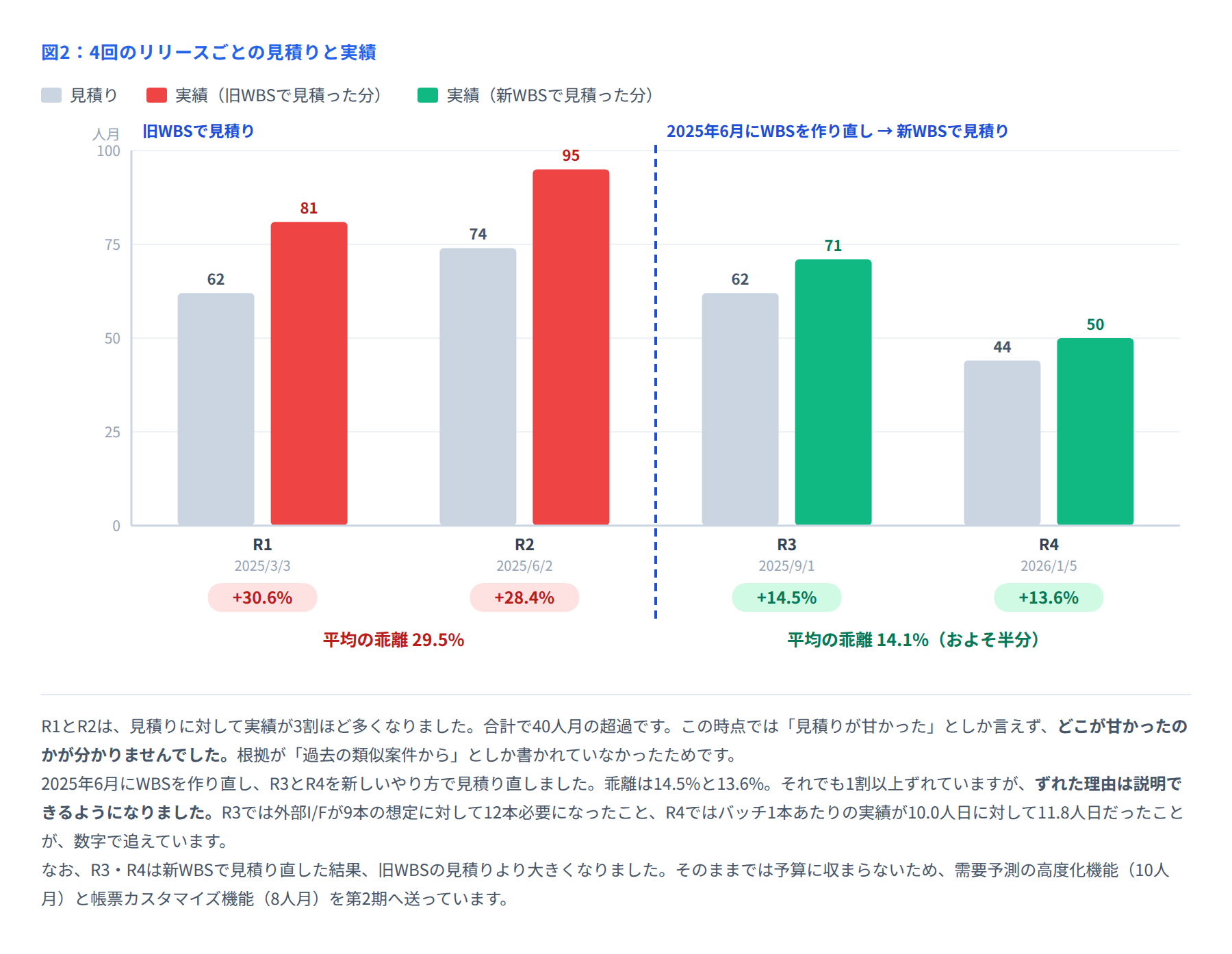

図2 リリースごとの見積りと実績

リリース

見積り

実績

乖離

見積りのやり方

R1(2025/3/3)

62人月

81人月

+30.6%

旧WBS

R2(2025/6/2)

74人月

95人月

+28.4%

旧WBS

R3(2025/9/1)

62人月

71人月

+14.5%

新WBS

R4(2026/1/5)

44人月

50人月

+13.6%

新WBS

前半の平均29.5%に対し、後半は14.1%。乖離がおよそ半分になりました。

ただし、まだ1割以上ずれています。ここで大事なのは、ずれた理由が説明できるようになったことです。

リリース

ずれの内訳

人月

R3

外部I/Fが9本の想定に対し12本必要だった(要件の増加)

+1.8

R3

料金計算バッチ1本あたりが10.0人日に対し12.5人日(原単位のずれ)

+3.3

R3

結合テストの修正が想定の15%に対し22%(原単位のずれ)

+3.9

R4

バッチ1本あたりが10.0人日に対し11.8人日(原単位のずれ)

+4.2

R4

入金消込画面の仕様追加(要件の増加)

+1.8

この内訳があると、次の打ち手が分かれます。「要件の増加」なら変更管理の問題、「原単位のずれ」なら原単位表の見直しです。R4の見積りでは、R3の実績を受けてバッチの原単位を10.0人日から11.5人日に修正しています。それでも11.8人日かかったので、次は12.0人日にする予定です。

原単位表は、使うたびに精度が上がります。これが、作り直しのいちばん大きな効果かもしれません。


■ 結果(QCD)

観点

合格ライン

実績

判定

Q(品質)

受入テスト 0.25件/KStep 以下

0.19件/KStep(26件 ÷ 138KStep)

達成

C(コスト)

承認枠 3億1,000万円 以内

2億9,493万円(339人月・枠の95.1%)

達成

D(納期)

2026年1月5日 最終リリース

2026年1月5日 リリース

達成

実績は339人月、計画296人月に対して43人月(14.5%)の超過です。そのうち40人月は、WBSを作り直す前のR1・R2で発生しています。R3・R4の超過は合計15人月ですが、スコープを18人月削っているので、実質は差し引きで収まりました。

予備費5,150万円のうち、使ったのは3,741万円(72.6%)です。


■ 管理帳票の実物

課題管理表

ID

内容

影響

期限

状態

I-012

R1の実績が見積りを30.6%超過したが、原因を工程別に分解できない

R2以降の見積り精度

2025/3/21

完了

I-021

R2も28.4%超過。予備費の68%を前半2回で使用

R3・R4の予算不足

2025/6/13

完了

I-023

WBSの末端が平均4.0人月で、進捗も見積りも検証できない

―(WBS作り直しで解消)

2025/6/27

完了

I-029

R3で外部I/Fが9本の想定に対し12本必要と判明

R3 +1.8人月

2025/7/18

完了

I-035

第2期へ送った2機能の実施時期を、利用部門に説明できていない

運用開始後の問い合わせ

2025/10/17

完了

リスク管理表

ID

リスク

発生度

影響

監視する数字

対応

R-03

見積りの乖離が改善せず、予備費を使い切る

高

R4の実施不可

リリースごとの乖離率(目標15%以内)

各リリース後に原単位表を更新し、次の見積りに反映する

R-07

原単位表が現場に使われない

中

見積りが元のやり方に戻る

見積り根拠欄の記入率(目標100%)

WBSの様式で根拠欄を必須項目にし、空欄では承認しない

R-11

末端を細かくしたことで、WBSの維持管理が回らなくなる

中

WBSが更新されず形骸化

週次の更新件数と未更新項目数

末端の下限を0.25人月(5人日)とし、細かくしすぎない

R-15

電力の制度改正で料金計算の要件が変わる

中

R3 +15人月

資源エネルギー庁の制度検討の公開状況

制度対応は別枠の予算として、プロジェクト予算と分ける

R-11に注目してください。細かくしすぎることもリスクです。末端を0.1人月まで分けると、WBSの項目が千を超え、誰も更新しなくなります。この案件では下限を0.25人月(5人日)と決めました。

TODO

内容

担当

期限

状態

R1・R2の実績から原単位表を作成

PM・ベンダーPL

2025/6/13

完了

R3・R4のWBSを新ルールで作り直す(178項目)

ベンダーPL

2025/6/27

完了

第2期へ送る2機能を部門長会議で承認

PM

2025/7/4

完了

R3実績を反映して原単位表を更新

PM

2025/9/12

完了

原単位表を保守開発チームにも展開

PM

2026/1/16

完了


■ 振り返りと、自分の現場で使うなら

まず反省点です。

  • R1の超過の時点で動くべきだった:2回続けてから動いている。R1の振り返りで「原因を工程別に出せない」と気づけたはず

  • WBSの作り直しに1か月かかった:R3の着手が遅れ、その分を残業で吸収した。もっと早い段階でやっていれば楽だった

  • 原単位表を、R1の実績だけで作れば早かった:R2を待つ必要はなかった

次に効いた点です。

  • 見積りの根拠を式で書いた:外れたときに、要件が増えたのか原単位がずれたのかが分かれる

  • 末端に成果物を定めた:進捗が「7割くらい」から「画面7本のうち5本完了」に変わった

  • 作り直しで見積りが増えることを、隠さず報告した:増えた分をスコープ調整で吸収する話に持ち込めた

  • 末端の下限も決めた:細かくしすぎて更新されなくなる失敗を避けられた

最後に、明日から使える形にまとめます。WBSを一から作り直すのが大変なら、まず根拠欄だけ足してみてください。

  1. いまのWBSに「見積りの根拠」の欄を1つ足す:そして「○本 × ○人日」の形で書けるか試してみる

  2. 書けない項目に印をつける:書けない項目は、中身が分かっていない項目です。そこが超過します

  3. 終わった作業の実績を、成果物の本数で割る:これが原単位です。3〜4種類あれば、次の見積りに使えます

そして覚えておいていただきたいことを1つ。見積りを当てることが目的ではありません。外れたときに、どこがどれだけ外れたかを説明できるようにすることが目的です。説明できれば、次は直せます。説明できなければ、次も同じだけ外れます。
