EVMで予算超過を4か月前に検知し、着地を予算内に戻した事例

この事例は、予算超過をどこで見つけ、どうやって元に戻したかの全記録です。住宅設備メーカーの基幹システム刷新で、2025年4月末にCPI(コスト効率指数)0.81を確認しました。このまま進めば着地は3億6,300万円、承認枠を4,300万円超える計算です。ここから施策を打ち、最終的には3億1,080万円、承認枠の97.1%で着地しました。

ただし、この事例には反省点もあります。異常のサインは、実は4月よりずっと前に出ていました。それを見送った理由と、見送らないためにどうすればよかったかも、後半で正直に書きます。会社・数字はすべて架空ですが、記事の中で辻褄が合うように作っています。


■ 会社と案件の前提

項目

内容

会社名(架空)

ハルタ工機株式会社

業種

住宅設備メーカー(給湯器・水栓・浴室ユニット)

年商

210億円

従業員数

1,180名

生産拠点

3拠点

国内代理店

640社

取扱型番

2,400型番

案件名

基幹システムのうち「見積・受注・出荷」領域の刷新

期間

2024年10月1日 〜 2025年12月1日 本番稼働(14か月)

承認予算枠

3億2,000万円

当初計画額(BAC)

350人月 × 84万円 = 2億9,400万円

新規開発規模

128KStep

代理店からの引き合いを受けて見積を出し、受注し、3拠点のどこから出荷するかを決めるまでを扱う領域です。住宅設備は型番が多く、しかも「この組み合わせでは受注できない」「この地域は納期が延びる」といった条件が型番ごとに付きます。この点が、後で効いてきます。


■ 何を「成功」とみなしたか

観点

合格ライン

なぜその線なのか

Q(品質)

受入テストの不具合密度 0.25件/KStep 以下

受注を止めると代理店640社に影響が出るため、稼働後の不具合をほぼ許容できない

C(コスト)

承認枠 3億2,000万円 以内

設備投資枠の中で承認済み。超過分は翌期の投資枠を削ることになる

D(納期)

2025年12月1日 稼働

12月は受注が閑散期で、切り替えの影響が最も小さい月

この案件で最も難しかったのはC(コスト)です。DもQも「守れたかどうか」が最後に分かりますが、Cは途中で手を打たないと、最後には手遅れになるからです。だからこそ、途中で分かる仕組みが必要でした。それがEVMです。


■ 立ち上げ時に決めたEVMのルール

EVMは「計算式を知っていること」より「毎月同じやり方で集計し続けること」のほうが大事です。この案件では、着手前に次の4点を決めました。

  • 集計の頻度:毎月末にPV・EV・ACを集計し、翌月第2営業日の定例で報告する

  • EVの数え方:WBSの末端作業ごとに0/50/100%。着手したら50%、完了したら100%と数える(途中の進捗率は自己申告になるので使わない)

  • 再計画の基準:CPIが2か月連続で0.90を下回ったら、再計画を必須とする

  • 役員報告の基準:EAC(最終的にかかる見込み額)が承認枠の95%を超えたら、役員に報告する

3つめと4つめが、数字で決めた「動き出す線」です。これを先に決めておかないと、毎月の会議が「まだ大丈夫では」という感想の言い合いになります。

参考までに、この記事で使う3つの言葉の意味を書いておきます。

記号

読み方

意味

PV

計画した出来高

その時点までに「終わっているはずの仕事」を金額にしたもの

EV

実際の出来高

その時点までに「実際に終わった仕事」を金額にしたもの

AC

実際に使った費用

その時点までに実際に払った(発生した)金額

SPI

EV ÷ PV

予定どおり進んでいるか(1.0で予定どおり)

CPI

EV ÷ AC

使ったお金に見合う仕事が進んでいるか(1.0で見合っている)

EAC

BAC ÷ CPI

この調子が続いた場合、最終的にいくらかかるかの見込み


■ 2024年10月〜2025年4月:数字はこう動いていた

まず、毎月の累積CPIとEAC(着地見込み)を並べます。これがこの事例の中心です。

時点

PV(万円)

EV(万円)

AC(万円)

累積CPI

EAC(着地見込み)

2024年10月末

700

640

700

0.91

3億2,300万円

2024年11月末

1,900

1,750

2,000

0.88

3億3,400万円

2024年12月末

3,900

3,560

4,200

0.85

3億4,600万円

2025年1月末

6,800

6,120

7,080

0.86

3億4,200万円

2025年2月末

8,900

7,900

9,400

0.84

3億5,000万円

2025年3月末

10,700

9,400

11,500

0.82

3億5,900万円

2025年4月末

12,600

11,016

13,600

0.81

3億6,300万円

お気づきでしょうか。「CPIが2か月連続で0.90を下回ったら再計画」というルールは、2024年12月末の時点ですでに成立していました。11月0.88、12月0.85です。

それでも動かなかった理由は、会議で毎回こう説明されていたからです。「立ち上がり期は環境構築や体制の立ち上げに費用が先行するので、CPIは低く出ます。設計が進めば戻ります」。この説明は、一般論としては間違っていません。だから誰も反論できませんでした。

ルールを作っても、ルールを外す説明に納得してしまえば同じことです。ここがこの事例のいちばんの反省点です。


■ 2025年4月末:ここで再計画に入った

4月末の数字で、ようやく動くことになりました。決め手は「0.81という値そのもの」ではなく、下がり続けていることでした。立ち上がり期の先行費用が理由なら、設計が進むにつれて戻るはずです。7か月たっても戻らず、むしろ下がっている。この説明はもう使えません。

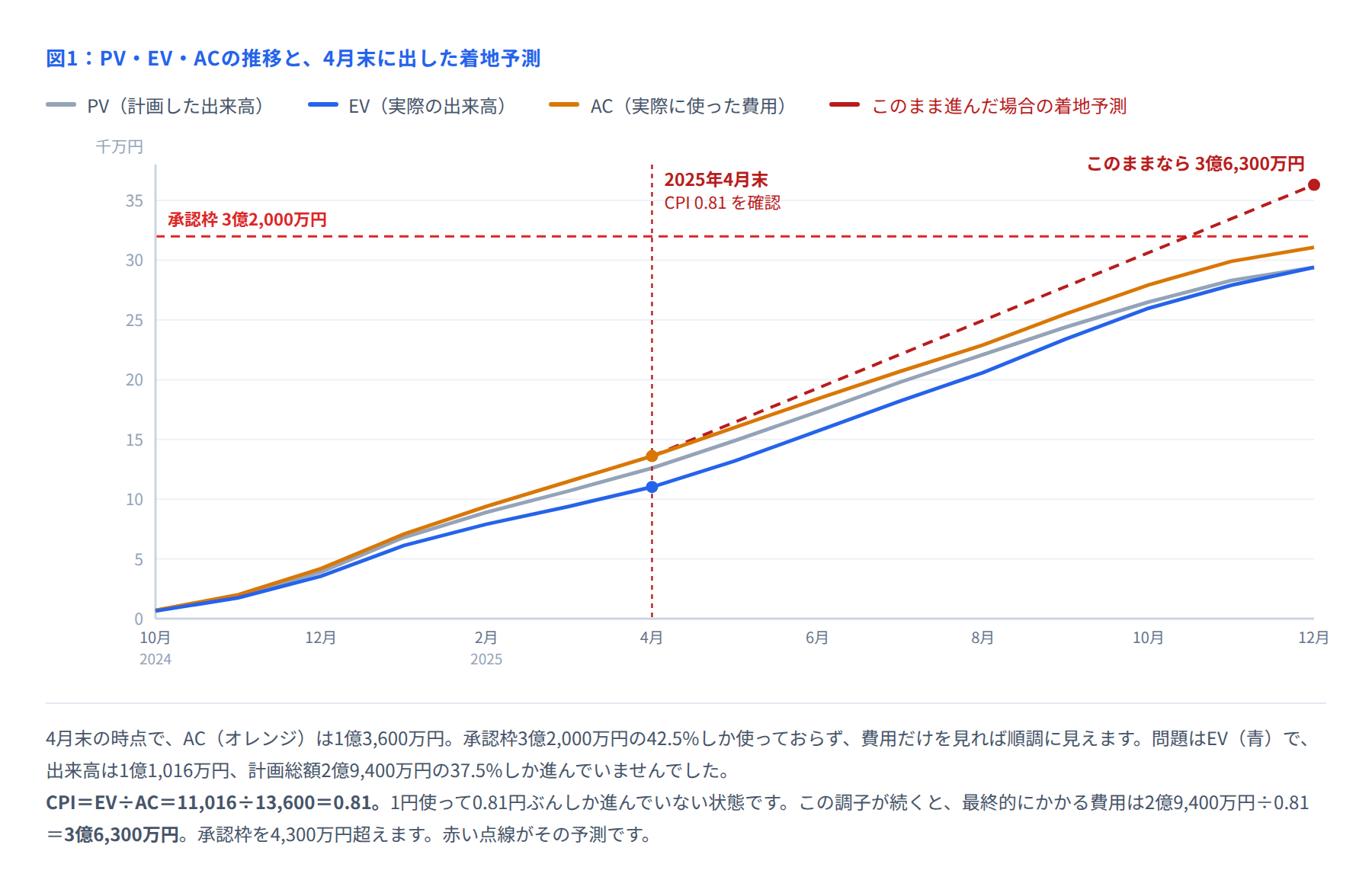

図1 PV・EV・ACの推移と着地予測

計算はこうです。

  • CPI = EV ÷ AC = 11,016 ÷ 13,600 = 0.81

  • EAC = BAC ÷ CPI = 29,400 ÷ 0.81 = 3億6,300万円

  • 承認枠との差 = 36,300 − 32,000 = 4,300万円の超過見通し

この3行を持って、5月の第2営業日に役員報告を行いました。「超過しそうです」ではなく「このままなら4,300万円超えます。残り7か月で何を変えるかを相談させてください」という形です。数字と、残り時間と、相談したいことをセットで出す。これだけで、会議の中身が責任追及から対策検討に変わります。


■ なぜ費用の実績だけでは気づけなかったのか

もしEVMを使わず、月次の原価会議で「使った費用」だけを見ていたら、どうなっていたでしょうか。

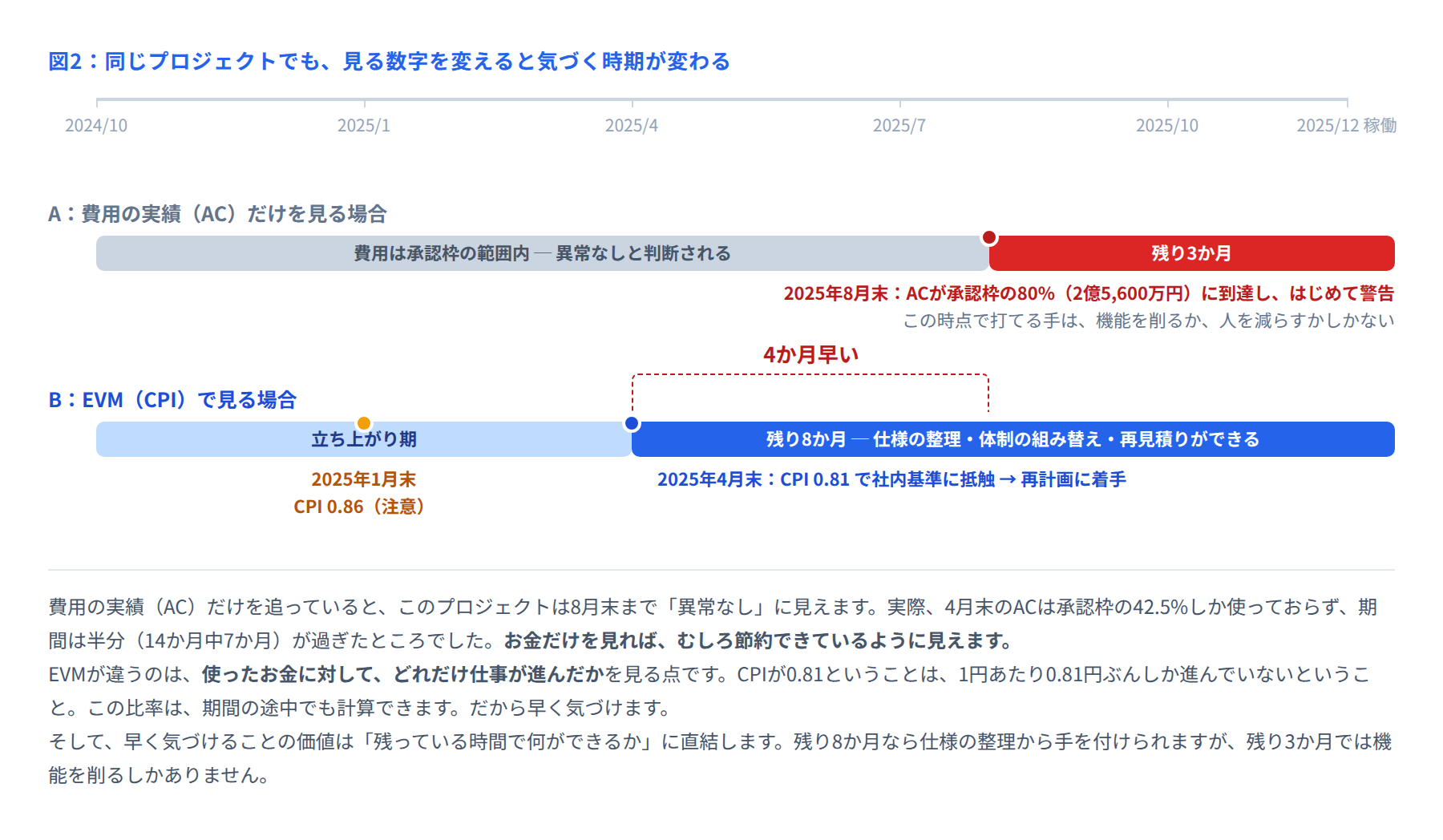

図2 検知タイミングの比較

4月末のACは1億3,600万円。承認枠3億2,000万円の42.5%です。期間は14か月のうち7か月が過ぎ、50%が経過しています。費用だけを見れば「半分過ぎて4割しか使っていない、順調」という判断になります。

この会社の原価会議には「ACが承認枠の80%(2億5,600万円)に達したら警告を出す」というルールがありました。ACがその線に届くのは8月末です。つまりEVMがなければ、気づくのは4か月後ろでした。

8月末に気づいた場合、残りは3か月です。3か月でできることは、機能を削るか、人を減らすかしかありません。どちらも品質か納期を犠牲にします。早く気づくことの価値は、残り時間で選べる手の数に出ます。


■ 超過の中身を分解した

再計画の最初にやったのは、2,584万円という差額の中身を分けることでした。AC 13,600万円に対してEV 11,016万円、差が2,584万円。この2,584万円が「使ったのに、仕事になっていない分」です。

要因

金額

割合

内容

型番別の個別条件の作り込み

1,290万円

50%

見積時は「商品マスタを取り込むだけ」と想定していたが、型番ごとの個別条件が1,180件あることが設計中に判明した

設計レビューの手戻り

720万円

28%

設計完了後にまとめてレビューしていたため、指摘が出てから作り直す量が多かった(手戻り率18.4%)

単価の高い要員での穴埋め

380万円

15%

上級者に作業が集中し、平均単価が想定84万円に対して91万円/人月になっていた

その他

194万円

7%

検証環境の構築遅れによる待ち時間など

合計

2,584万円

100%

―

分解して分かったのは、半分が1つの要因で説明できるということでした。型番別の個別条件です。ここに手を打たずに「全体的に効率を上げよう」と言っても、何も変わりません。


■ 打った3つの施策

施策1:型番別の個別条件を「共通ルール+例外テーブル」に寄せる

判明していた1,180件の個別条件を、業務リーダーが2週間かけて1件ずつ分類しました。その結果、9つの共通ルールで1,012件(85.8%)が表現できることが分かりました。残る168件は、システムに個別実装せず、運用で保守できる例外テーブルに持たせます。

項目

施策前の想定

施策後

個別条件の実装本数

1,180本を個別に実装

共通ルール9本 + 例外保守画面1本

例外テーブルで持つ件数

―

168件

条件が増えたときの対応

改修が必要(都度見積り)

例外テーブルに1行追加すればよい

この施策には、コストを下げる以外の効果もありました。稼働後に条件が増えても改修が要らなくなったことです。住宅設備は毎年型番が入れ替わるので、この効果のほうが長い目では大きいかもしれません。

施策2:設計レビューのタイミングを変える

それまでは「設計書が完成してからレビュー」でした。これを「主要項目が固まった時点で1回、完成前にもう1回」の2回に変えています。作り込む前に方向のずれを潰すのが狙いです。

期間

手戻り率(再作業工数 ÷ 設計工数)

2024年10月〜2025年4月(施策前)

18.4%

2025年8月以降(施策後)

6.2%

施策3:要員構成を見直す

上級者に集中していた作業のうち、手順が決まっている定型部分を標準単価の要員へ移しました。上級者は共通ルールの設計と例外判定に専念します。

区分

期間

実績人月

実績費用

平均単価

検知前

2024/10〜2025/4

150人月

1億3,600万円

約91万円

検知後

2025/5〜2025/11

220人月

1億7,480万円

約79万円

通期実績

2024/10〜2025/11

370人月

3億1,080万円

84万円

当初計画

―

350人月

2億9,400万円

84万円

通期の平均単価は84万円、計画どおりの水準に戻りました。つまり最終的な超過1,680万円は、すべて工数の超過(20人月)だったことになります。単価の分は、5月以降で取り戻した計算です。


■ 2025年5月〜11月:CPIがどう戻ったか

時点

PV(万円)

EV(万円)

AC(万円)

累積CPI

EAC(着地見込み)

2025年5月末

14,900

13,200

16,000

0.83

3億5,400万円

2025年6月末

17,300

15,700

18,400

0.85

3億4,600万円

2025年7月末

19,800

18,216

20,700

0.88

3億3,400万円

2025年8月末

22,100

20,600

22,900

0.90

3億2,700万円

2025年9月末

24,400

23,400

25,500

0.92

3億2,000万円

2025年10月末

26,500

25,970

27,925

0.93

3億1,600万円

2025年11月末

28,300

27,900

29,900

0.93

3億1,600万円

完了時

29,400

29,400

31,080

0.95

3億1,080万円(実績)

注目していただきたいのは、5月・6月はほとんど戻っていない点です。施策を決めたのは5月ですが、効き始めるのは7月からでした。個別条件の分類に2週間、共通ルールの設計に3週間かかっているためです。

ここで焦って「効果が出ないから別の手を」と方針を変えると、たいてい悪化します。打った手が効き始めるまでの時間を、先に見積もっておくことが必要でした。この案件では「7月末のCPIが0.86を下回っていたら追加施策」と決めて待ちました。実際は0.88だったので、そのまま続けています。


■ 結果(QCD)

観点

合格ライン

実績

判定

Q(品質)

受入テスト 0.25件/KStep 以下

0.20件/KStep(26件 ÷ 128KStep)

達成

C(コスト)

承認枠 3億2,000万円 以内

3億1,080万円(枠の97.1%)

達成

D(納期)

2025年12月1日 稼働

2025年12月1日 稼働

達成

品質の内訳です。コストを詰めたときに品質が落ちていないかは、必ず別の数字で確かめます。

工程

検出件数

不具合密度(件/KStep)

社内基準

判定

結合テスト

186件

1.45

1.00以上

基準内

総合テスト

54件

0.42

0.60以下

基準内

受入テスト

26件

0.20

0.25以下

基準内

稼働後1か月

5件

0.04

0.10以下

基準内

4月末の予測3億6,300万円に対して、着地は3億1,080万円。5,220万円を圧縮したことになります。金額換算で62人月ぶんです。


■ 管理帳票の実物

WBSと人月の実績

No

作業

計画(人月)

実績(人月)

差

1.0

プロジェクト管理

32.0

36.0

+4.0

2.0

要件定義

44.0

47.0

+3.0

3.0

見積・商品構成 設計/開発

96.0

106.0

+10.0

4.0

受注 設計/開発

72.0

74.0

+2.0

5.0

出荷・在庫引当 設計/開発

58.0

58.0

0

6.0

データ移行

24.0

25.0

+1.0

7.0

テスト(結合・総合)

18.0

18.0

0

8.0

受入支援・代理店教育

6.0

6.0

0

―

合計

350.0

370.0

+20.0

超過20人月のうち10人月が3.0「見積・商品構成」に集中しています。型番別の個別条件が出たところです。施策を打たなければ、ここだけで40人月を超えていた見込みでした。

課題管理表

ID

内容

影響

期限

状態

I-022

型番別の個別条件が1,180件あると判明(見積時の想定は0件)

+1,290万円

2025/5/23

完了

I-026

設計レビューの指摘が設計完了後に集中し、手戻り率が18.4%

+720万円

2025/5/30

完了

I-029

上級者に作業が集中し、平均単価が91万円/人月に上昇

+380万円

2025/6/13

完了

I-034

例外テーブル168件の保守を誰が行うか未定

稼働後の運用体制

2025/9/12

完了

I-041

代理店640社への操作説明が10月に集中する

受入テスト +6日

2025/9/26

完了

リスク管理表

ID

リスク

発生度

影響

監視する数字

対応

R-05

型番マスタの整理が期日に間に合わない

中

稼働延期

週次の整理済み型番数(目標2,400)

受注額の91%を占める上位320型番を先に確定し、残りは稼働後2週間で追随

R-09

CPIが0.90に戻らない

中

着地が3億2,000万円超

月次の累積CPI

毎月EACを再計算し、7月末に0.86を下回っていたら追加施策を発動

R-12

例外168件の判定漏れ

中

誤受注の発生

受入テストでの例外判定の消化件数

168件すべてをテストケース化し、消化率を週次で追う

R-18

出荷連携先の倉庫システム側の改修が遅れる

低

結合テスト +10日

倉庫側の週次進捗

連携部をモックで先行テストできるようにする

R-09が、この事例に特徴的なリスクです。「打った手が効かなかったら」を、あらかじめリスクとして書いてある点に注目してください。しかも「7月末に0.86を下回っていたら」と、判定の時期と数字が入っています。こう書いておくと、5月・6月に効果が出なくても慌てずに済みます。

TODO

内容

担当

期限

状態

型番別個別条件1,180件の分類表を作成

業務リーダー

2025/5/16

完了

共通ルール案(9本)のレビュー

PM・ベンダーPL

2025/5/23

完了

設計レビュー運用の改訂版を配布

ベンダーPL

2025/6/6

完了

要員構成の見直し案をベンダー営業と合意

PM

2025/6/20

完了

例外168件のテストケース作成

テスト担当

2025/10/10

完了


■ 振り返りと、自分の現場で使うなら

まず、うまくいかなかった点から書きます。

  • 動く基準は作ってあったのに、3回見送った:11月・12月・1月と0.90を下回っていました。動いたのは4月です。4か月ぶん遅れています

  • 見送った理由が、毎回もっともらしかった:「立ち上がり期は低く出る」は一般論としては正しい。だから反論しにくい

  • 型番の個別条件を見積時に確認していなかった:2,400型番という数は把握していたが、型番ごとに条件が付くことを確かめていなかった

次に、効いた点です。

  • 差額を要因に分けた:2,584万円を4つに分けたら、半分が1つの要因だった。分けないと「全体的に頑張る」しか出てこない

  • 効き始めるまでの時間を先に決めた:「7月末に0.86を下回っていたら追加施策」。これで5月・6月に慌てずに済んだ

  • 報告を「数字・残り時間・相談したいこと」の3点にした:責任追及ではなく対策検討の会議になった

最後に、明日から使える形にまとめます。EVMを導入していない現場でも、次の3つだけなら今月から始められます。

  1. 終わった作業を金額にする:WBSの末端作業ごとに見積額を持ち、完了したものを足す。これがEVです。0/50/100%の3段階で十分です

  2. EV ÷ AC を毎月計算する:これがCPIです。1を下回ったら、使ったお金ぶんの仕事が進んでいません

  3. 動く基準を数字で書いて、紙に貼る:「2か月連続で0.90未満なら再計画」。そしてその基準を外す説明が出たときは、外す理由も記録に残す

3つめの後半が、この事例から学んだいちばん大事なことです。見送った記録が残っていれば、3回目には「毎月同じ説明をしている」と誰かが気づけます。基準を破ること自体は問題ではありません。破ったことが記録に残らないことが問題です。

ユーザーコメント(0)
