PjMノウハウ

受注前に見ておくべき赤信号

炎上したプロジェクトを振り返ると、多くの場合受注する前から予兆があります。

そのときは「なんとなく嫌な感じがした」で終わり、言葉にできないまま受注してしまう。そして半年後、予感が当たったことを知ります。

この記事は、その「嫌な感じ」を言葉にするための一覧です。

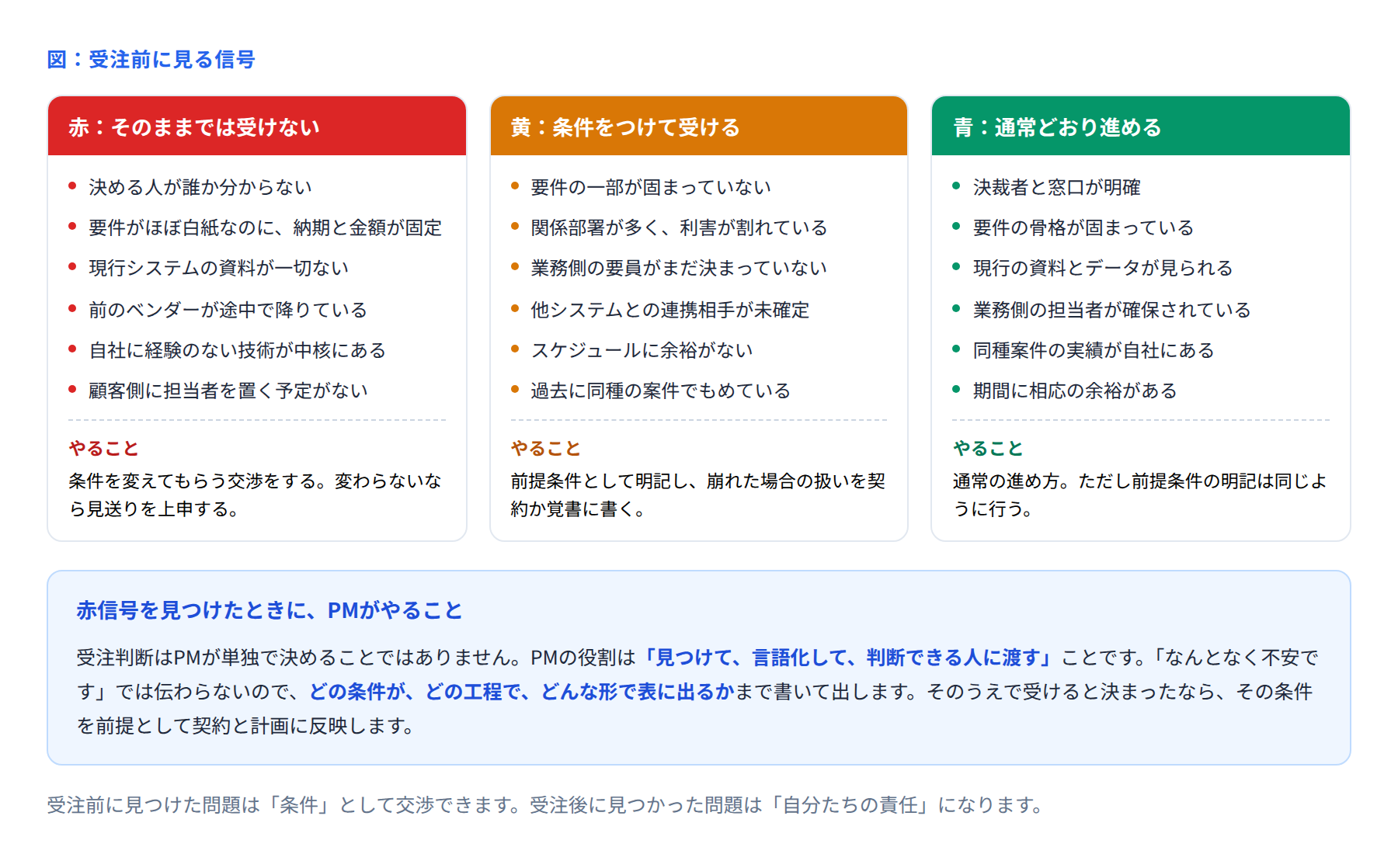

受注前に見る赤・黄・青の信号の図


■ 赤信号:そのままでは受けない

これらが揃っている案件は、高い確率で難航します。

赤信号

実行段階で起きること

決める人が誰か分からない

要件が決まらず、決めても後からひっくり返る

要件が白紙なのに、納期と金額が固定

要件が膨らんでも、調整する余地がない

現行システムの資料が一切ない

調査に想定外の期間がかかる。移行で詰まる

前のベンダーが途中で降りている

降りた理由が、そのまま自分たちにも降りかかる

自社に経験のない技術が中核にある

設計段階で止まる。見積りの根拠がない

顧客側に担当者を置く予定がない

確認が進まず、受入テストで人が集まらない

とくに注意したいのが「前のベンダーが途中で降りている」案件です。技術的な理由だけとは限りません。決められない体制、過大な要求、支払いの問題。降りた理由を確認せずに引き受けるのは危険です。


■ 黄信号:条件をつけて受ける

これらは、対処できれば問題ありません。ただし対処せずに進めると、後で効いてきます。

黄信号

つけるべき条件の例

要件の一部が固まっていない

「◯月◯日までに確定」を前提に明記。遅れた場合の扱いも書く

関係部署が多く、利害が割れている

意見が割れたときの決裁者を、契約前に決めてもらう

業務側の要員が決まっていない

受入テスト期間の体制を、前提条件として書く

他システムとの連携相手が未確定

連携仕様の提示期限を前提に入れる

スケジュールに余裕がない

前提が崩れた場合の納期再調整を、あらかじめ合意する

過去に同種案件でもめている

もめた原因を確認し、同じ構造になっていないか見る

ポイントは、「前提が崩れたらどうするか」まで書くことです。前提だけ書いて、崩れたときの扱いがないと、結局こちらが吸収することになります。


■ 契約前に聞いておく5つの質問

提案や商談の場で、この5つを聞くだけで、かなり見えてきます。

  • 「このプロジェクトで、最終的に決めるのはどなたですか」

  • 「関係する部署はどこですか。意見が分かれたら、どう決まりますか」

  • 「御社側で、どなたが担当になりますか。どれくらい時間を使えますか」

  • 「現行システムの資料は、どこまで残っていますか」

  • 「なぜ、このタイミングでやることになったのですか」

最後の質問が意外に重要です。「いつまでに、なぜ必要か」の背景が分かると、納期が本当に動かせないものか、それとも希望なのかが見えてきます。


■ 「なんとなく不安」を言葉にする

赤信号を見つけても、「不安です」だけでは誰も動けません。次の形で出します。

伝わらない言い方

伝わる言い方

「この案件は危ないと思います」

「決裁者が不明なため、要件確定が遅れるリスクがあります」

「要件が曖昧です」

「機能一覧のうち3つが未定義です。ここが膨らむと工数が2割増えます」

「体制が足りません」

「テスト期間に必要な3名のうち、確保できているのは1名です」

どの条件が、どの工程で、どんな形で表に出るか。ここまで書けば、判断する人が判断できます。


■ 受注判断はPMが決めることではない

重要な前提として、受注するかどうかを決めるのはPMではありません。会社として決めることです。

PMの役割は次の3つです。

  • リスクを見つける

  • それを言葉にする

  • 判断できる人に渡す

渡したうえで「それでも受ける」と決まったなら、それは組織の判断です。そのときPMがやるべきなのは、指摘した条件を計画とリスク一覧に反映することです。

「言ったのに聞いてもらえなかった」で終わらせず、記録に残したうえで、その前提で最善の計画を作ります。


■ 受けたあとにできること

赤信号がある状態で受注が決まった場合、キックオフまでにやれることがあります。

  • 決裁者が不明なら、キックオフで体制図に明記してもらう

  • 要件が白紙なら、要件定義のフェーズを分けて、そこで再見積りする形を提案する

  • 資料がないなら、現行調査を独立した作業として計画に入れる

  • 業務側の要員が未定なら、必要な時期と人数を早めに文書で伝える

受注前に見つけた問題は「条件」として交渉できます。受注後に見つかった問題は「自分たちの問題」になります。だからこそ、早い段階で見ることに価値があります。


■ まとめ

受注前に見るべきポイントは、次の3つに集約されます。

  • 決める人がいるか(決裁者・窓口・業務側の担当者)

  • 決まっているか(要件・連携先・現行の情報)

  • やったことがあるか(技術・業界・同種の規模)

いま検討中の案件があれば、この3点を確認してみてください。1つでも欠けているなら、条件として交渉できる段階のうちに出しておきます。
