メンバーやベンダーから見積りが上がってきたとき、PMはそれをどう見ればよいのでしょうか。

「自分は技術が分からないから判断できない」と感じる方も多いと思います。しかしPMが見るべきなのは、技術の妥当性ではありません。「抜けている工程はないか」です。ここだけ見ても、精度はかなり上がります。

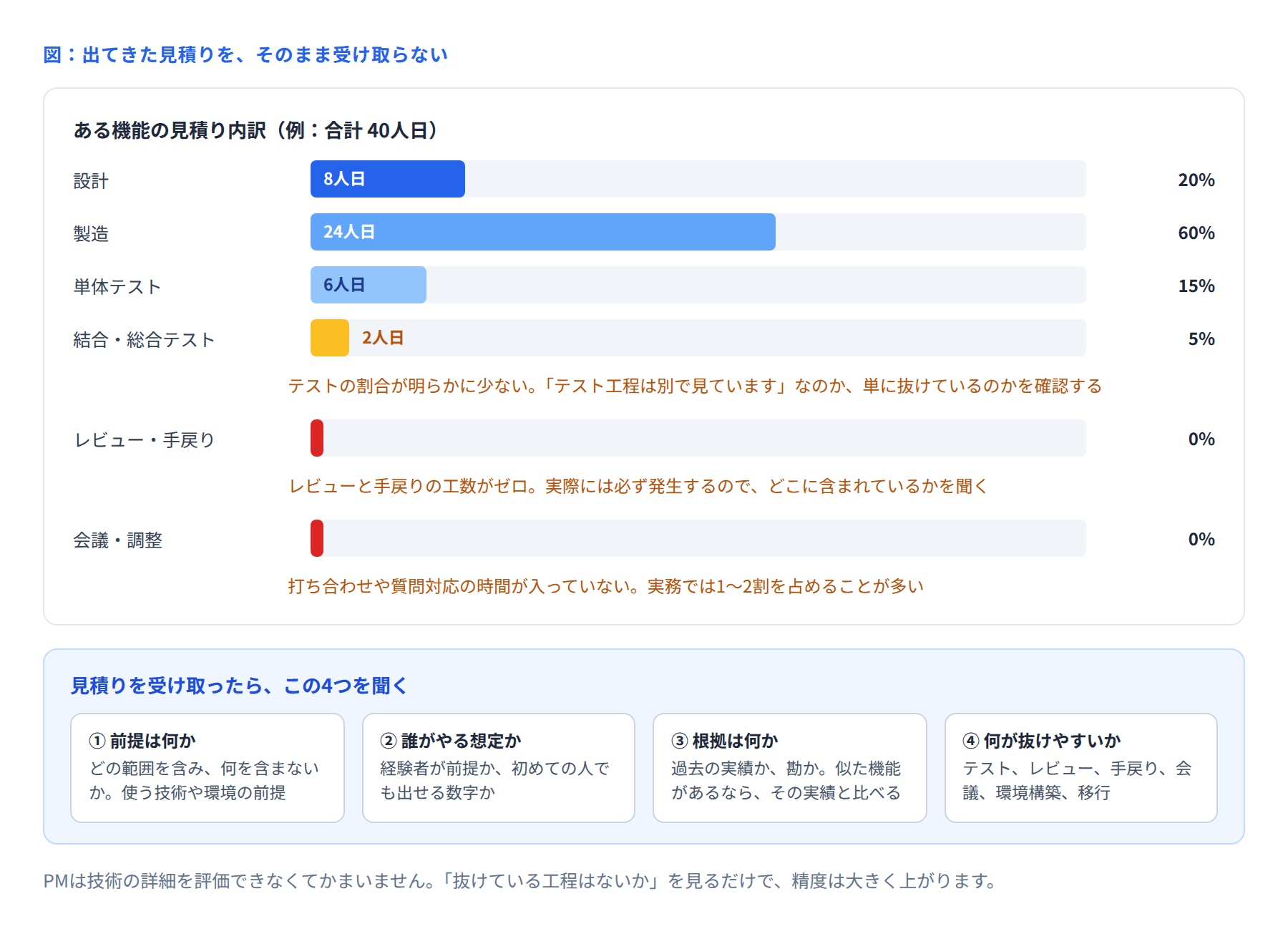

見積りの内訳と確認すべき点の図


■ 見積りは「そのまま受け取らない」

出てきた数字をそのまま計画に載せると、たいてい足りなくなります。理由は単純で、見積りを出す人は、自分が作る部分しか見ていないからです。

実際のプロジェクトでは、作る以外の時間が多く発生します。

抜けやすい工程

目安

抜けるとどうなるか

レビューと指摘対応

製造の1〜2割

設計・コードの直しが計画に入らない

結合・総合テスト

単体テストと同等以上

終盤で不具合対応の時間が取れない

手戻り

全体の1割前後

1回でうまくいく前提の計画になる

会議・質問対応

全体の1〜2割

「作業する時間」が実際より多く見える

環境構築

案件により変動

着手が遅れる

ドキュメント作成

案件により変動

納品直前に一気に作ることになる

これらが「含まれているか、別で見ているか」を確認するだけで十分です。含まれていないなら、どこかに足す必要があります。


■ 受け取ったら、4つ聞く

技術が分からなくても聞ける質問です。

① 前提は何か

「この数字は、何を含んで、何を含まないか」を聞きます。とくに次の3点です。

  • どこまでの範囲を含むか(設計だけか、テストまでか)

  • 使う技術・環境は決まっている前提か

  • 他システムとの連携は含むか

② 誰がやる想定か

同じ作業でも、経験者と初めての人では倍以上違うことがあります。「この数字は、誰がやる前提ですか」と聞きます。

ベテランが出した数字を、初めての人がやると、まず収まりません。見積りを出した人と、実際にやる人が違うときは要注意です。

③ 根拠は何か

根拠には段階があります。

根拠

信頼度

PMがやること

過去の似た案件の実績

高い

どの案件か聞いて、条件の違いを確認する

作業を分解して積み上げた

中くらい

分解した単位に抜けがないか見る

経験からの感覚

低い

幅で出してもらう(最短・最長)

根拠なし

—

分解を依頼する。そのままは使わない

「だいたい2週間くらいです」という答えが返ってきたら、「どんな作業に分かれますか」と聞いて、一緒に分解します。分解する過程で、本人も抜けに気づきます。

④ 何が抜けやすいか

先ほどの表を見ながら、1つずつ確認します。これは疑っているのではなく、一緒に確認するという進め方にします。


■ 「大きすぎる粒度」は分解してもらう

1件で30人日を超えるような見積りは、中身が見えていません。

粒度が大きいと、次の問題が起きます。

  • 進捗が測れない(「20人日のうち何人日終わった」が申告になる)

  • 抜けに気づけない

  • ずれたときに、どこでずれたか分からない

目安として、1件5人日以内まで分解してもらうと扱いやすくなります。分解できないなら、そこは本人もまだ見えていない部分です。


■ 幅で受け取る

1つの数字だけで受け取らず、最短と最長を聞きます。

  • 「うまくいけば何日、引っかかったら何日ですか」

  • 「何が起きたら、長いほうになりますか」

2つ目の質問が重要です。ここで出てきた答えが、そのままリスクの一覧になります。「他システムの仕様が分からなかったら」「テストデータが用意できなかったら」といった答えが出てきたら、それは先に手を打つべきことです。


■ 合計してから、全体で見る

個別の積み上げが終わったら、全体として見ます。

見る観点

確認の仕方

工程の比率

設計・製造・テストの割合が、経験則から大きく外れていないか

過去案件との比較

同じ規模の過去案件と比べて、極端に少なくないか

要員の山

特定の時期に人が集中しすぎていないか

バッファ

全体のバッファが確保されているか

積み上げると全体が見えなくなるので、最後に一歩引いて、全体の形を見ます。


■ 数字を削らせない

上から「予算に合わせて削れ」と言われることがあります。このときに、数字だけを削るのは最悪の対応です。

やることは、次のどちらかです。

  • 作るものを減らす(機能を次期に回す)

  • やり方を変える(既存機能で代替する、外部サービスを使う)

「同じものを作るのに、工数だけ減らす」は実現しません。減らした分は、品質か納期のどちらかで必ず出てきます。


■ まとめ

PMは、技術の詳細を評価できなくてかまいません。見るのは次の3点です。

  • 抜けている工程はないか(レビュー・テスト・手戻り・会議)

  • 根拠は何か。誰がやる前提か

  • 粒度は細かいか。幅で受け取っているか

次に見積りを受け取ったら、まず「レビューと手戻りの工数はどこに入っていますか」と聞いてみてください。ここから会話が始まります。
