経営層への報告の作り方
週次報告をそのまま経営層に見せても、うまく伝わりません。読み手が知りたいことが違うからです。
経営層が知りたいのは、工程の進み具合ではありません。「目的は達成できるのか」「お金と期日は守れるのか」「自分は何を判断すればよいのか」の3つです。

■ 現場向けと経営層向けは、別物として作る
同じ材料から作りますが、粒度も言葉も時間軸も変えます。
粒度 週次は成果物・タスク単位。月次はプロジェクト全体を1行で
言葉 週次は工程名・機能名でよい。月次は業務・金額・日付に翻訳する
時間軸 週次は今週・来週。月次は稼働日・年度・予算期
とくに言葉の翻訳が重要です。「結合テストが3日遅れています」ではなく、「11月1日の稼働は維持できる見込みです」と言います。

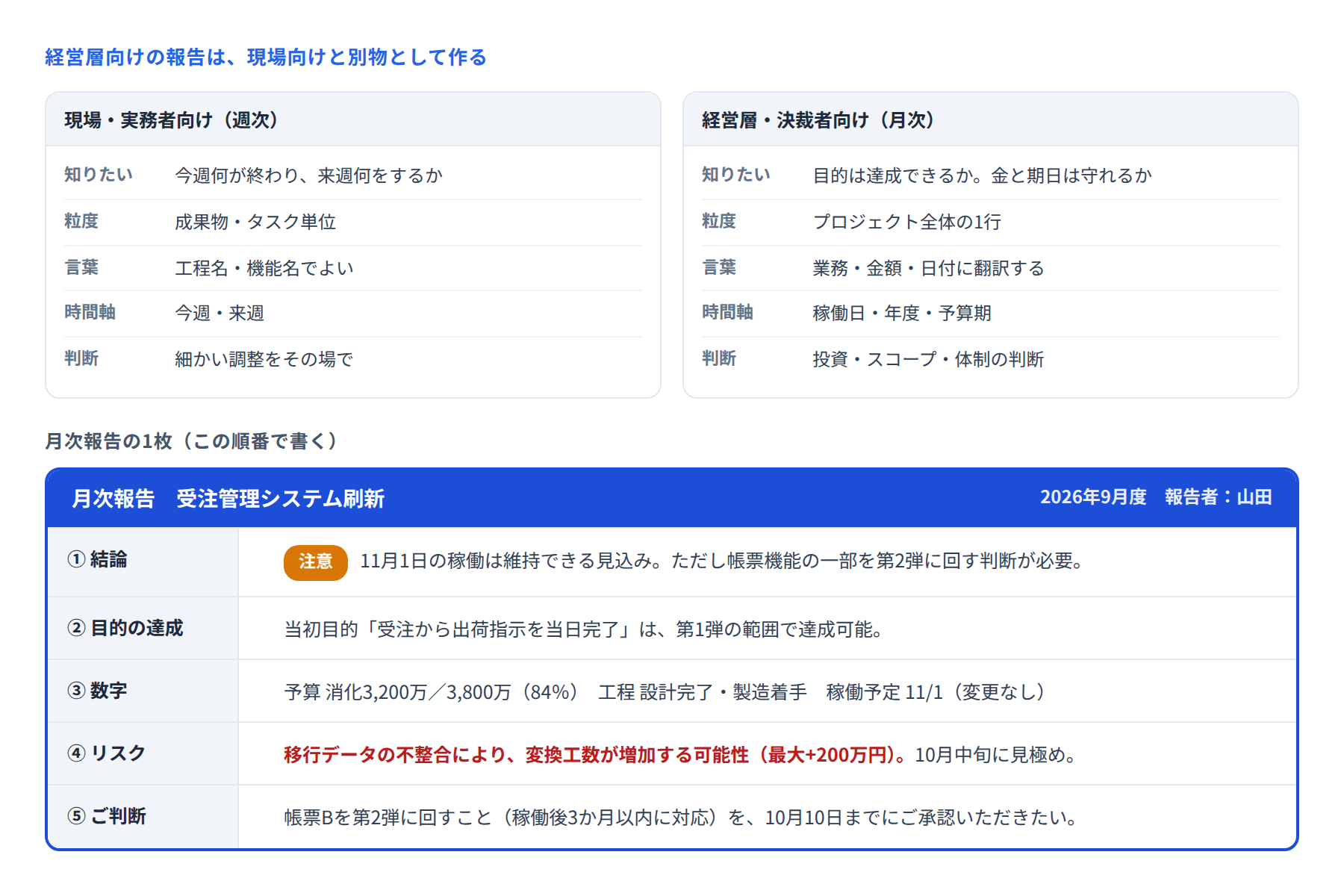

■ 5つの項目、この順番で
① 結論
いちばん上に、結論から書きます。「順調」「注意」「危険」のラベルと、1〜2文の説明です。
経営層は時間がありません。最初の3行で全体が分かるようにします。経緯から書き始めると、結論にたどり着く前に読むのをやめられます。
② 目的の達成見込み
立ち上げ期に合意した目的が、達成できるかどうかを書きます。
「当初目的『受注から出荷指示を当日完了』は、第1弾の範囲で達成可能」。投資に対して成果が出るかどうかが、経営層のいちばんの関心事です。
範囲を削った場合は、削った後でも目的が達成できるかを明示します。
③ 数字
3つだけで足ります。
予算 消化額/総額(%)
工程 いまどの段階か(設計完了、製造着手、など)
稼働予定日 変更の有無
細かい数字は付録に回します。本文には、判断に必要な数字だけを載せます。
④ リスク
まだ確定していないが、金額や期日に影響しうることを書きます。
「移行データの不整合により、変換工数が増加する可能性(最大+200万円)。10月中旬に見極め」
金額の幅と、いつ確定するかをセットで書くのがポイントです。これがあると、経営層は「10月中旬にまた報告が来る」と分かって待てます。
リスクを隠すと、後で確定したときに「なぜ早く言わなかった」となります。
⑤ ご判断いただきたいこと
いちばん重要な項目です。何を、いつまでに決めてほしいかを書きます。
「帳票Bを第2弾に回すこと(稼働後3か月以内に対応)を、10月10日までにご承認いただきたい」
判断事項がない月は「今月はご判断いただく事項はありません」と書きます。空欄にせず、明示します。
■ 報告の場での話し方
資料を1行ずつ読み上げないことです。経営層は資料を読めます。話すべきは次の3つです。
結論(資料の①)を、自分の言葉で30秒
懸念していること(資料に書ききれない感触も含めて)
判断してほしいこと
持ち時間が10分なら、説明は5分、残りは質疑に使います。
■ 悪い情報の出し方
経営層への報告で最も避けるべきは、突然の悪い知らせです。
兆候の段階で、リスクの欄に書いておく
確定したら、前回の報告との差分として説明する
報告の場より前に、決裁者には個別に一報を入れる
「前回リスクとして挙げていた件が、現実になりました」という説明ができれば、管理できているという印象になります。何の前触れもなく報告すると、逆になります。
■ 毎月同じ形式で出す
形式を固定すると、読み手は「前回とどこが変わったか」で読めるようになります。毎回レイアウトが変わると、毎回全部読み直すことになり、負担が増えます。
■ まとめ
経営層向けの報告は、結論・目的の達成・数字・リスク・判断依頼の5項目を1枚にまとめます。
大事なのは、工程の言葉を業務・金額・日付に翻訳することと、判断してほしいことを明示することです。この2つがあれば、報告は「報告」から「相談」に変わります。
