テスト計画は設計と同時に決める

テスト計画を「製造が終わってから考えるもの」だと思っていると、終盤で必ず苦しくなります。

テストは設計の裏返しです。設計で決めたことを、決めた順番どおりに確かめていく作業です。だから、設計と同時に決められます。むしろ、同時に決めないと設計の抜けに気づけません。

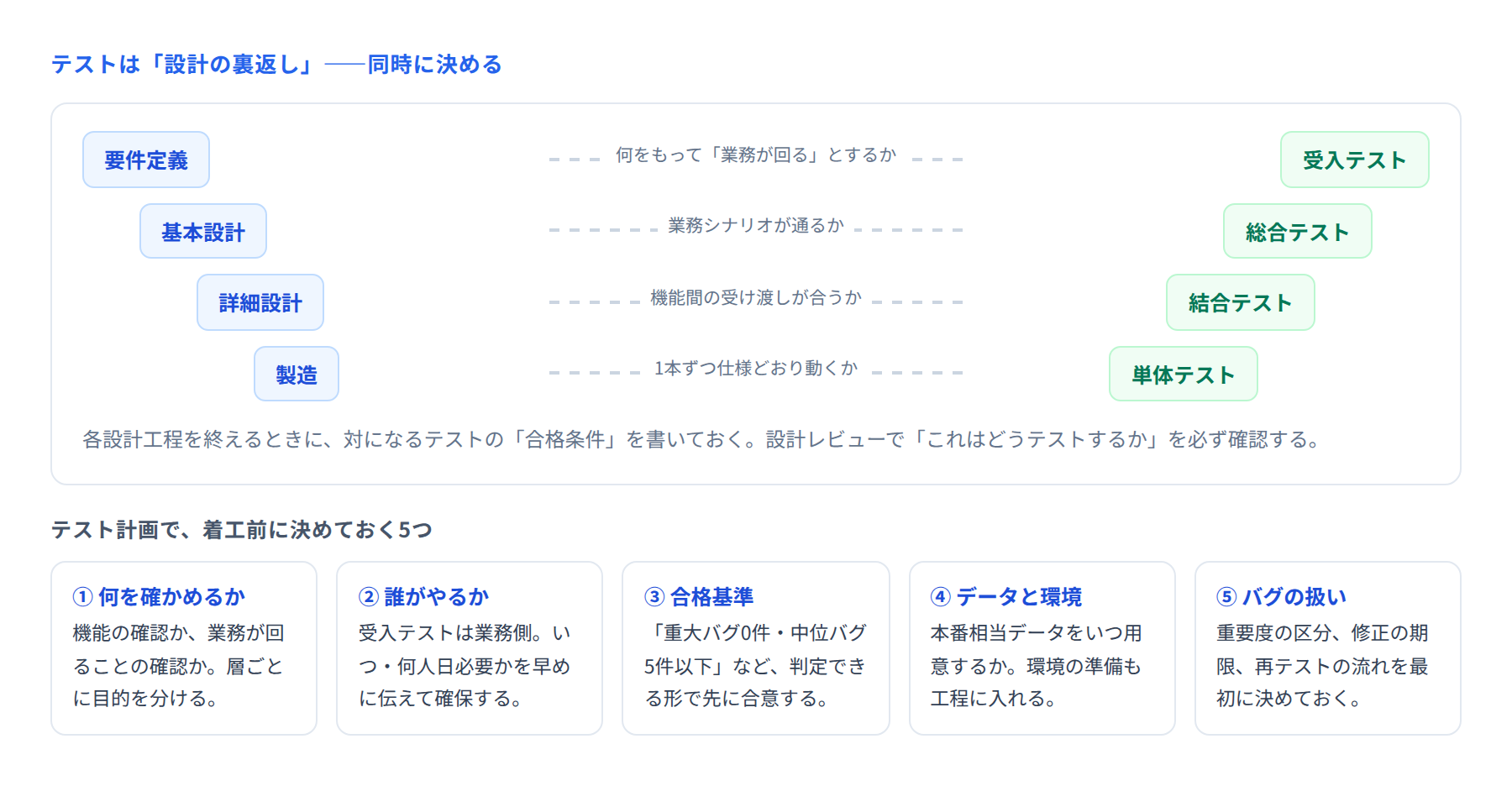

設計工程とテスト工程の対応(V字モデル)と、テスト計画で先に決める5つを示した図


■ V字モデルで対応を確認する

各工程には、対になるテストがあります。

  • 要件定義 ↔ 受入テスト 業務が回るかどうかを、使う人が確かめる

  • 基本設計 ↔ 総合テスト 業務シナリオが最初から最後まで通るか

  • 詳細設計 ↔ 結合テスト 機能と機能の受け渡しが合っているか

  • 製造 ↔ 単体テスト 1本ずつ仕様どおりに動くか

ここで大事なのは、設計工程を終えるときに、対になるテストの合格条件を書いておくことです。設計レビューの場で「これはどうやってテストしますか」と必ず聞きます。

答えられない設計は、たいてい書き方が曖昧です。テストできない仕様は、そもそも決まっていないと考えてよいでしょう。


■ 着工前に決めておく5つ

① 何を確かめるか

層ごとに目的を分けます。単体テストで業務シナリオを確認しても意味がありませんし、受入テストでバグ出しをしていては遅すぎます。それぞれの層で何を担保するのかを、先に書き分けます。

② 誰がやるか

とくに受入テストは、業務側の人にやってもらう必要があります。ところが業務側は通常業務を抱えています。「テストの時期になったらお願いします」では、人が出てきません。

  • いつ、何日間、何人必要かを早い段階で伝える

  • その期間の通常業務をどうするか、上長と相談してもらう

  • テストのやり方を事前に説明する時間も工程に入れる

ここを計画に入れていないプロジェクトは、終盤で「人が出せない」と言われて止まります。

③ 合格基準

「テストが終わった」と言える条件を、数字で決めます。

  • 予定したテストケースの消化率が100%であること

  • 重大バグが0件、中程度のバグが◯件以下であること

  • 未解決のバグについては、回避策と対応時期が合意されていること

基準がないと、「まだ不安だからもう少し」と延々に続きます。逆に、基準があれば「ここまでやったら出す」と判断できます。

④ データと環境

見落とされやすいのがここです。

  • テスト用のデータを、いつ、誰が、どう用意するか(本番データを使うなら、個人情報の扱いも決める)

  • テスト環境をいつまでに構築するか。本番と同じ構成にできるか

  • 他システムとの接続テストができる環境と時期はいつか

とくに本番相当データの準備は、想像より時間がかかります。工程表にタスクとして入れます。

⑤ バグの扱い

テストが始まってから決めると、混乱します。最初に決めておきます。

  • 重要度の区分(業務が止まる/回避策がある/表示の不備、など)

  • 重要度ごとの修正期限

  • 修正後の再テストを誰がやるか

  • 直さないと決めたバグを、どう記録し、誰が承認するか


■ テスト工程は削られやすい

前工程が遅れると、しわ寄せはテストに来ます。稼働日が動かせないからです。しかし、テストを削ると、問題が稼働後に出ます。

削らざるを得ないときは、全体を薄くするのではなく、対象を絞ります。

  • 使用頻度が高い業務、金額に関わる処理、止まると影響が大きい機能を優先する

  • 優先度の低い機能は、テストを後ろに回して稼働後に実施する(合意のうえで)

  • 削った範囲と、そのリスクを文書に残す


■ まとめ

テスト計画は、テストの直前に作るものではなく設計と同時に決めるものです。設計レビューで「これはどうテストするか」を確認し、合格基準・担当・データ・環境・バグの扱いを着工前に決めておく。

とくに業務側の要員確保は早めに動きます。ここが間に合わないと、どれだけ良いシステムを作っても稼働できません。
